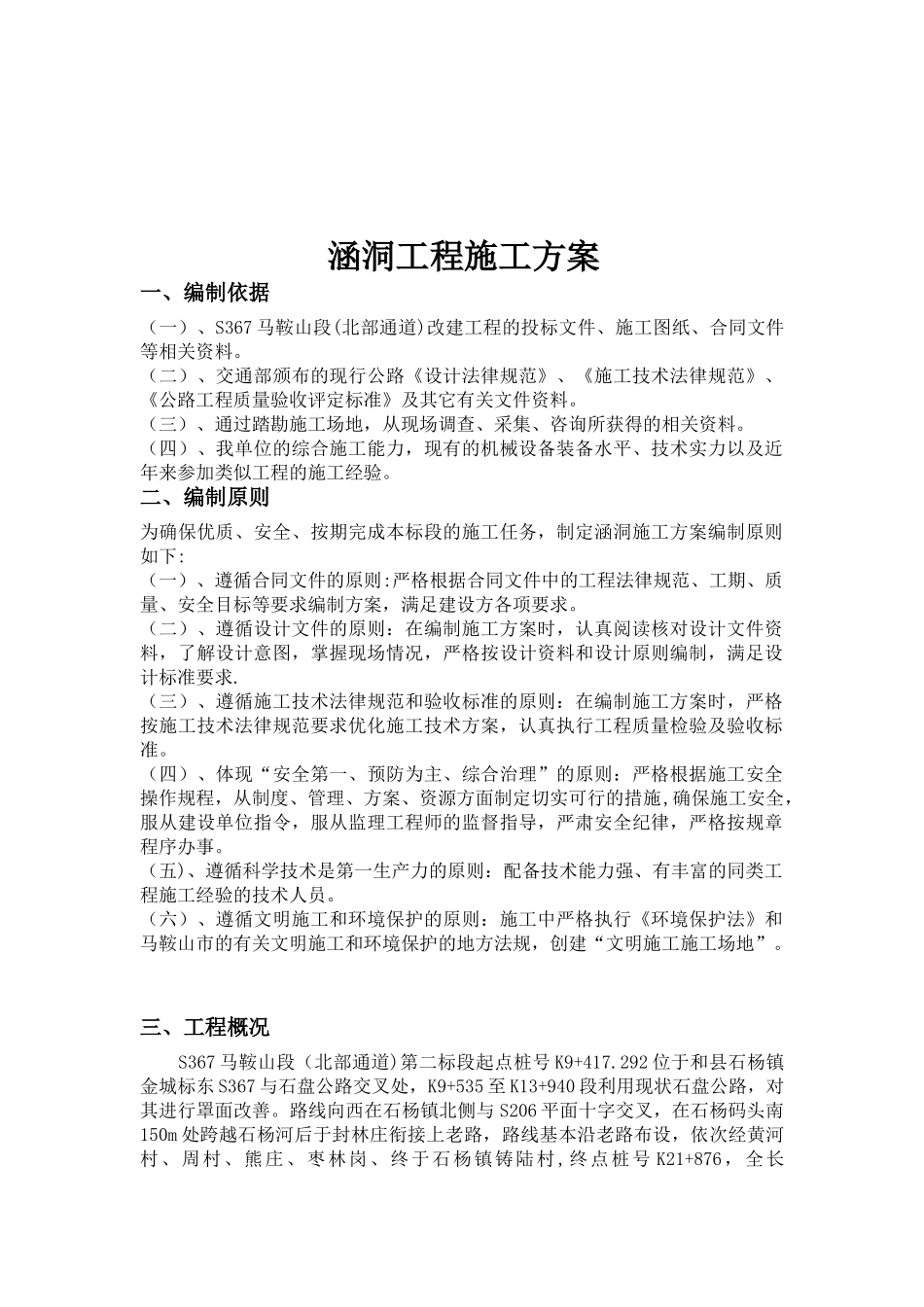

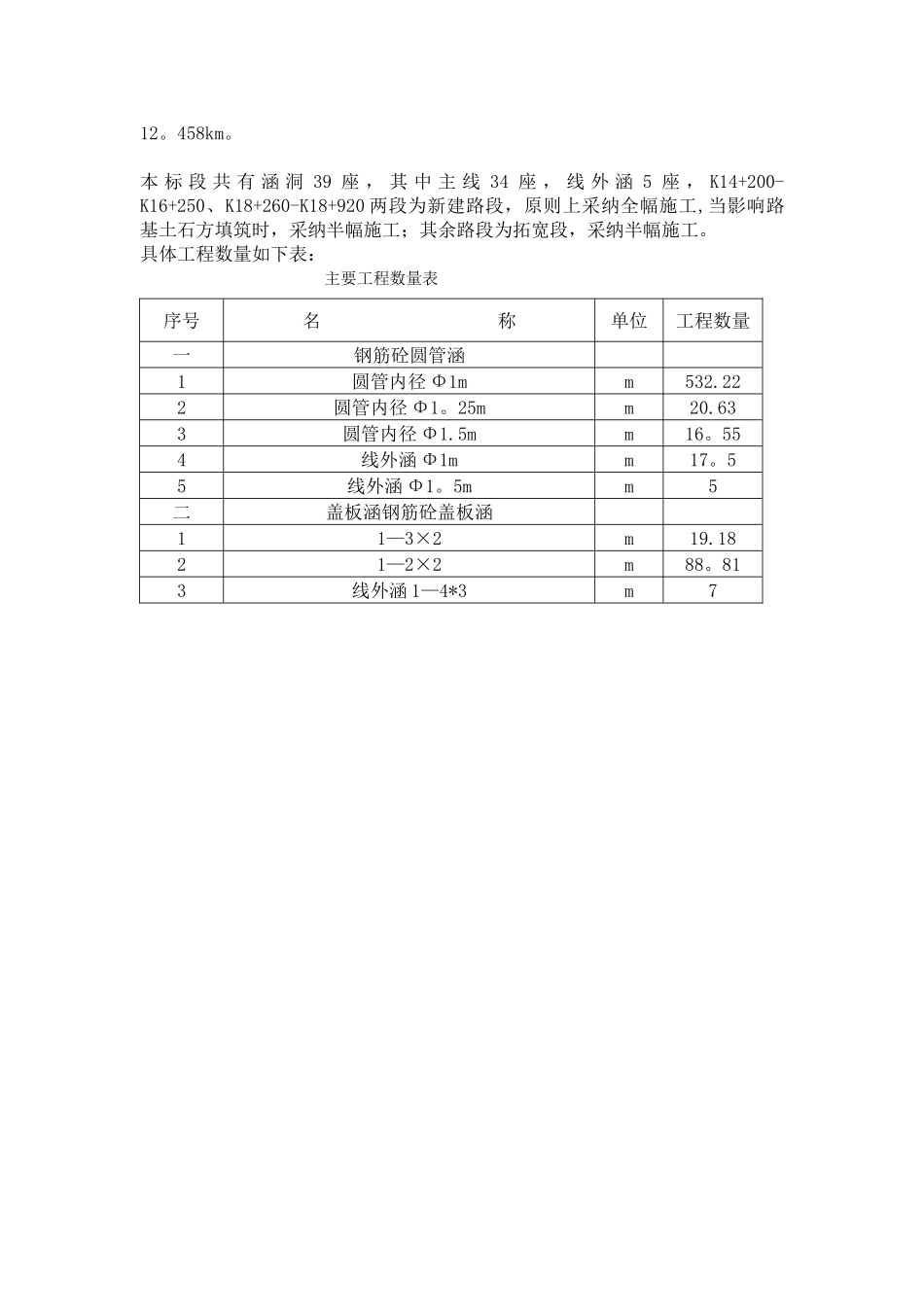

S367 马鞍山段(北部通道)改建工程涵洞工程施工方案编制单位:安徽省新路建设工程集团有限责任公司编制人员:审核人员:编制日期:二 0 一六年八月四日 涵洞工程施工方案一、编制依据(一)、S367 马鞍山段(北部通道)改建工程的投标文件、施工图纸、合同文件等相关资料。(二)、交通部颁布的现行公路《设计法律规范》、《施工技术法律规范》、《公路工程质量验收评定标准》及其它有关文件资料。(三)、通过踏勘施工场地,从现场调查、采集、咨询所获得的相关资料。(四)、我单位的综合施工能力,现有的机械设备装备水平、技术实力以及近年来参加类似工程的施工经验。二、编制原则为确保优质、安全、按期完成本标段的施工任务,制定涵洞施工方案编制原则如下:(一)、遵循合同文件的原则:严格根据合同文件中的工程法律规范、工期、质量、安全目标等要求编制方案,满足建设方各项要求。(二)、遵循设计文件的原则:在编制施工方案时,认真阅读核对设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制,满足设计标准要求.(三)、遵循施工技术法律规范和验收标准的原则:在编制施工方案时,严格按施工技术法律规范要求优化施工技术方案,认真执行工程质量检验及验收标准。(四)、体现“安全第一、预防为主、综合治理”的原则:严格根据施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。(五)、遵循科学技术是第一生产力的原则:配备技术能力强、有丰富的同类工程施工经验的技术人员。(六)、遵循文明施工和环境保护的原则:施工中严格执行《环境保护法》和马鞍山市的有关文明施工和环境保护的地方法规,创建“文明施工施工场地”。三、工程概况 S367 马鞍山段(北部通道)第二标段起点桩号 K9+417.292 位于和县石杨镇金城标东 S367 与石盘公路交叉处,K9+535 至 K13+940 段利用现状石盘公路,对其进行罩面改善。路线向西在石杨镇北侧与 S206 平面十字交叉,在石杨码头南150m 处跨越石杨河后于封林庄衔接上老路,路线基本沿老路布设,依次经黄河村、周村、熊庄、枣林岗、终于石杨镇铸陆村,终点桩号 K21+876,全长12。458km。本 标 段 共 有 涵 洞 39 座 , 其 中 主 线 34 座 , 线 外 涵 5 座 , K14+200-K16+250、K18+260-K18+920 两段为新建路段,原则上采纳...
