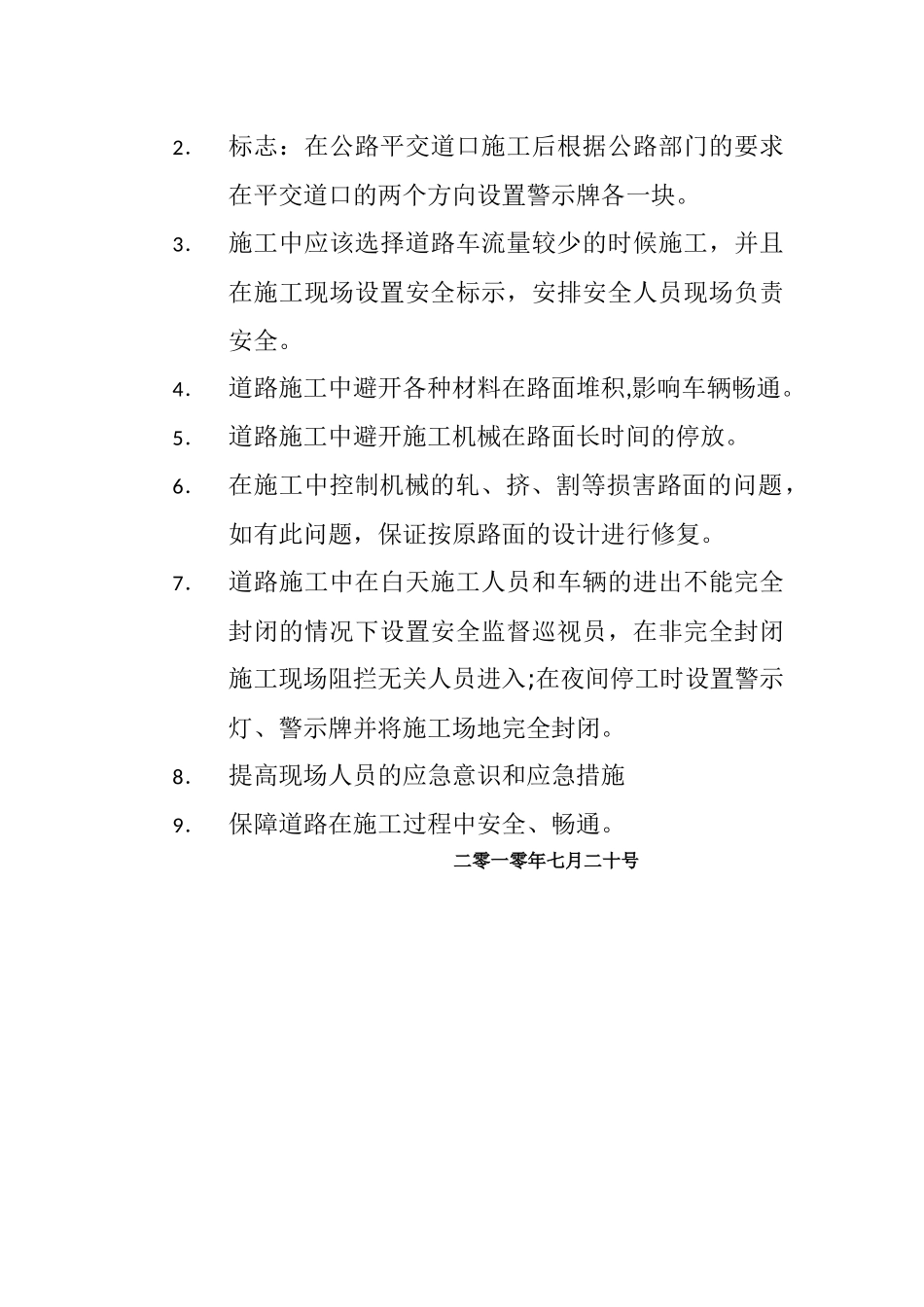

公路的施工方案一.基底施工:1. 清除腐植土及障碍物;2. 利用铲车、挖机、推土机将基底土方平整3. 采纳 18T 的振动压路机,压实度达到法律规范要求.4. 做管道、管线预埋和积水井的砌筑,路面排水与原道路保持一致,做排水沟,确保道路排水畅通。5. 施工道路与银汝公路接口横坡为 3%左右.二.级配砂石基层施工1.底基层以上做 300mm 天然砂石垫层,再做 200mm 水泥天 然级配砂石基层。2.在最佳含水量时进行碾压,直到要求密实度。3.采纳 18T 振动压路机碾压时,每层压实厚为 300mm三.最后铺设 200mm 水泥混泥土路面,确保道口平交顺适。四.具体的施工流程:管道、管线预埋、积水井砌筑全部结束→道路定位→土方开挖(回填)→基层平整→压路机碾压→级配砂石基层施工→混凝土面层分块施工→混凝土面层切割缝、缝隙填料→路缘石安装→检查验收。 二零一零年七月二十号公路施工安全措施1.隔离栅:设置防止人畜进入公路施工现场。2.标志:在公路平交道口施工后根据公路部门的要求在平交道口的两个方向设置警示牌各一块。3.施工中应该选择道路车流量较少的时候施工,并且在施工现场设置安全标示,安排安全人员现场负责安全。4.道路施工中避开各种材料在路面堆积,影响车辆畅通。5.道路施工中避开施工机械在路面长时间的停放。6.在施工中控制机械的轧、挤、割等损害路面的问题,如有此问题,保证按原路面的设计进行修复。7.道路施工中在白天施工人员和车辆的进出不能完全封闭的情况下设置安全监督巡视员,在非完全封闭施工现场阻拦无关人员进入;在夜间停工时设置警示灯、警示牌并将施工场地完全封闭。8.提高现场人员的应急意识和应急措施9.保障道路在施工过程中安全、畅通。 二零一零年七月二十号
