州群众服务中心一级主干道工程二标段路基沉降变形观测专项方案编制:审核:日期:1

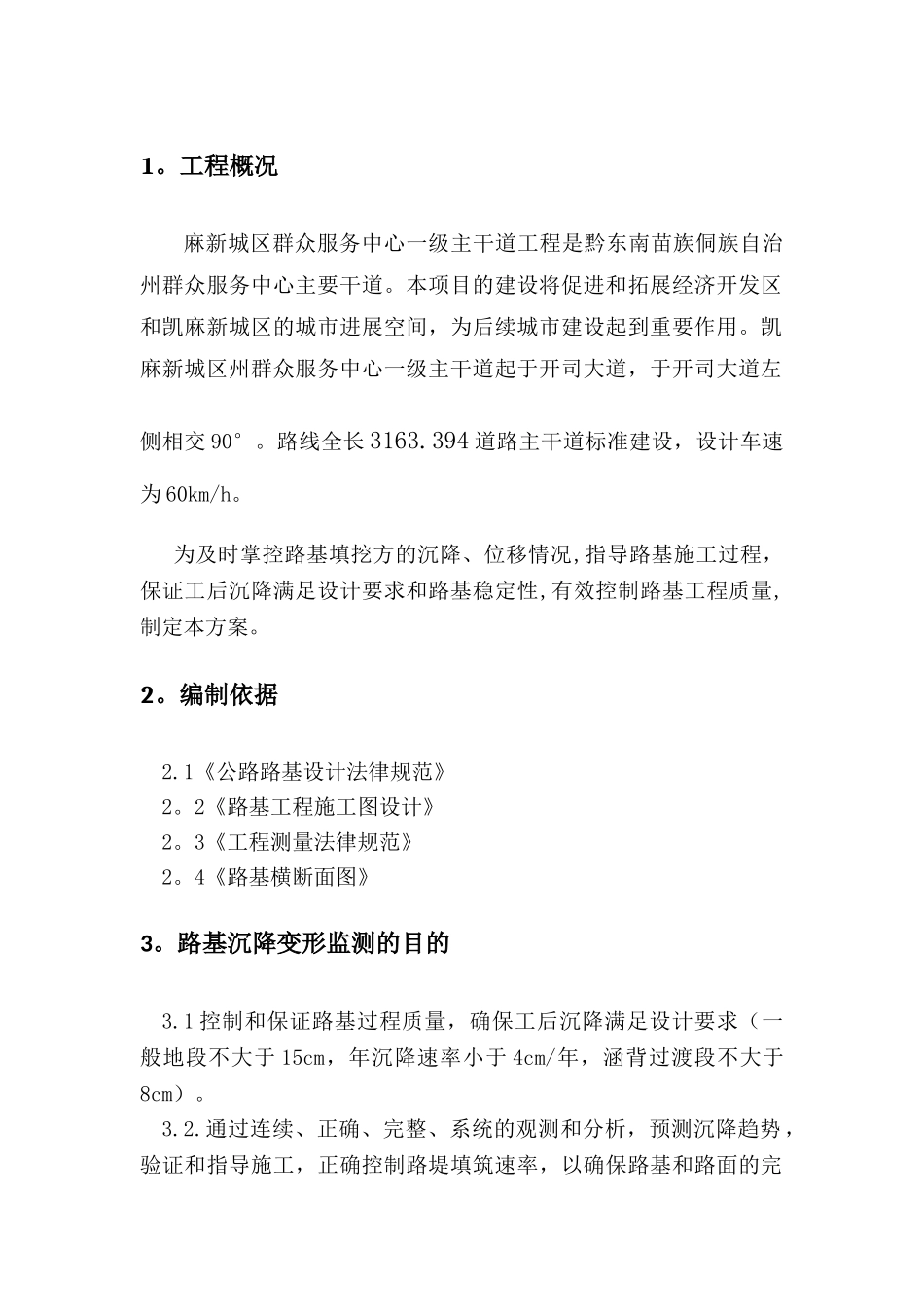

工程概况麻新城区群众服务中心一级主干道工程是黔东南苗族侗族自治州群众服务中心主要干道
本项目的建设将促进和拓展经济开发区和凯麻新城区的城市进展空间,为后续城市建设起到重要作用
凯麻新城区州群众服务中心一级主干道起于开司大道,于开司大道左侧相交 90°
路线全长 3163
394 道路主干道标准建设,设计车速为 60km/h
为及时掌控路基填挖方的沉降、位移情况,指导路基施工过程,保证工后沉降满足设计要求和路基稳定性,有效控制路基工程质量,制定本方案
1《公路路基设计法律规范》2
2《路基工程施工图设计》2
3《工程测量法律规范》2
4《路基横断面图》3
路基沉降变形监测的目的3
1 控制和保证路基过程质量,确保工后沉降满足设计要求(一般地段不大于 15cm,年沉降速率小于 4cm/年,涵背过渡段不大于8cm)
通过连续、正确、完整、系统的观测和分析,预测沉降趋势,验证和指导施工,正确控制路堤填筑速率,以确保路基和路面的完成时间
3 确保路基稳定和施工安全4 路基沉降变形观测方案4
1 观测内容根据设计及法律规范要求,确定观测的主要内容有:填方段的基底沉降观测、水平位移观测、路基本体沉降观测;涵洞、路堤的过渡段沉降观测
2 观测断面设置4
1 基底沉降观测根据《公路路基施工技术法律规范》要求,沿线路方向每隔100~200m 设置一个观测断面,路堤填筑施工前,在基底地面的线路中心线位置埋设一个沉降板,并进行首次观测
2 路堤水平位移观测根据《公路路基施工技术法律规范》要求,沿线路方向每隔 100~200m,在路堤两侧坡脚外 2m、10m 处各设置水平位移观测桩,路基填筑前埋桩并进行首次观测
3 路基本体沉降观测填筑到设计标高后,在基底沉降板埋设断
