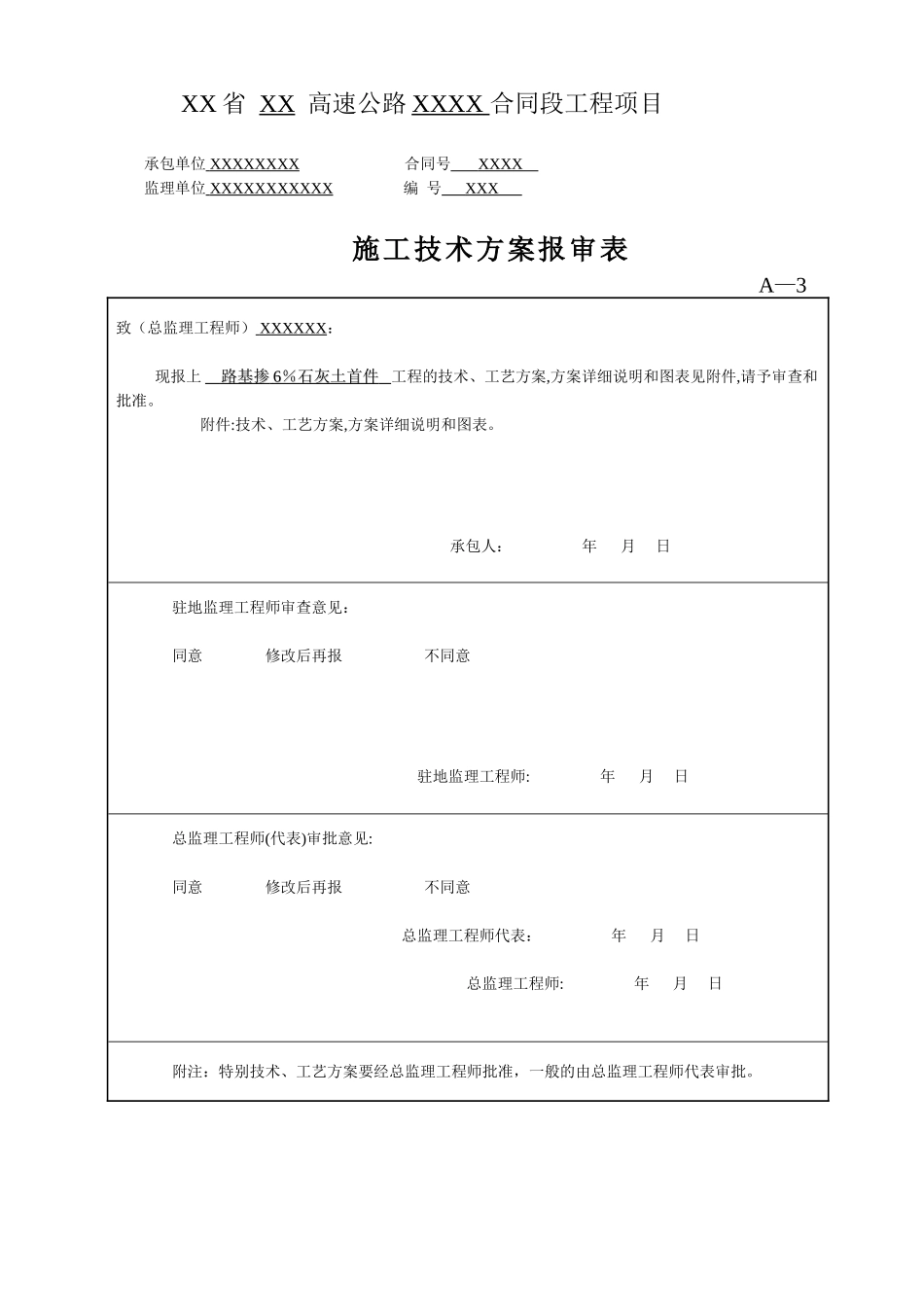

XX 省 XX 高速公路 XXXX 合同段工程项目承包单位 XXXXXXXX 合同号 XXXX 监理单位 XXXXXXXXXXX 编 号 XXX 施工技术方案报审表A—3致(总监理工程师) XXXXXX :现报上 路基掺路基掺 66 %石灰土首件%石灰土首件 工程的技术、工艺方案,方案详细说明和图表见附件,请予审查和批准。附件:技术、工艺方案,方案详细说明和图表。承包人: 年 月 日驻地监理工程师审查意见:同意 修改后再报 不同意驻地监理工程师: 年 月 日总监理工程师(代表)审批意见:同意 修改后再报 不同意总监理工程师代表: 年 月 日 总监理工程师: 年 月 日附注:特别技术、工艺方案要经总监理工程师批准,一般的由总监理工程师代表审批。XXXXXXXXXX 标标路基路基 66%石灰土首件工程%石灰土首件工程施工方案施工方案一、工程概况:本项目是连接 XXXX 县城与 XX 县城与 XX 高速的一条重要公路,同时也是 XX 南部地区沟通 XX 高速公路和 XX 高速公路之间的直接通道组成部分。因此,本项目的建设对国道主干线联网畅通,江苏中部地区省道干线网络的形成,改善淮安市公路网的结构、增强其公路网综合功能具有十分重要的作用。该项目是联系 XX 高速、XX 高速、XX 公路、XX 高速以及宁XX 高速横向通道的重要组成部分,它的建设完善了高等级公路网结构,极大地促进 XX 南部地区及 XX 地区的进展 XXX 高速公路根据双向四车道高速公路标准建设,设计速度 120km/h,路基宽 28。0m,桥涵设计汽车荷载采纳公路—Ⅰ级。本项目起点桩号为 K15+825。000,终点桩号为 K23+346。660,全长 7.52km。本标段内路基 6%石灰土数量较大,为保证 6%灰土填筑质量和选取合格的压实机械,路基填筑大范围展开前,先进行试验段填筑。根据本标段特点,结合现场具体情况以及桥涵分布情况,选定K19+879~K19+982 作为试验路段。通过在试验路段实施不同的施工方案,从中找出 6%石灰土施工的最佳方案以指导全线施工, 确定用不同拌合、压实机具和最佳含水量,相应的碾压遍数,最佳的机械配备和施工组织计划和工艺流程,以确定路基 6%石灰土填筑的施工方法。 路基填筑土方除利用方外均来源于取土坑。本合同段主要为填方路基.沿线地形较为平坦,所需填料来源于沿线取土坑,根据钻探资料,沿线地表土为粘土,具有弱~中等膨胀性,且素土的 CBR 值不能满足路基填料的要求,需进行掺灰处理。二、施工准备1.施工力量准备:根据本试验段以及实际情况,项...
