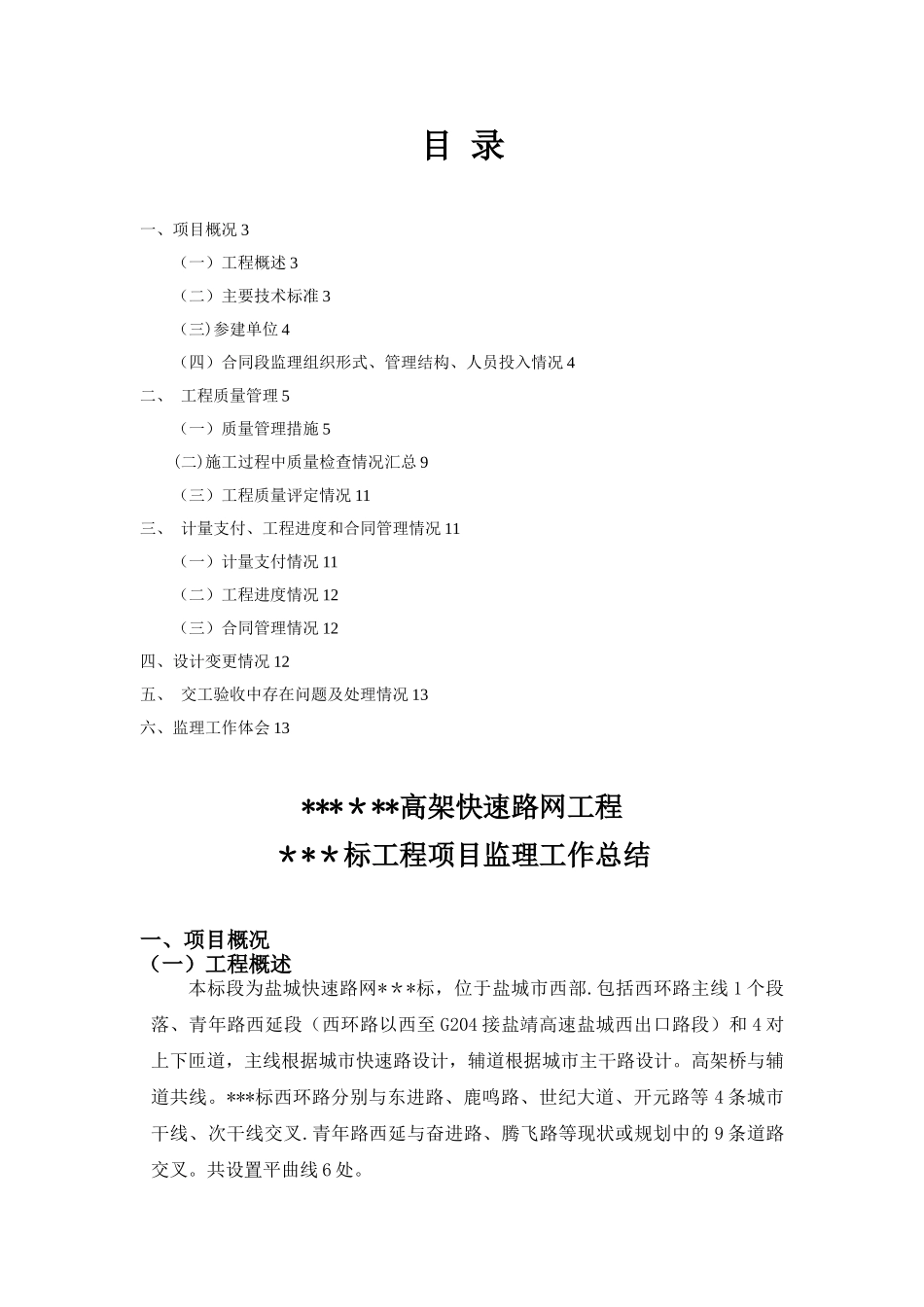

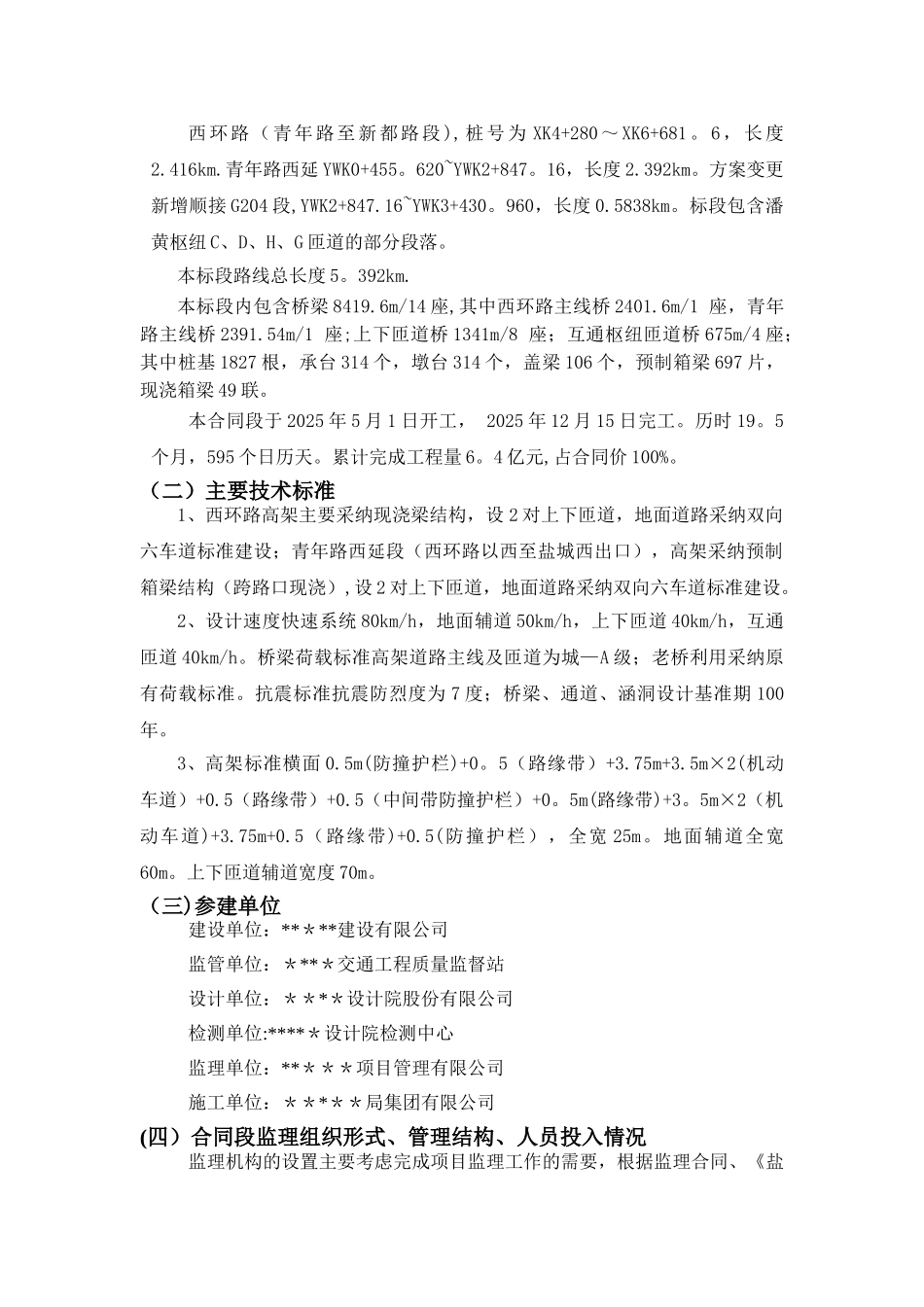

*****高架快速路网工程***标工程项目监理工作总结*****项目管理有限公司二 0 一六年十二月目 录一、项目概况 3(一)工程概述 3(二)主要技术标准 3(三)参建单位 4(四)合同段监理组织形式、管理结构、人员投入情况 4二、 工程质量管理 5(一)质量管理措施 5(二)施工过程中质量检查情况汇总 9(三)工程质量评定情况 11三、 计量支付、工程进度和合同管理情况 11(一)计量支付情况 11(二)工程进度情况 12(三)合同管理情况 12四、设计变更情况 12五、 交工验收中存在问题及处理情况 13六、监理工作体会 13******高架快速路网工程***标工程项目监理工作总结一、项目概况(一)工程概述本标段为盐城快速路网***标,位于盐城市西部.包括西环路主线 1 个段落、青年路西延段(西环路以西至 G204 接盐靖高速盐城西出口路段)和 4 对上下匝道,主线根据城市快速路设计,辅道根据城市主干路设计。高架桥与辅道共线。***标西环路分别与东进路、鹿鸣路、世纪大道、开元路等 4 条城市干线、次干线交叉.青年路西延与奋进路、腾飞路等现状或规划中的 9 条道路交叉。共设置平曲线 6 处。西环路(青年路至新都路段 ),桩号为 XK4+280~XK6+681。6,长度2.416km.青年路西延 YWK0+455。620~YWK2+847。16,长度 2.392km。方案变更新增顺接 G204 段,YWK2+847.16~YWK3+430。960,长度 0.5838km。标段包含潘黄枢纽 C、D、H、G 匝道的部分段落。本标段路线总长度 5。392km.本标段内包含桥梁 8419.6m/14 座,其中西环路主线桥 2401.6m/1 座,青年路主线桥 2391.54m/1 座;上下匝道桥 1341m/8 座;互通枢纽匝道桥 675m/4 座;其中桩基 1827 根,承台 314 个,墩台 314 个,盖梁 106 个,预制箱梁 697 片,现浇箱梁 49 联。本合同段于 2025 年 5 月 1 日开工, 2025 年 12 月 15 日完工。历时 19。5个月,595 个日历天。累计完成工程量 6。4 亿元,占合同价 100%。(二)主要技术标准1、西环路高架主要采纳现浇梁结构,设 2 对上下匝道,地面道路采纳双向六车道标准建设;青年路西延段(西环路以西至盐城西出口),高架采纳预制箱梁结构(跨路口现浇),设 2 对上下匝道,地面道路采纳双向六车道标准建设。2、设计速度快速系统 80km/h,地面辅道 50km/h,上下匝道 40km/h,互通匝道 40km/h。桥梁荷载标准高架道路主线及匝道为城—A 级;老桥利用采纳原有荷载标...
