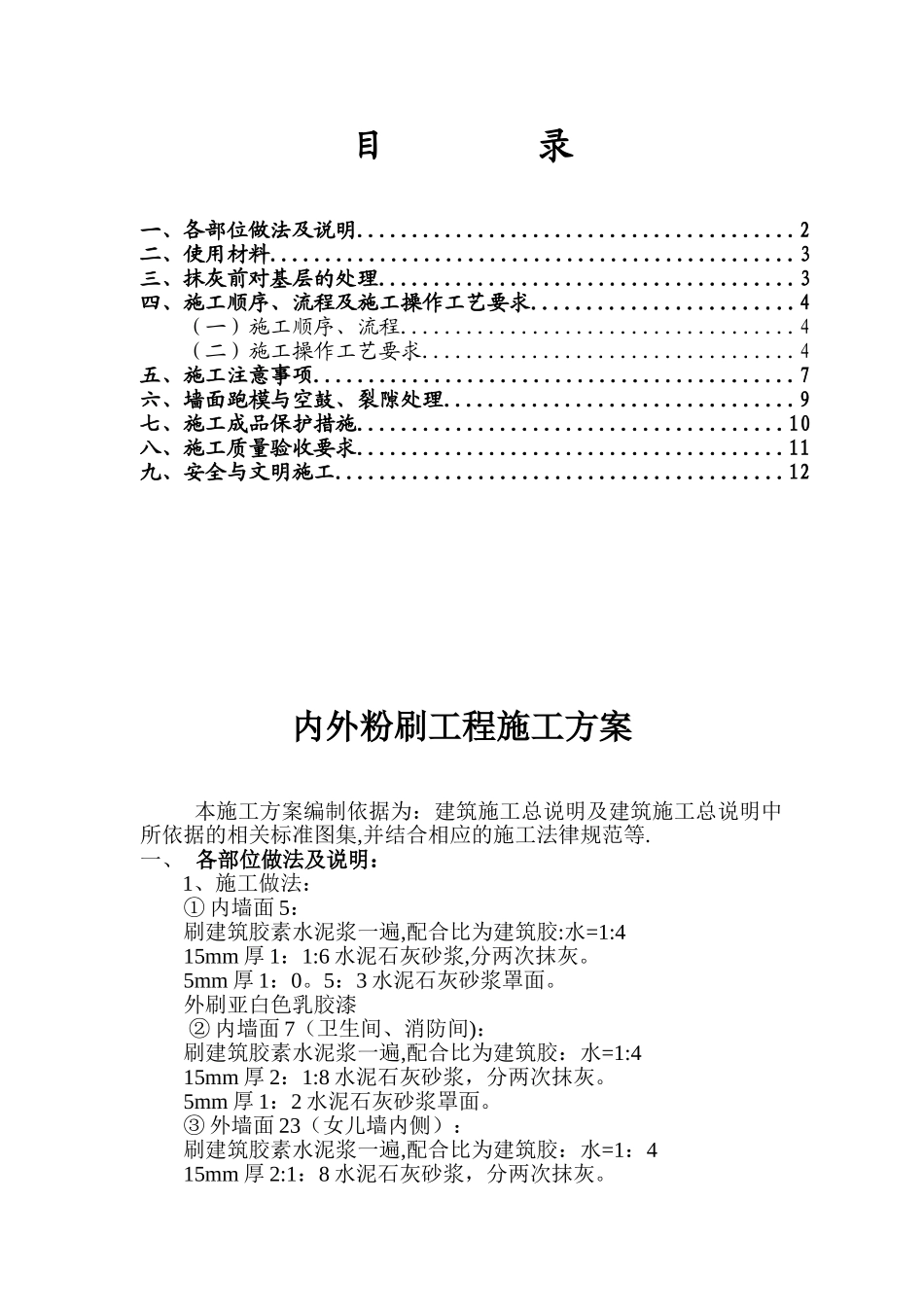

12内外粉刷工程施工方案本施工方案编制依据为:建筑施工总说明及建筑施工总说明中所依据的相关标准图集,并结合相应的施工法律规范等
一、 各部位做法及说明:1、施工做法: ① 内墙面 5:刷建筑胶素水泥浆一遍,配合比为建筑胶:水=1:415mm 厚 1:1:6 水泥石灰砂浆,分两次抹灰
5mm 厚 1:0
5:3 水泥石灰砂浆罩面
外刷亚白色乳胶漆 ② 内墙面 7(卫生间、消防间):刷建筑胶素水泥浆一遍,配合比为建筑胶:水=1:415mm 厚 2:1:8 水泥石灰砂浆,分两次抹灰
5mm 厚 1:2 水
