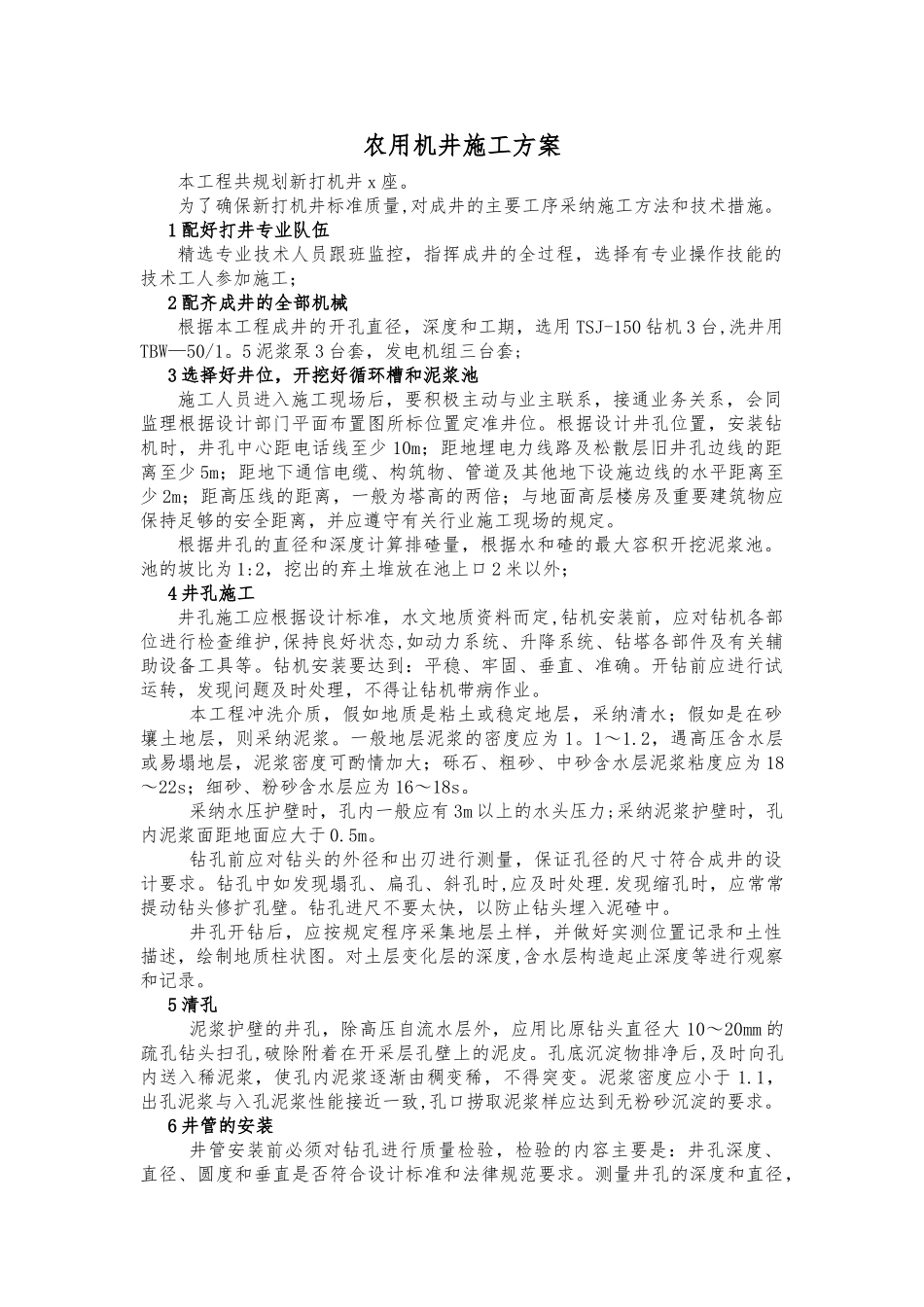

农用机井施工方案本工程共规划新打机井 x 座。为了确保新打机井标准质量,对成井的主要工序采纳施工方法和技术措施。1 配好打井专业队伍精选专业技术人员跟班监控,指挥成井的全过程,选择有专业操作技能的技术工人参加施工;2 配齐成井的全部机械根据本工程成井的开孔直径,深度和工期,选用 TSJ-150 钻机 3 台,洗井用TBW—50/1。5 泥浆泵 3 台套,发电机组三台套;3 选择好井位,开挖好循环槽和泥浆池施工人员进入施工现场后,要积极主动与业主联系,接通业务关系,会同监理根据设计部门平面布置图所标位置定准井位。根据设计井孔位置,安装钻机时,井孔中心距电话线至少 10m;距地埋电力线路及松散层旧井孔边线的距离至少 5m;距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少 2m;距高压线的距离,一般为塔高的两倍;与地面高层楼房及重要建筑物应保持足够的安全距离,并应遵守有关行业施工现场的规定。根据井孔的直径和深度计算排碴量,根据水和碴的最大容积开挖泥浆池。池的坡比为 1:2,挖出的弃土堆放在池上口 2 米以外;4 井孔施工井孔施工应根据设计标准,水文地质资料而定,钻机安装前,应对钻机各部位进行检查维护,保持良好状态,如动力系统、升降系统、钻塔各部件及有关辅助设备工具等。钻机安装要达到:平稳、牢固、垂直、准确。开钻前应进行试运转,发现问题及时处理,不得让钻机带病作业。本工程冲洗介质,假如地质是粘土或稳定地层,采纳清水;假如是在砂壤土地层,则采纳泥浆。一般地层泥浆的密度应为 1。1~1.2,遇高压含水层或易塌地层,泥浆密度可酌情加大;砾石、粗砂、中砂含水层泥浆粘度应为 18~22s;细砂、粉砂含水层应为 16~18s。采纳水压护壁时,孔内一般应有 3m 以上的水头压力;采纳泥浆护壁时,孔内泥浆面距地面应大于 0.5m。钻孔前应对钻头的外径和出刃进行测量,保证孔径的尺寸符合成井的设计要求。钻孔中如发现塌孔、扁孔、斜孔时,应及时处理.发现缩孔时,应常常提动钻头修扩孔壁。钻孔进尺不要太快,以防止钻头埋入泥碴中。井孔开钻后,应按规定程序采集地层土样,并做好实测位置记录和土性描述,绘制地质柱状图。对土层变化层的深度,含水层构造起止深度等进行观察和记录。5 清孔泥浆护壁的井孔,除高压自流水层外,应用比原钻头直径大 10~20mm 的疏孔钻头扫孔,破除附着在开采层孔壁上的泥皮。孔底沉淀物排净后,及时向孔内送入稀泥浆,使孔内泥浆逐渐由稠变稀,不得突变...
