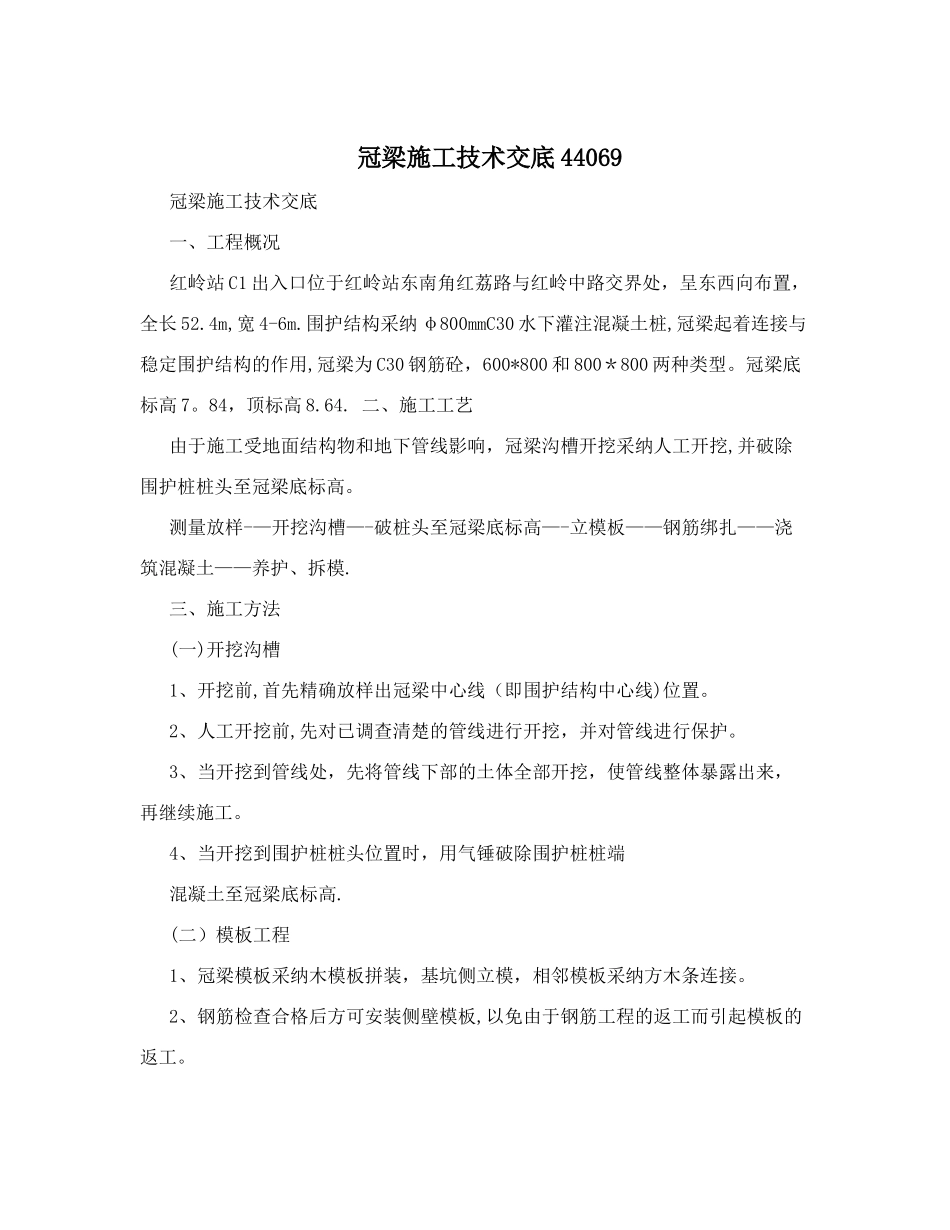

冠梁施工技术交底 44069冠梁施工技术交底一、工程概况 红岭站 C1 出入口位于红岭站东南角红荔路与红岭中路交界处,呈东西向布置,全长 52
4m,宽 4-6m
围护结构采纳 φ800mmC30 水下灌注混凝土桩,冠梁起着连接与稳定围护结构的作用,冠梁为 C30 钢筋砼,600*800 和 800*800 两种类型
冠梁底标高 7
84,顶标高 8
二、施工工艺 由于施工受地面结构物和地下管线影响,冠梁沟槽开挖采纳人工开挖,并破除围护桩桩头至冠梁底标高
测量放样-—开挖沟槽—-破桩头至冠梁底标高—-立模板——钢筋绑扎——浇筑混凝土——养护、拆模
三、施工方法 (一)开挖沟槽 1、开挖前,首先精确放样出冠梁中心线(即围护结构中心线)位置
2、人工开挖前,先对已调查清楚的管线进行开挖,并对管线进行保护
3、当开挖到管线处,先将管线下部的土体全部开挖,使管线整体暴露出来,再继续施工
4、当开挖到围护桩桩头位置时,用气锤破除围护桩桩端混凝土至冠梁底标高
(二)模板工程 1、冠梁模板采纳木模板拼装,基坑侧立模,相邻模板采纳方木条连接
2、钢筋检查合格后方可安装侧壁模板,以免由于钢筋工程的返工而引起模板的返工

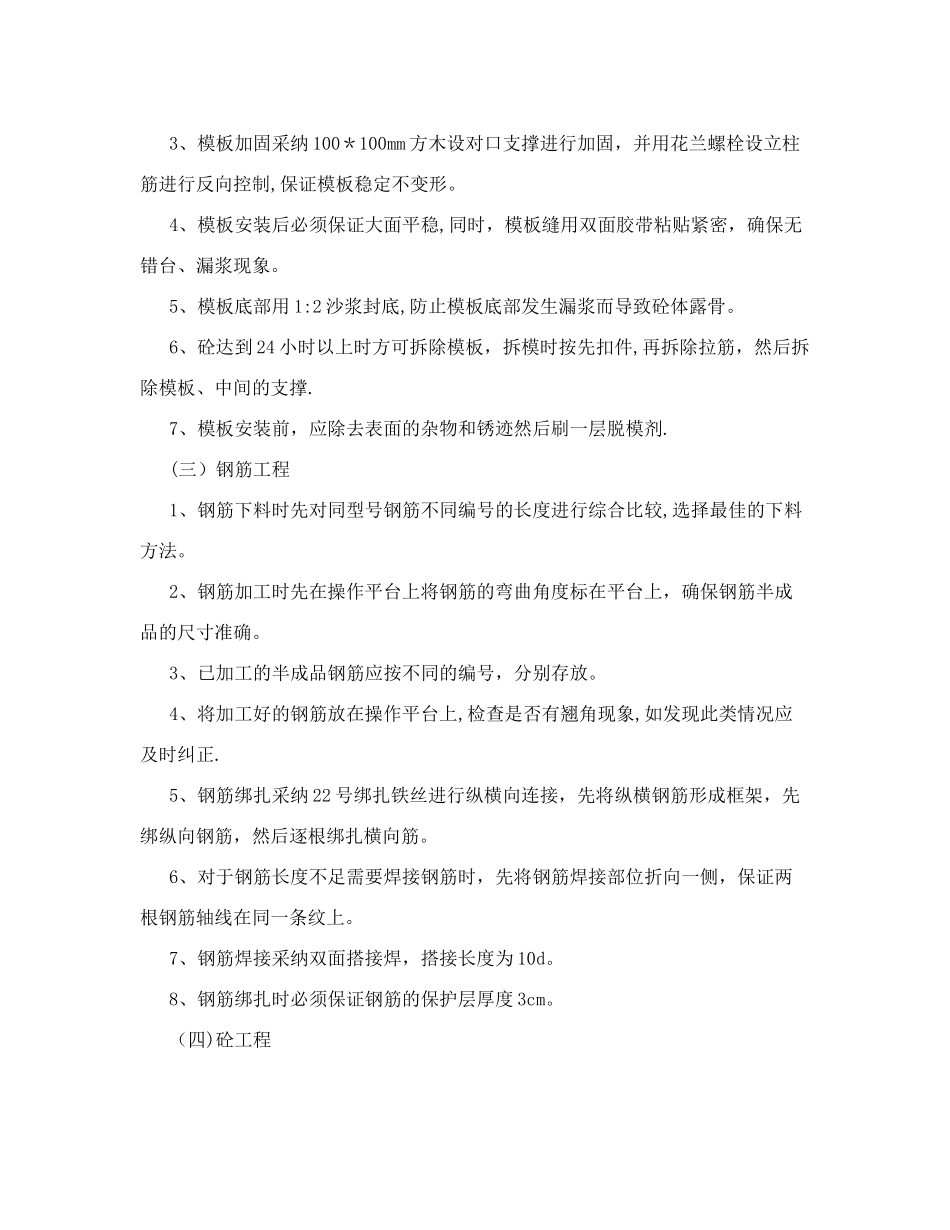

3、模板加固采纳 100*100mm 方木设对口支撑进行加固,并用花兰螺栓设立柱筋进行反向控制,保证模板稳定不变形
4、模板安装后必须保证大面平稳,同时,模板缝用双面胶带粘贴紧密,确保无错台、漏浆现象
5、模板底部用 1:2 沙浆封底,防止模板底部发生漏浆而导致砼体露骨

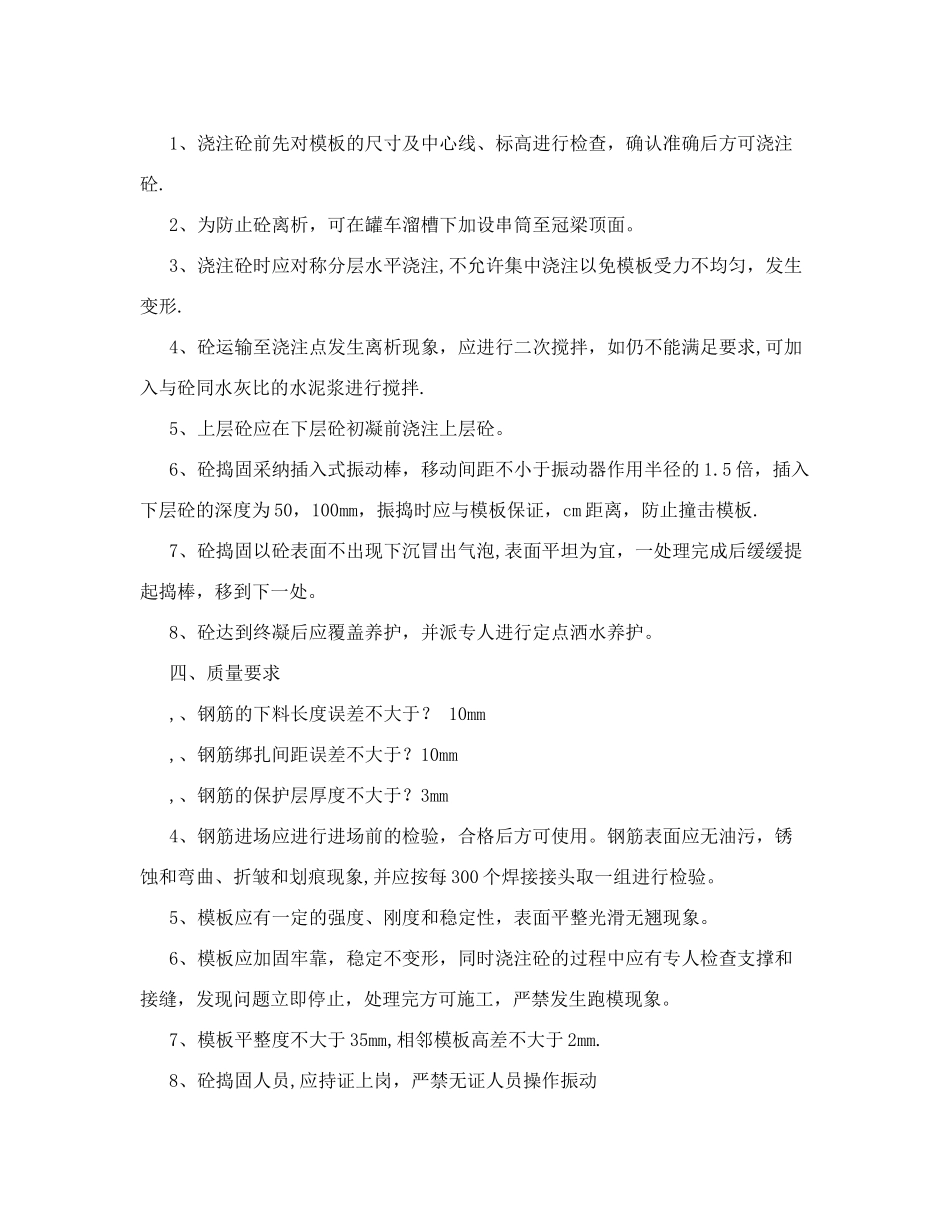

6、砼达到 24 小时以上时方可拆除模板,拆模时按先扣件,再拆除拉筋,然后拆除模板、中间的支撑
7、模板安装前,应除去表面的杂物和锈迹然后刷一层脱模剂
(三)钢筋工程 1、钢筋下料时先对同型号钢筋不同编号的长度进行综合比较,选择最佳的下料方法
2、钢筋加工时先在操作平台上将钢筋的弯
