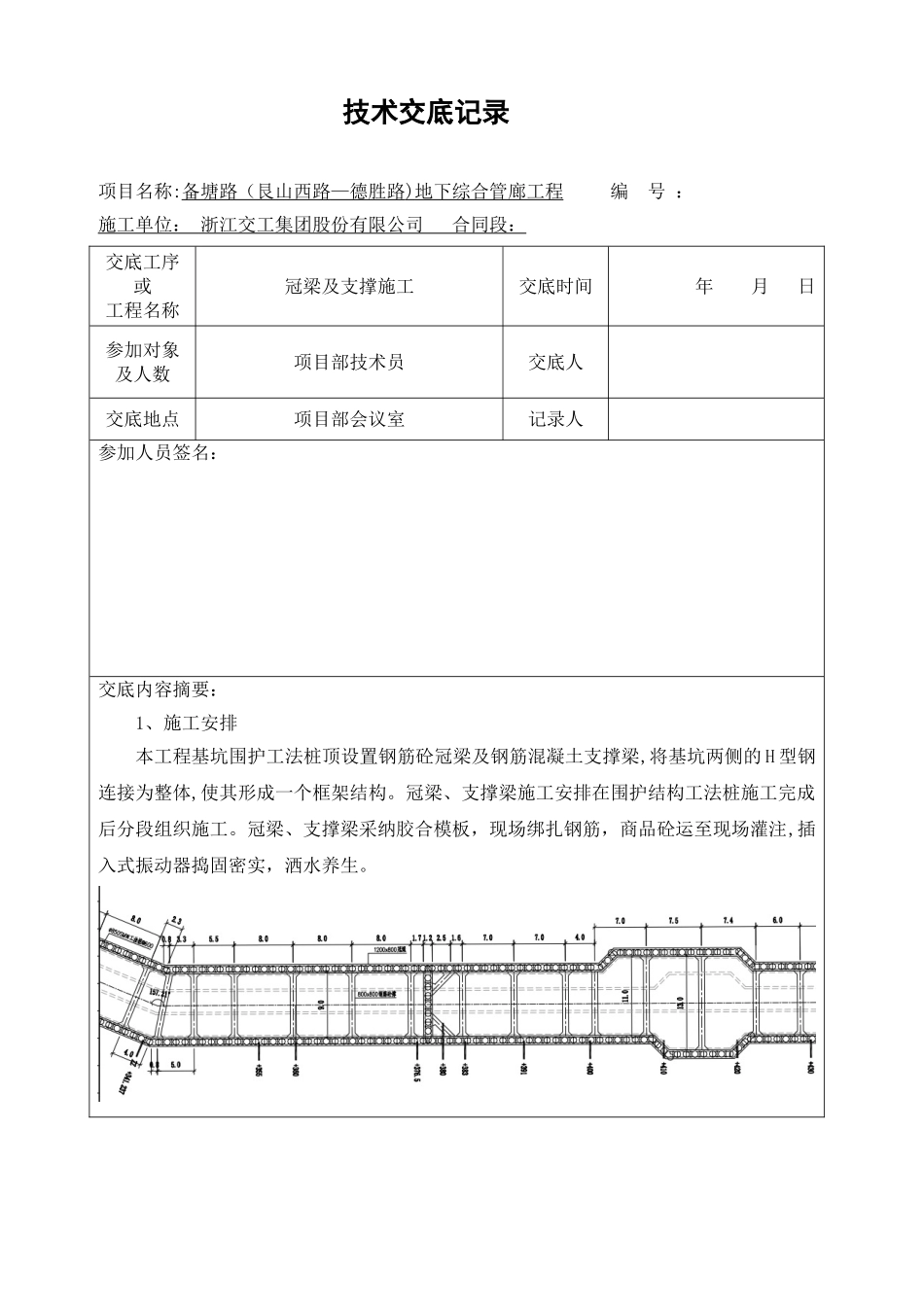

技术交底记录项目名称:备塘路(艮山西路 —德胜路 ) 地下综合管廊工程 编 号 :施工单位: 浙江交工集团股份有限公司 合同段:交底工序或工程名称冠梁及支撑施工交底时间 年 月 日 参加对象及人数 项目部技术员交底人交底地点项目部会议室记录人参加人员签名:交底内容摘要:1、施工安排本工程基坑围护工法桩顶设置钢筋砼冠梁及钢筋混凝土支撑梁,将基坑两侧的 H 型钢连接为整体,使其形成一个框架结构
冠梁、支撑梁施工安排在围护结构工法桩施工完成后分段组织施工
冠梁、支撑梁采纳胶合模板,现场绑扎钢筋,商品砼运至现场灌注,插入式振动器捣固密实,洒水养生

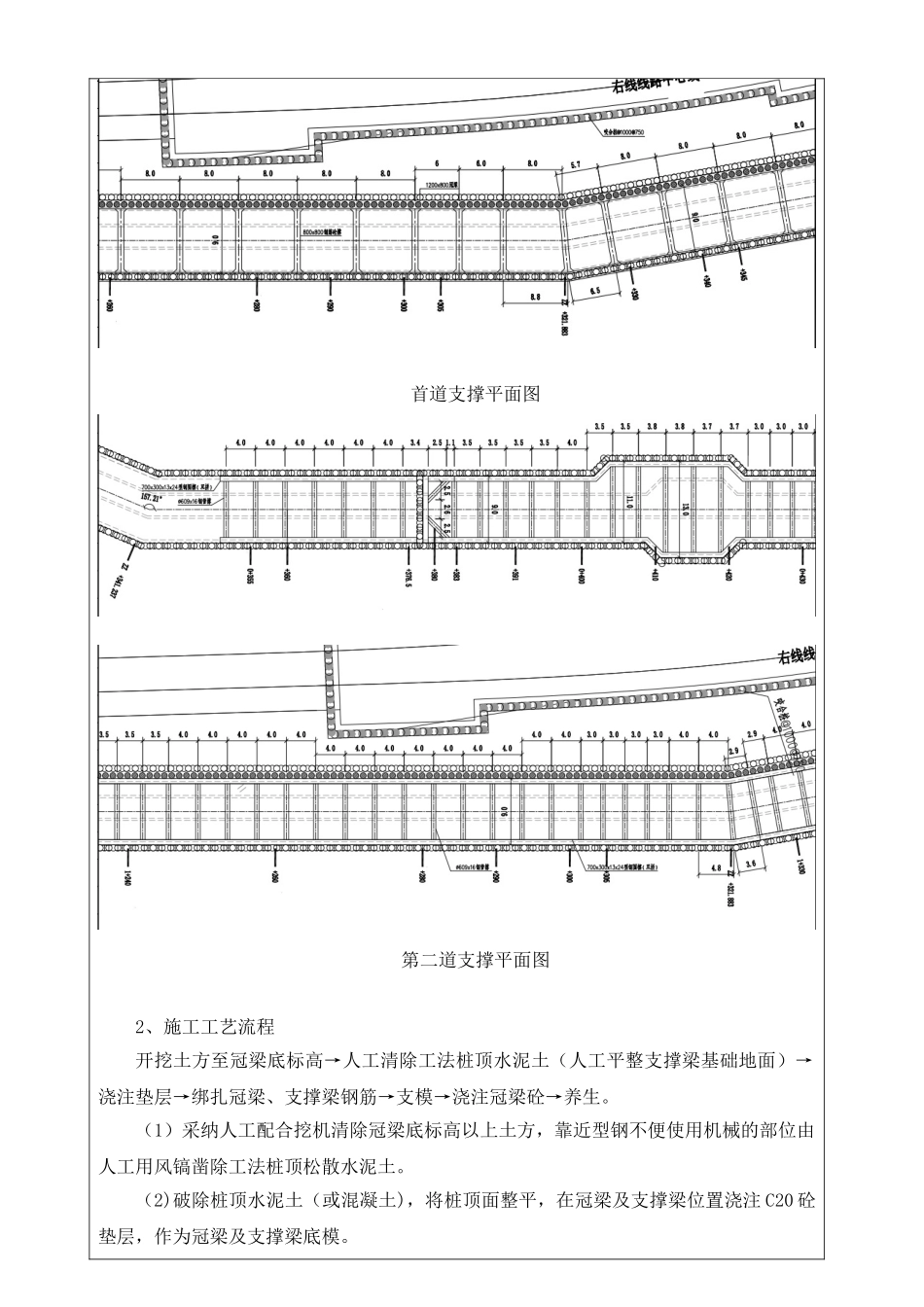

首道支撑平面图第二道支撑平面图2、施工工艺流程开挖土方至冠梁底标高→人工清除工法桩顶水泥土(人工平整支撑梁基础地面)→浇注垫层→绑扎冠梁、支撑梁钢筋→支模→浇注冠梁砼→养生
(1)采纳人工配合挖机清除冠梁底标高以上土方,靠近型钢不便使用机械的部位由人工用风镐凿除工法桩顶松散水泥土
(2)破除桩顶水泥土(或混凝土),将桩顶面整平,在冠梁及支撑梁位置浇注 C20 砼垫层,作为冠梁及支撑梁底模

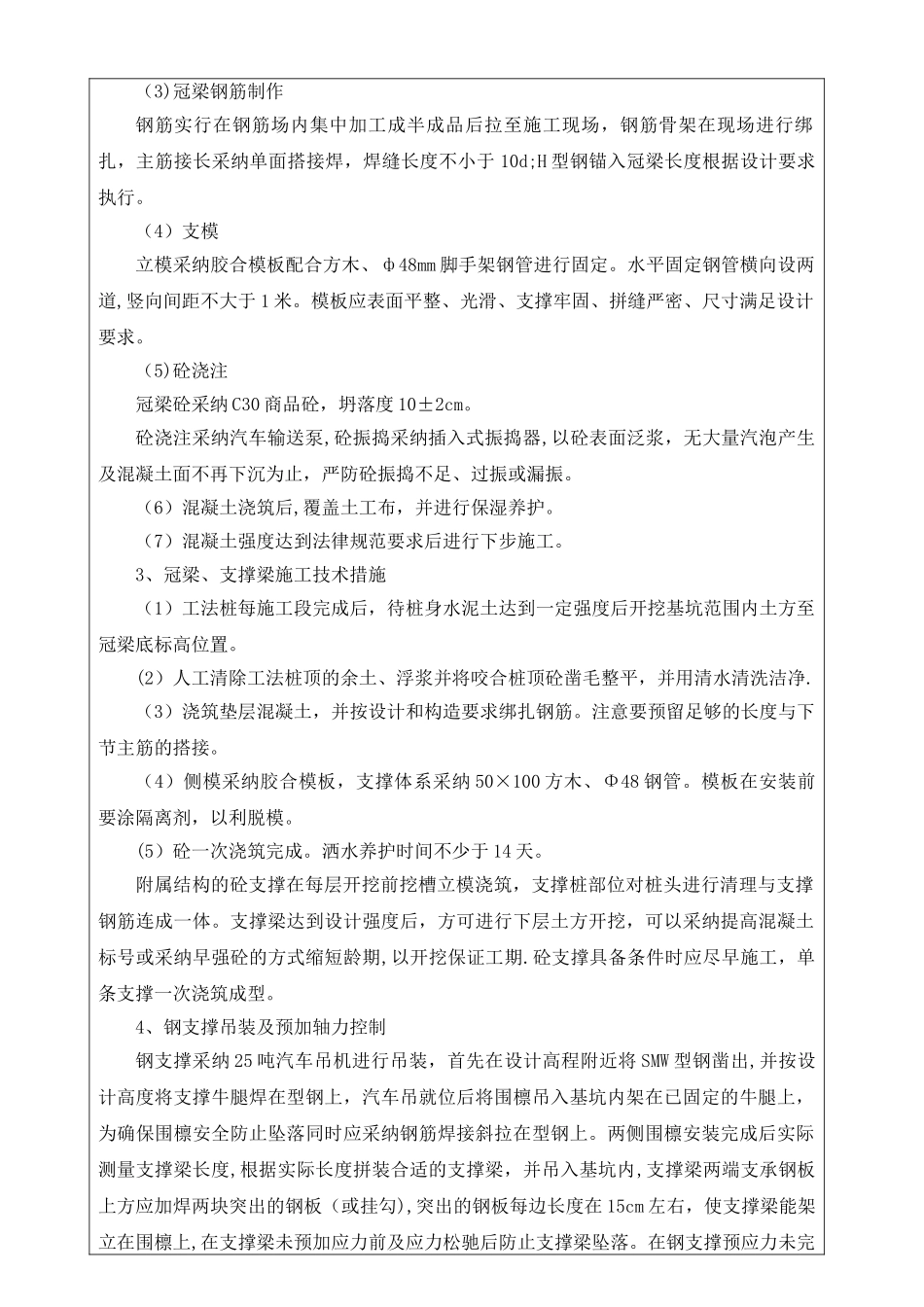

(3)冠梁钢筋制作钢筋实行在钢筋场内集中加工成半成品后拉至施工现场,钢筋骨架在现场进行绑扎,主筋接长采纳单面搭接焊,焊缝长度不小于 10d;H 型钢锚入冠梁长度根据设计要求执行
(4)支模立模采纳胶合模板配合方木、ф48mm 脚手架钢管进行固定
水平固定钢管横向设两道,竖向间距不大于 1 米
模板应表面平整、光滑、支撑牢固、拼缝严密、尺寸满足设计要求
(5)砼浇注冠梁砼采纳 C30 商品砼,坍落度 10±2cm
砼浇注采纳汽车输送泵,砼振捣采纳插入式振捣器,以砼表面泛浆,无大量汽泡产生及混凝土面不再下沉为止,严防砼振捣不足、过振或漏振
(6)混凝土浇筑后,覆盖土工布,并进行保湿养护
(7)混凝土强度达到法律规范要求后进行下步施工
3、冠梁、支撑梁施工技术
