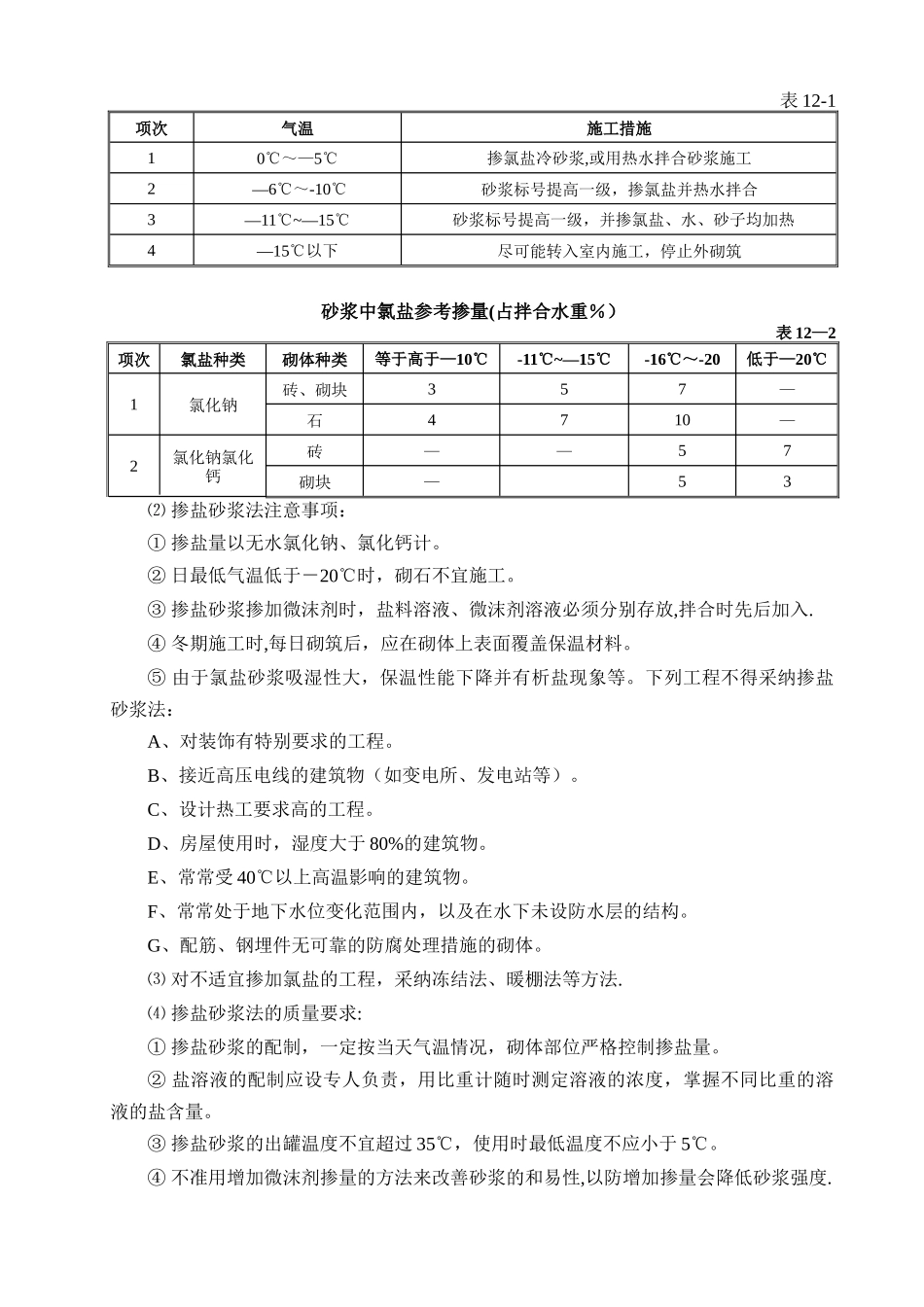

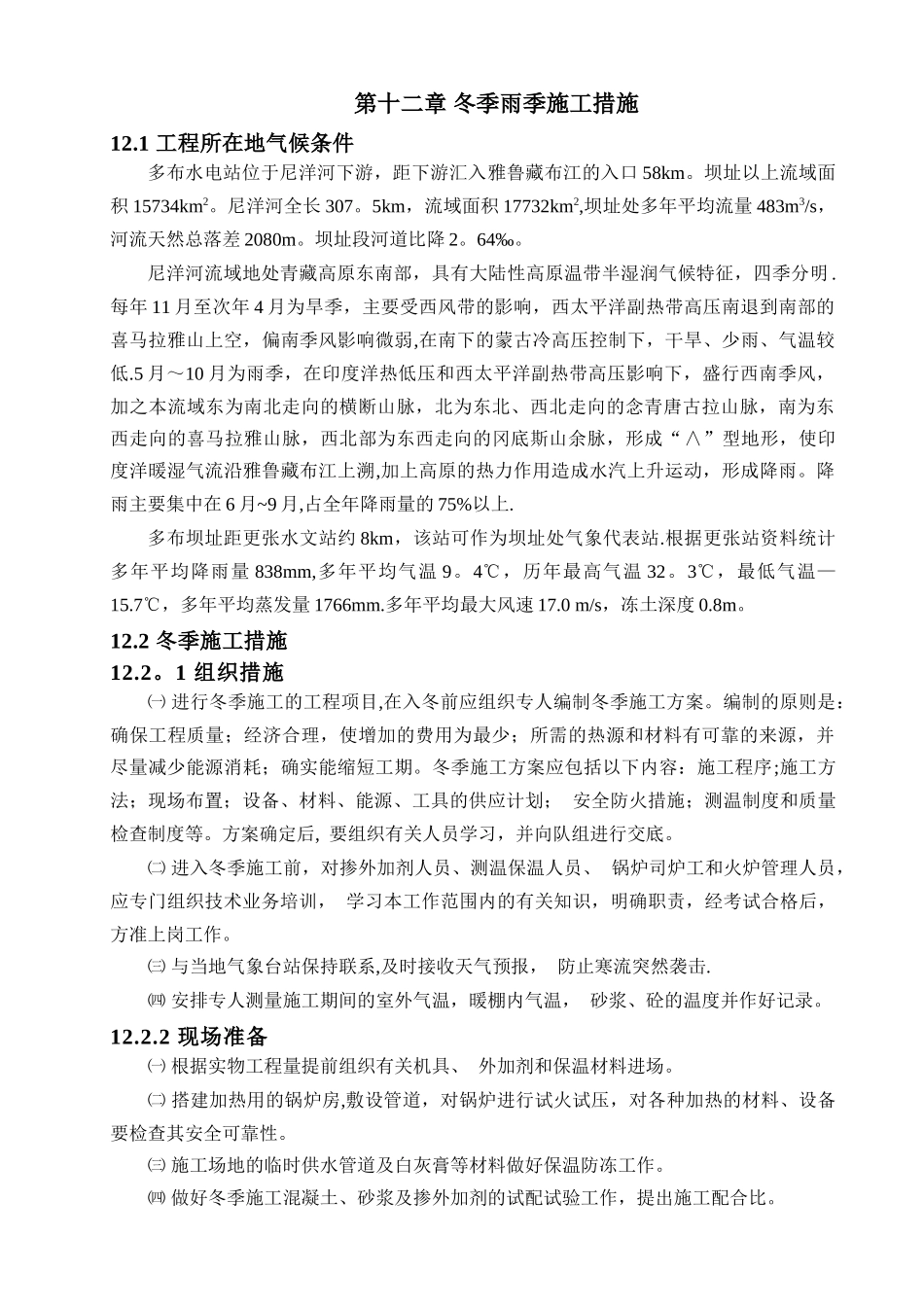

第十二章 冬季雨季施工措施12.1 工程所在地气候条件多布水电站位于尼洋河下游,距下游汇入雅鲁藏布江的入口 58km。坝址以上流域面积 15734km2。尼洋河全长 307。5km,流域面积 17732km2,坝址处多年平均流量 483m3/s,河流天然总落差 2080m。坝址段河道比降 2。64‰。尼洋河流域地处青藏高原东南部,具有大陆性高原温带半湿润气候特征,四季分明 .每年 11 月至次年 4 月为旱季,主要受西风带的影响,西太平洋副热带高压南退到南部的喜马拉雅山上空,偏南季风影响微弱,在南下的蒙古冷高压控制下,干旱、少雨、气温较低.5 月~10 月为雨季,在印度洋热低压和西太平洋副热带高压影响下,盛行西南季风,加之本流域东为南北走向的横断山脉,北为东北、西北走向的念青唐古拉山脉,南为东西走向的喜马拉雅山脉,西北部为东西走向的冈底斯山余脉,形成“∧”型地形,使印度洋暖湿气流沿雅鲁藏布江上溯,加上高原的热力作用造成水汽上升运动,形成降雨。降雨主要集中在 6 月~9 月,占全年降雨量的 75%以上.多布坝址距更张水文站约 8km,该站可作为坝址处气象代表站.根据更张站资料统计多年平均降雨量 838mm,多年平均气温 9。4℃,历年最高气温 32。3℃,最低气温—15.7℃,多年平均蒸发量 1766mm.多年平均最大风速 17.0 m/s,冻土深度 0.8m。12.2 冬季施工措施12.2。1 组织措施㈠ 进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向队组进行交底。㈡ 进入冬季施工前,对掺外加剂人员、测温保温人员、锅炉司炉工和火炉管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。㈢ 与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击.㈣ 安排专人测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并作好记录。12.2.2 现场准备㈠ 根据实物工程量提前组织有关机具、外加剂和保温材料进场。㈡ 搭建加热用的锅炉房,敷设管道,对锅炉进行试火试压,对各种加热的材料、设备要检查其安全可靠性。㈢ 施工场地的临时供水管道及白灰膏等材料做好保...
