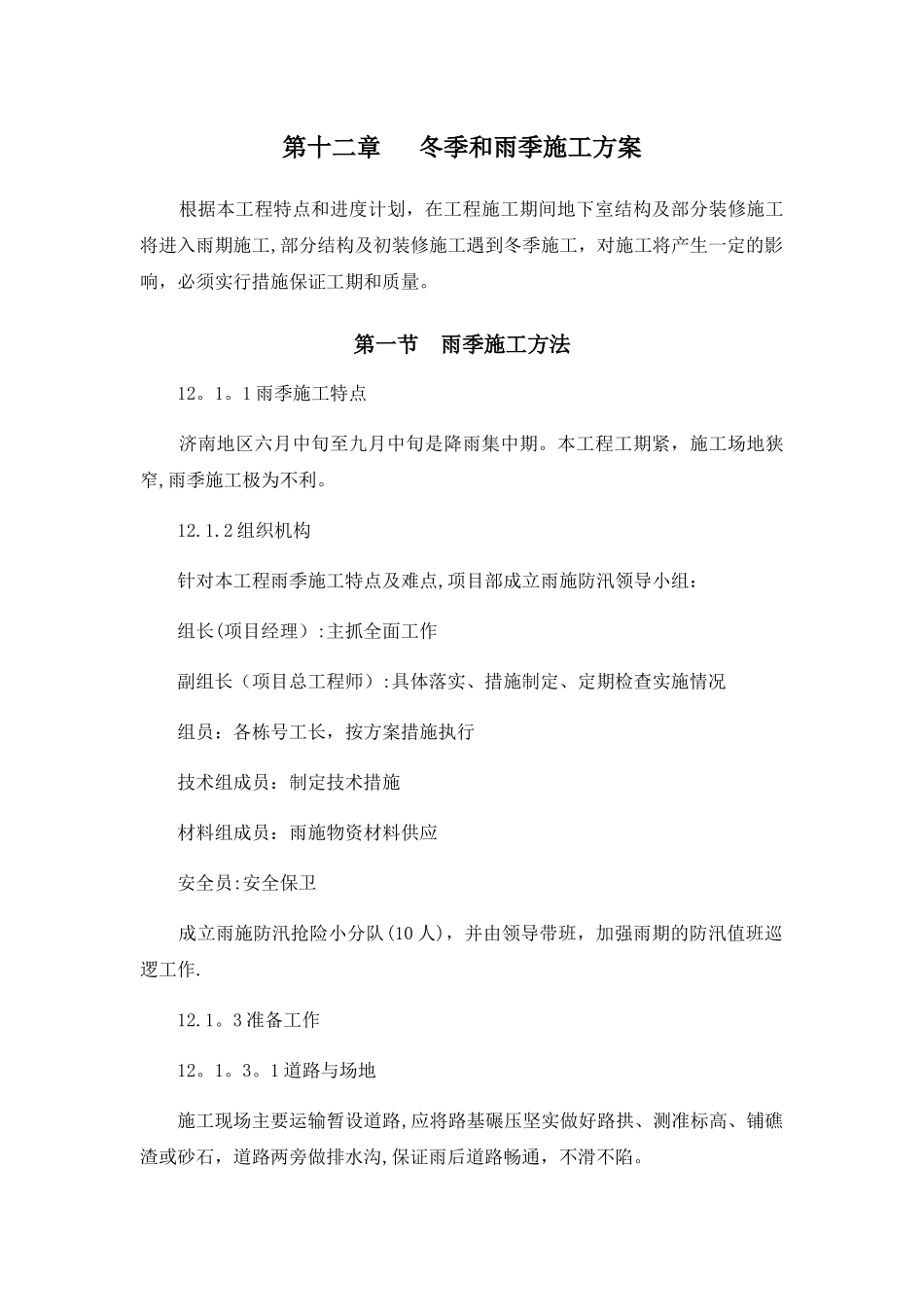

第十二章 冬季和雨季施工方案 根据本工程特点和进度计划,在工程施工期间地下室结构及部分装修施工将进入雨期施工,部分结构及初装修施工遇到冬季施工,对施工将产生一定的影响,必须实行措施保证工期和质量
第一节 雨季施工方法12
1 雨季施工特点 济南地区六月中旬至九月中旬是降雨集中期
本工程工期紧,施工场地狭窄,雨季施工极为不利
2 组织机构 针对本工程雨季施工特点及难点,项目部成立雨施防汛领导小组: 组长(项目经理):主抓全面工作 副组长(项目总工程师):具体落实、措施制定、定期检查实施情况 组员:各栋号工长,按方案措施执行 技术组成员:制定技术措施 材料组成员:雨施物资材料供应 安全员:安全保卫 成立雨施防汛抢险小分队(10 人),并由领导带班,加强雨期的防汛值班巡逻工作
3 准备工作 12
1 道路与场地施工现场主要运输暂设道路,应将路基碾压坚实做好路拱、测准标高、铺礁渣或砂石,道路两旁做排水沟,保证雨后道路畅通,不滑不陷

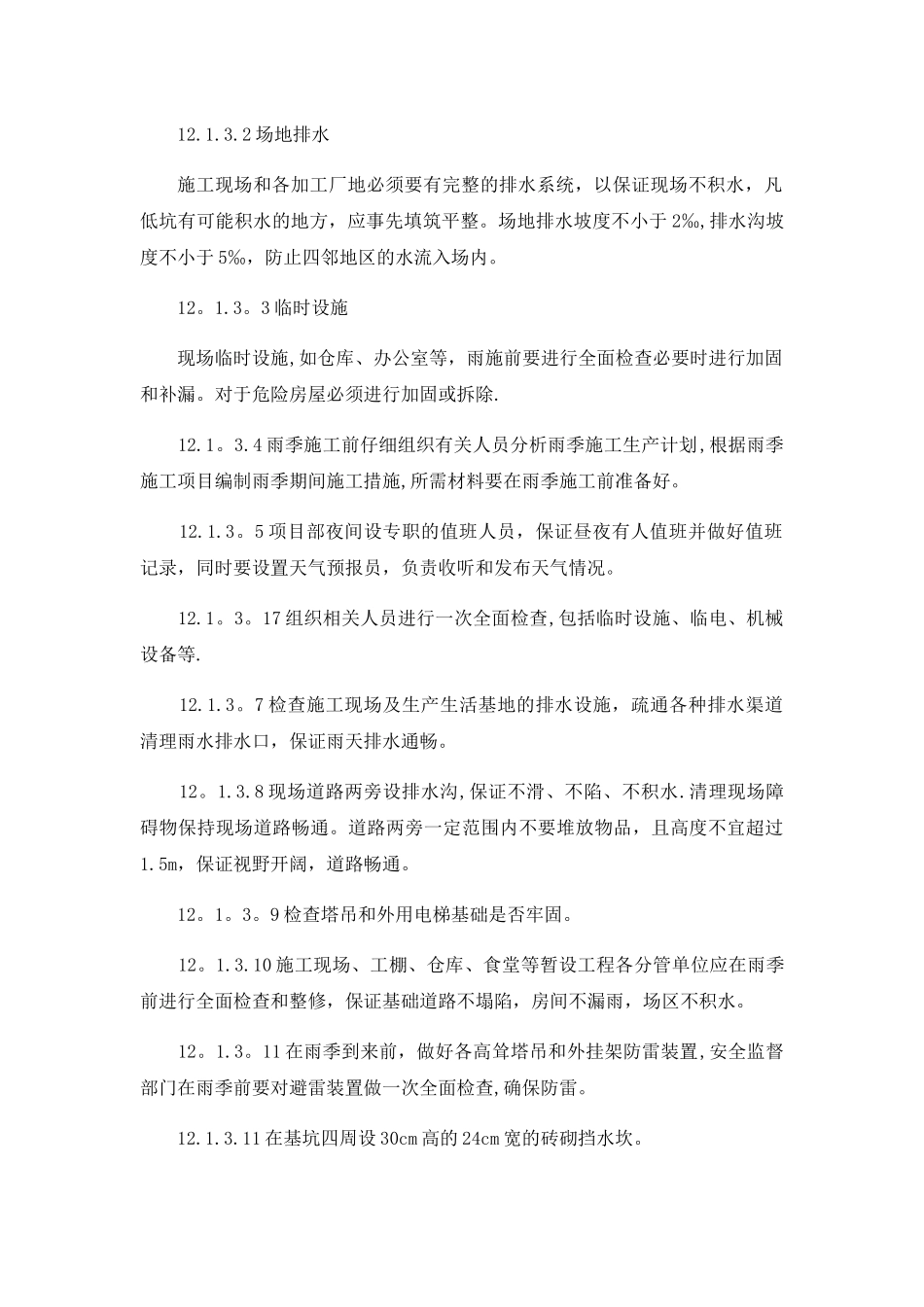

2 场地排水施工现场和各加工厂地必须要有完整的排水系统,以保证现场不积水,凡低坑有可能积水的地方,应事先填筑平整
场地排水坡度不小于 2‰,排水沟坡度不小于 5‰,防止四邻地区的水流入场内
3 临时设施现场临时设施,如仓库、办公室等,雨施前要进行全面检查必要时进行加固和补漏
对于危险房屋必须进行加固或拆除
4 雨季施工前仔细组织有关人员分析雨季施工生产计划,根据雨季施工项目编制雨季期间施工措施,所需材料要在雨季施工前准备好
5 项目部夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况
17 组织相关人员进行一次全面检查,包括临时设施、临电、机械设备等
7 检查施工现场及生产生活
