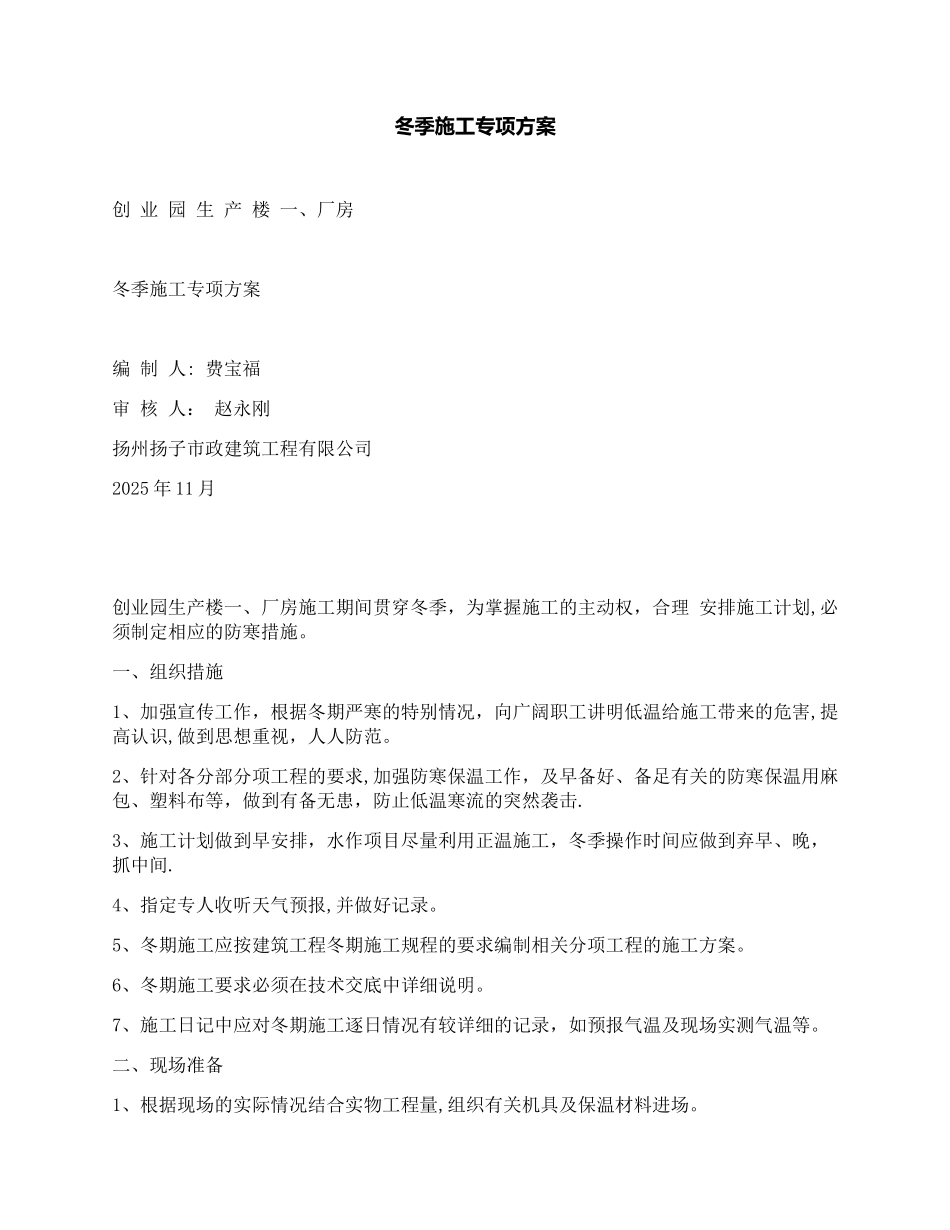

冬季施工专项方案创 业 园 生 产 楼 一、厂房冬季施工专项方案编 制 人: 费宝福审 核 人: 赵永刚扬州扬子市政建筑工程有限公司2025 年 11 月创业园生产楼一、厂房施工期间贯穿冬季,为掌握施工的主动权,合理 安排施工计划,必须制定相应的防寒措施
一、组织措施1、加强宣传工作,根据冬期严寒的特别情况,向广阔职工讲明低温给施工带来的危害,提高认识,做到思想重视,人人防范
2、针对各分部分项工程的要求,加强防寒保温工作,及早备好、备足有关的防寒保温用麻包、塑料布等,做到有备无患,防止低温寒流的突然袭击
3、施工计划做到早安排,水作项目尽量利用正温施工,冬季操作时间应做到弃早、晚,抓中间
4、指定专人收听天气预报,并做好记录
5、冬期施工应按建筑工程冬期施工规程的要求编制相关分项工程的施工方案
6、冬期施工要求必须在技术交底中详细说明
7、施工日记中应对冬期施工逐日情况有较详细的记录,如预报气温及现场实测气温等
二、现场准备1、根据现场的实际情况结合实物工程量,组织有关机具及保温材料进场
2、施工场地的临时供水管道及灰膏等材料做好保温防冻工作
3、提前做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比

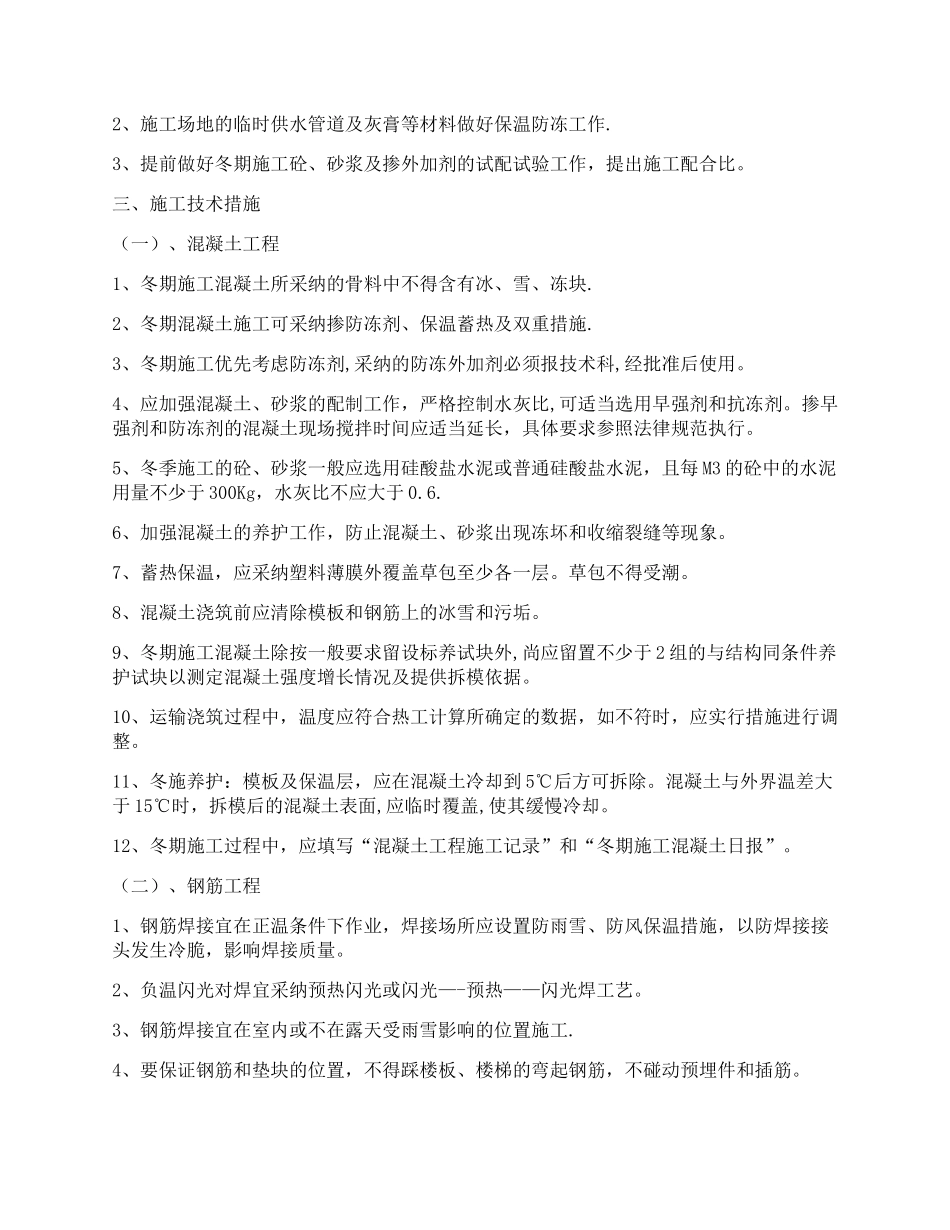

三、施工技术措施(一)、混凝土工程1、冬期施工混凝土所采纳的骨料中不得含有冰、雪、冻块
2、冬期混凝土施工可采纳掺防冻剂、保温蓄热及双重措施
3、冬期施工优先考虑防冻剂,采纳的防冻外加剂必须报技术科,经批准后使用
4、应加强混凝土、砂浆的配制工作,严格控制水灰比,可适当选用早强剂和抗冻剂
掺早强剂和防冻剂的混凝土现场搅拌时间应适当延长,具体要求参照法律规范执行
5、冬季施工的砼、砂浆一般应选用硅酸盐水泥或普通硅酸盐水泥,且每 M3 的砼中的水泥用量不少于 300Kg,水灰比不应大于 0

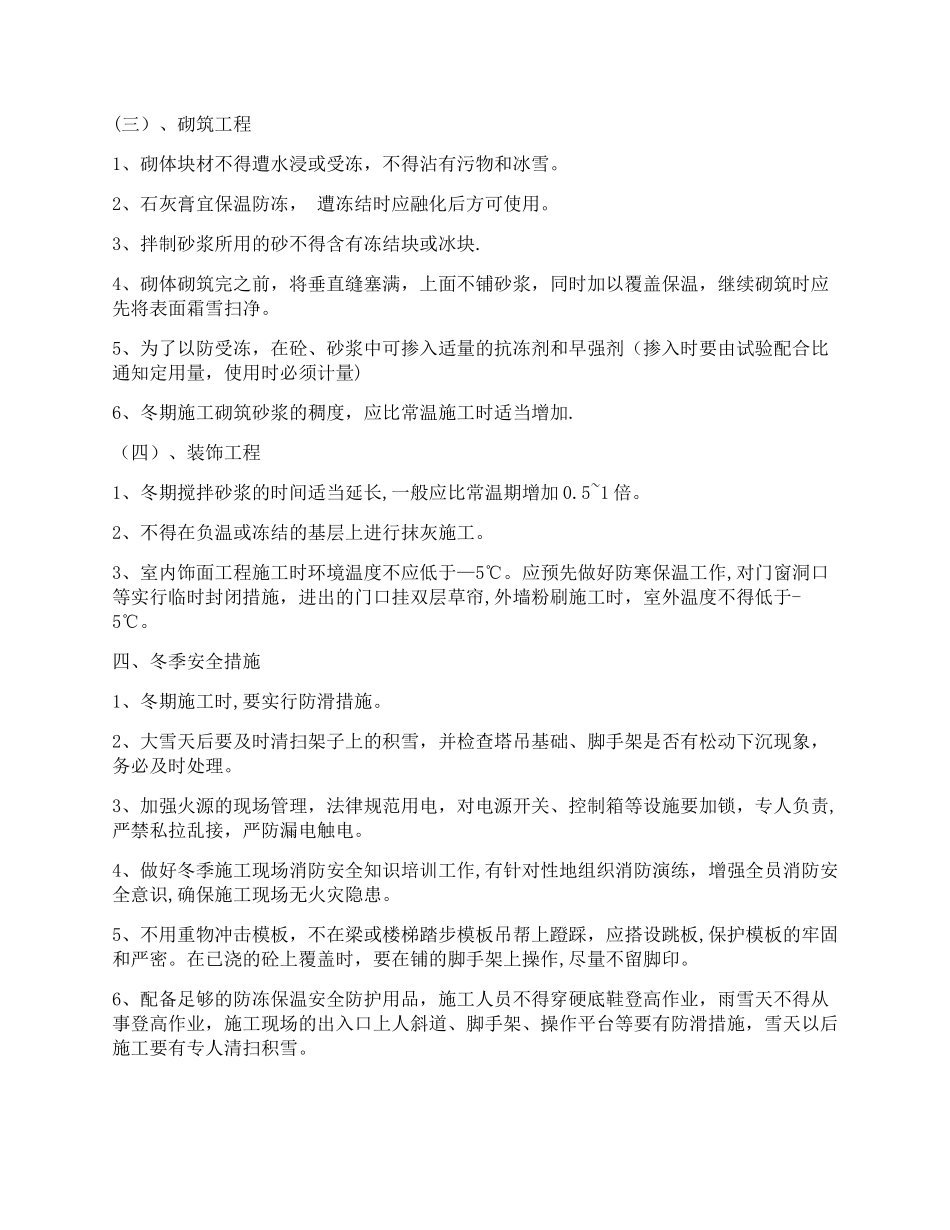

6、加强混凝土的养护工作,防止混凝土、砂浆出现冻坏和收缩裂缝等现象
