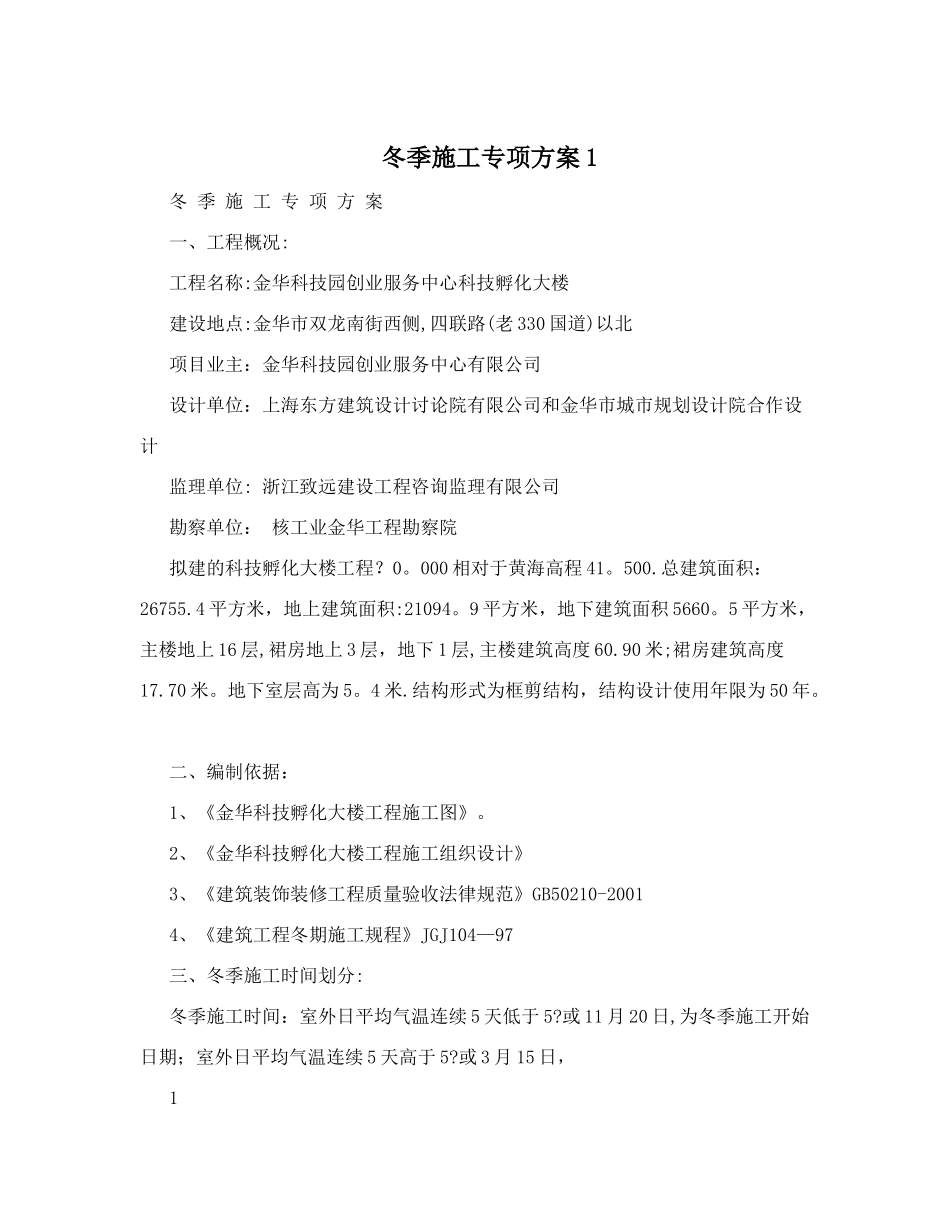

冬季施工专项方案 1冬 季 施 工 专 项 方 案 一、工程概况: 工程名称:金华科技园创业服务中心科技孵化大楼 建设地点:金华市双龙南街西侧,四联路(老 330 国道)以北 项目业主:金华科技园创业服务中心有限公司 设计单位:上海东方建筑设计讨论院有限公司和金华市城市规划设计院合作设计 监理单位: 浙江致远建设工程咨询监理有限公司 勘察单位: 核工业金华工程勘察院 拟建的科技孵化大楼工程
000 相对于黄海高程 41
总建筑面积:26755
4 平方米,地上建筑面积:21094
9 平方米,地下建筑面积 5660
5 平方米,主楼地上 16 层,裙房地上 3 层,地下 1 层,主楼建筑高度 60
90 米;裙房建筑高度17
地下室层高为 5
结构形式为框剪结构,结构设计使用年限为 50 年
二、编制依据: 1、《金华科技孵化大楼工程施工图》

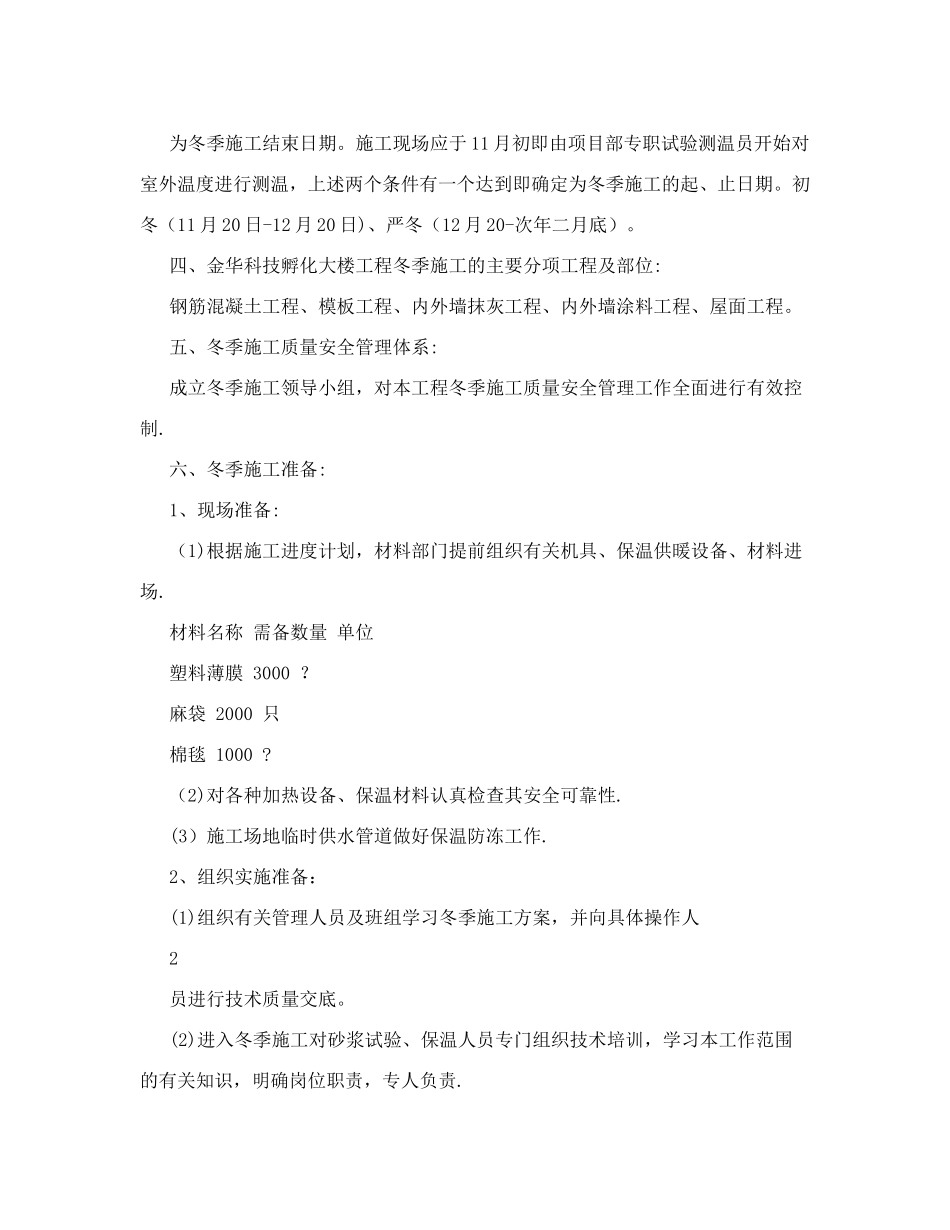

2、《金华科技孵化大楼工程施工组织设计》 3、《建筑装饰装修工程质量验收法律规范》GB50210-2001 4、《建筑工程冬期施工规程》JGJ104—97 三、冬季施工时间划分: 冬季施工时间:室外日平均气温连续 5 天低于 5
或 11 月 20 日,为冬季施工开始日期;室外日平均气温连续 5 天高于 5
或 3 月 15 日,1 为冬季施工结束日期
施工现场应于 11 月初即由项目部专职试验测温员开始对室外温度进行测温,上述两个条件有一个达到即确定为冬季施工的起、止日期
初冬(11 月 20 日-12 月 20 日)、严冬(12 月 20-次年二月底)
四、金华科技孵化大楼工程冬季施工的主要分项工程及部位: 钢筋混凝土工程、模板工程、内外墙抹灰工程、内外墙涂料工程、屋面工程
五、冬季施工质量安全管理体系: 成立冬季施工领导小组,对本工程冬季施工质量安全管理工作全面进行有效控制

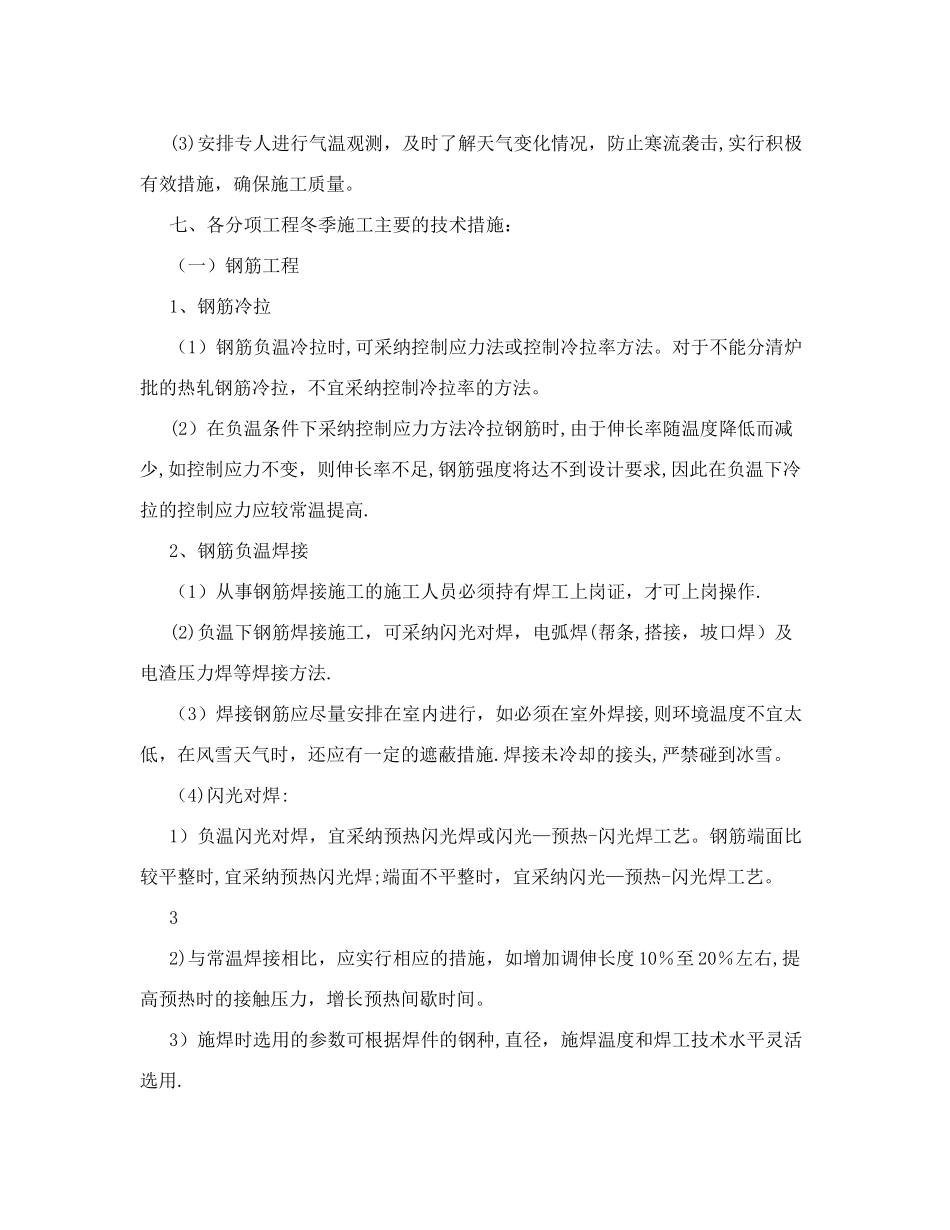

六、冬季施工准
