冬季施工外围封堵及保温方案为确保工程质量,搞好安全生产,保证各项计划任务的顺利完成,工程 2025 年 12 月 25 日胜利竣工
根据通辽现在气候条件,为了确保室内具备供暖及空调运行条件,我项目部针对施工现场影响冷封闭的部位,进行了逐一排查并针对性的做如下封闭处理:一、 门厅门厅处沿 A 轴方向齐梁内侧整体采纳聚苯乙烯泡沫保温彩钢板竖向整体封闭严密,中间位置做聚苯乙烯泡沫保温板活动门保证施工出入
2025 年 11 月 4 日封闭施工完
二、 一层东侧卷帘门(4 个)卷帘门位置沿 14 轴方向齐梁内侧采纳聚苯乙烯泡沫保温彩钢板整体竖向封闭严密,中间位置做聚苯乙烯泡沫保温板活动门保证施工出入
2025 年 11 月 4 日封闭施工完
三、 物料提升机口(2 层、3 层、4 层)物料提升机口处沿 H 轴方向齐梁内侧整体采纳聚苯乙烯泡沫保温彩钢板竖向封闭严密,正对物料提升机口处做聚苯乙烯泡沫保温板活动门保证施工出入,下班后将门上锁以保证安全
2025 年 11 月 3 日封闭施工完
四、 四层东西两侧休息厅沿 2 轴方向齐梁西侧和沿 12 轴方向齐梁东侧整体采纳聚苯乙烯泡沫保温彩钢板竖向封闭严密
2025 年 11 月 3 日封闭施工完

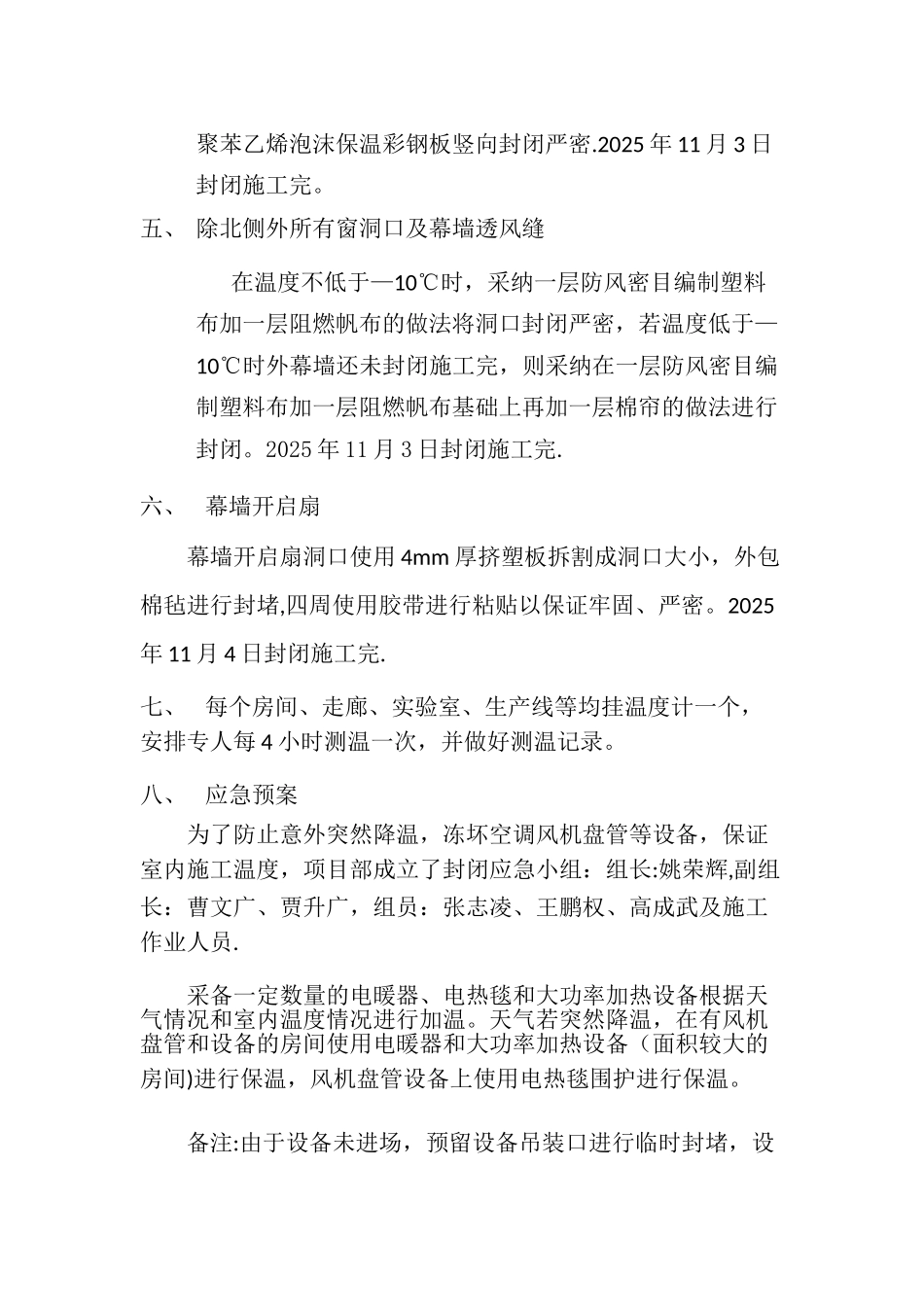

五、 除北侧外所有窗洞口及幕墙透风缝在温度不低于—10℃时,采纳一层防风密目编制塑料布加一层阻燃帆布的做法将洞口封闭严密,若温度低于—10℃时外幕墙还未封闭施工完,则采纳在一层防风密目编制塑料布加一层阻燃帆布基础上再加一层棉帘的做法进行封闭
2025 年 11 月 3 日封闭施工完
六、幕墙开启扇幕墙开启扇洞口使用 4mm 厚挤塑板拆割成洞口大小,外包棉毡进行封堵,四周使用胶带进行粘贴以保证牢固、严密
2025年 11 月 4 日封闭施工完
七、每个房间、走廊、实验室、生产线等均挂温度计一个,安排专人每 4 小时测温一次,并做好测温记录
