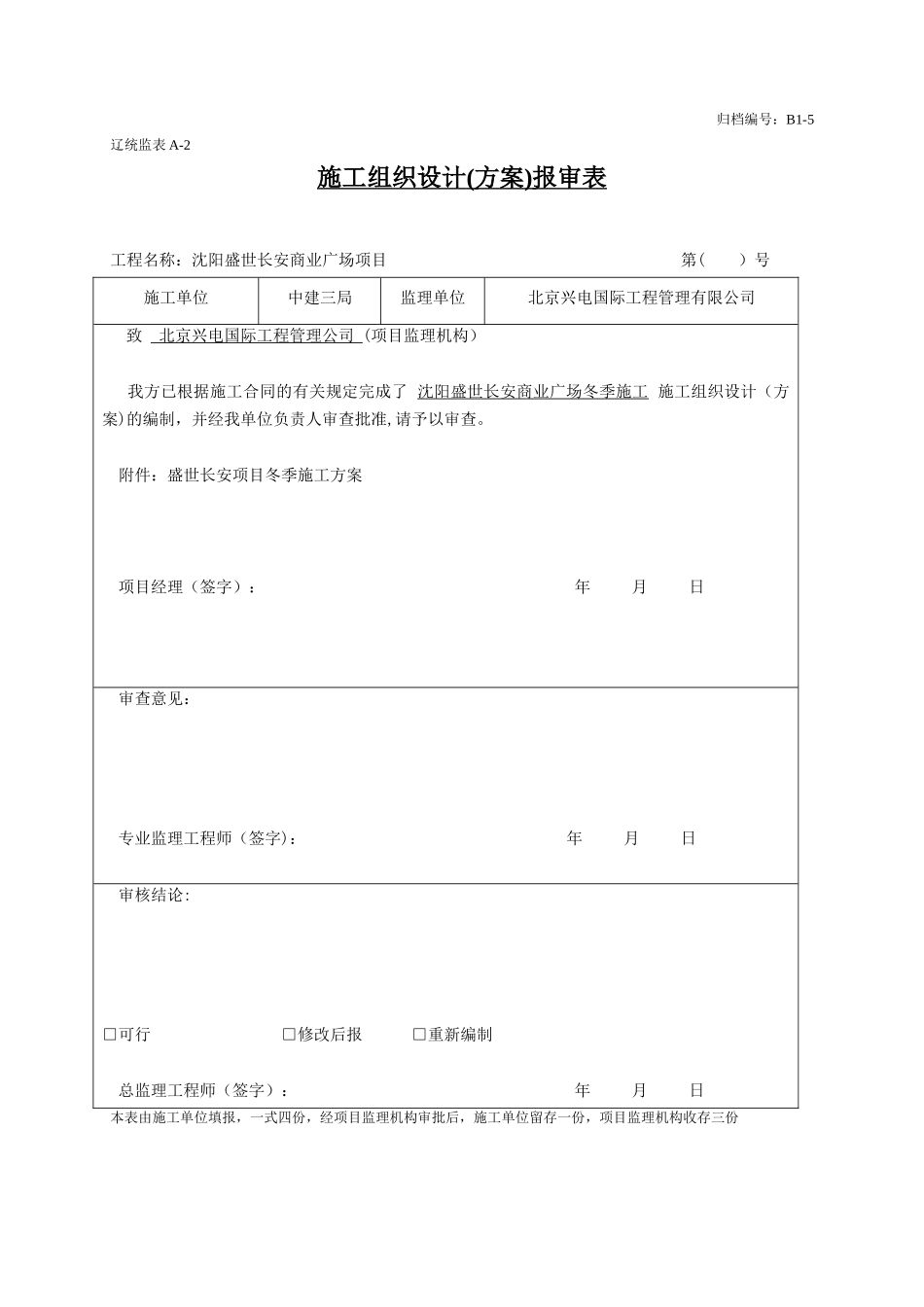

归档编号:B1-5 辽统监表 A-2施工组织设计 ( 方案 ) 报审表 工程名称:沈阳盛世长安商业广场项目 第( )号施工单位中建三局监理单位北京兴电国际工程管理有限公司 致 北京兴电国际工程管理公司 (项目监理机构) 我方已根据施工合同的有关规定完成了 沈阳盛世长安商业广场冬季施工 施工组织设计(方案)的编制,并经我单位负责人审查批准,请予以审查。 附件:盛世长安项目冬季施工方案 项目经理(签字): 年 月 日 审查意见: 专业监理工程师(签字): 年 月 日 审核结论: □可行 □修改后报 □重新编制总监理工程师(签字): 年 月 日本表由施工单位填报,一式四份,经项目监理机构审批后,施工单位留存一份,项目监理机构收存三份沈阳盛世长安商业广场机电安装工程——冬季施工方案编制人:审核人:审批人:日 期: 年 月 日1编制说明及依据1.1 编制依据现场的施工平面布置图和施工组织设计;盛世长安工程建筑及结构施工图纸;《建筑工程冬期施工规程》(JGJ104-97);《自动喷水灭火系统施工及验收法律规范》(GB50261-96);《建筑施工高处作业安全技术法律规范》(JGJ80—91);《通风与空调工程施工及验收法律规范》(GB50243—2025);《给排水及采暖工程施工工艺标准》(ZJQ00—SG—010—2025);《施工现场临时用电安全技术法律规范》(JGJ46-88);《建筑机械使用安全技术规程》(JGJ33—2001);《盛世长安项目施工总承包工程施工组织设计》.2工程概况及施工重点、难点2.1 工程概况本工程由商业综合楼、综合楼 A、B 组成。商场地下室三层,综合楼 A、B 地下室二层;商业综合楼地上 5 层;综合楼 A 地上 7 层(局部 3 层);综合楼 B 地上 5 层(局部三层)。商业综合楼总高为 30 米,综合楼 A 总高为 33。1 米,综合楼 B 总高为 21。35 米。2.2 施工重点、难点机电安装部分重点难点主要在于通风与采暖系统的保温及动焊部位温度低于—5℃需将焊接部位均需实行预热措施,保证管道焊接质量.3施工准备3.1 主要施工部位根据施工进度计划,在 2025 年冬季施工阶段,时间大致从 2025 年 11 月 5 日-2025年 3 月 15 日,主要进行以下主体部位的冬期施工。1、综合楼 A:地下及地上一至四层的动力桥架、压力排水管道、消火栓系统、虹吸雨水系统、通风风管道、风阀、空调水管道的施工。2、综合楼 B:全部动力桥架、压力排水管道、消火栓系统、虹吸雨水系统、通风风管道、风阀、空...
