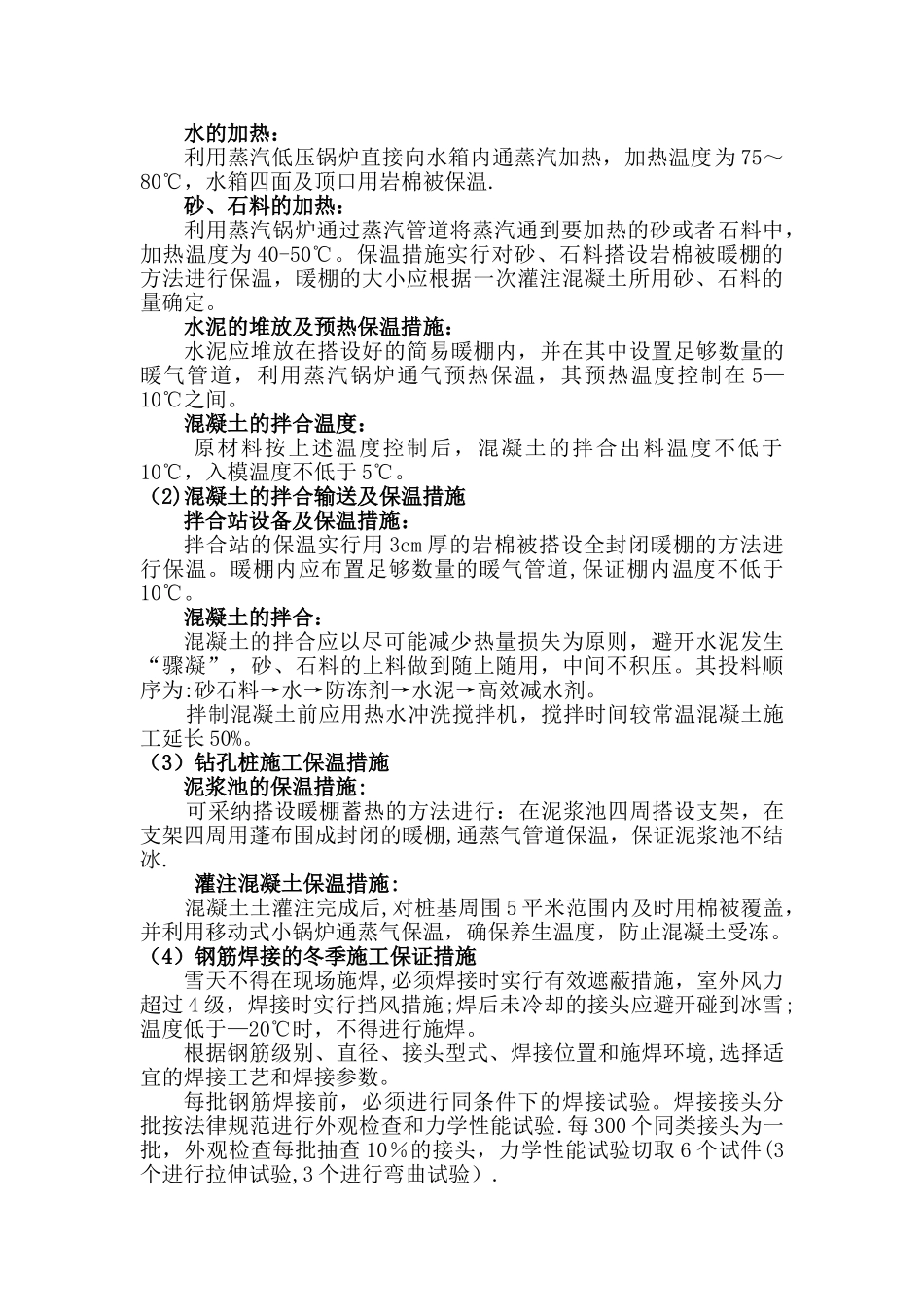

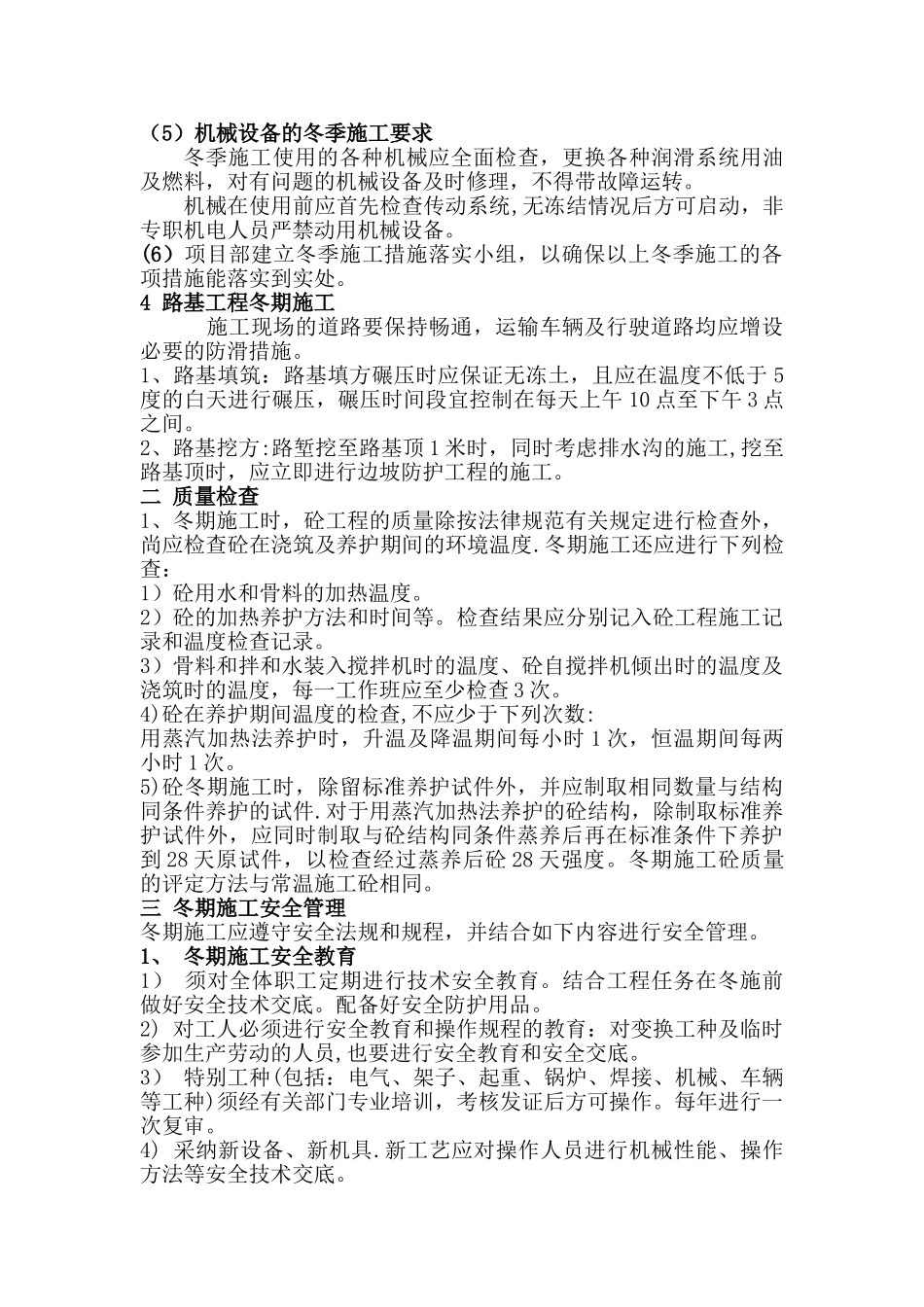

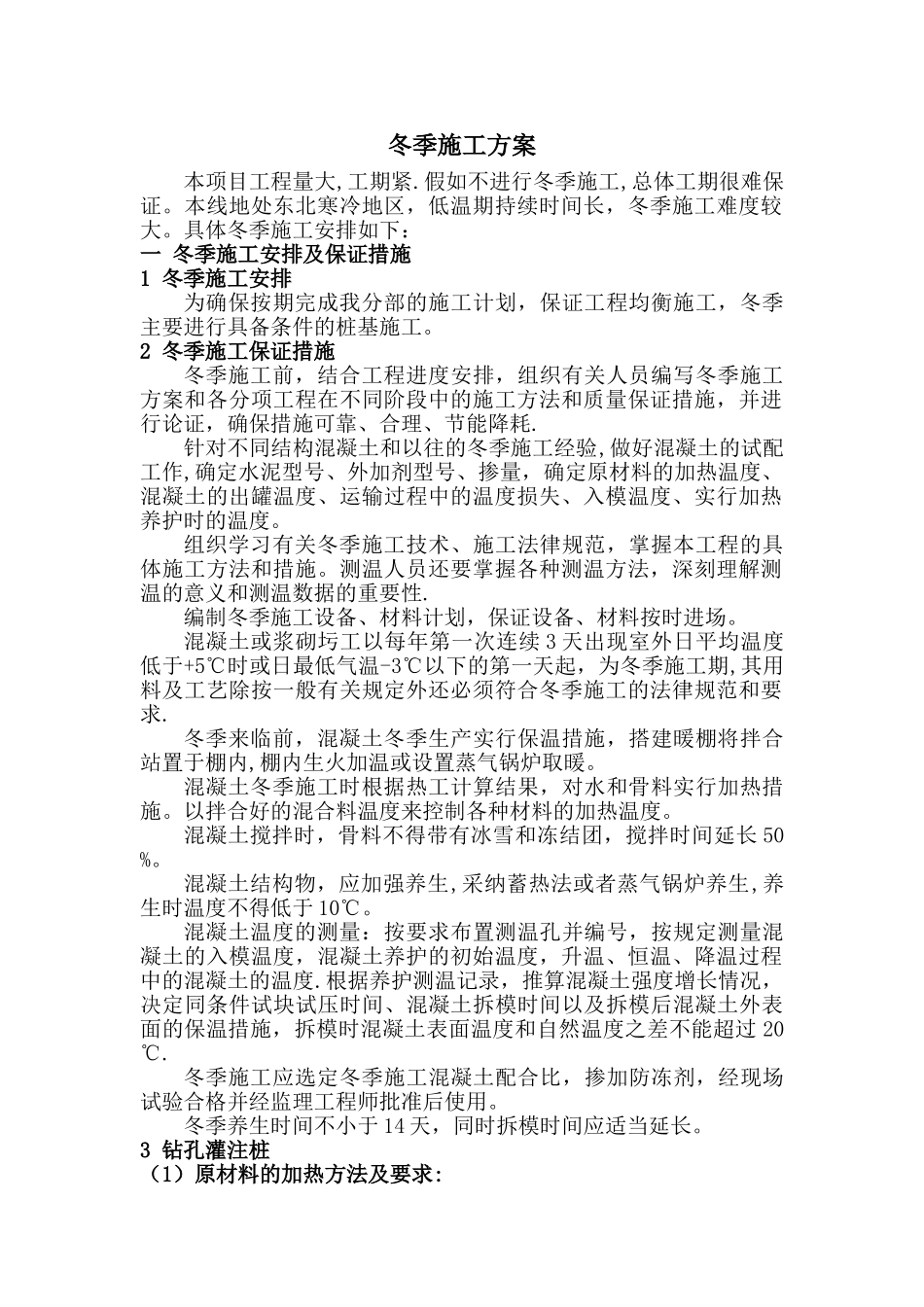

冬季施工方案本项目工程量大,工期紧
假如不进行冬季施工,总体工期很难保证
本线地处东北寒冷地区,低温期持续时间长,冬季施工难度较大
具体冬季施工安排如下:一 冬季施工安排及保证措施1 冬季施工安排为确保按期完成我分部的施工计划,保证工程均衡施工,冬季主要进行具备条件的桩基施工
2 冬季施工保证措施冬季施工前,结合工程进度安排,组织有关人员编写冬季施工方案和各分项工程在不同阶段中的施工方法和质量保证措施,并进行论证,确保措施可靠、合理、节能降耗
针对不同结构混凝土和以往的冬季施工经验,做好混凝土的试配工作,确定水泥型号、外加剂型号、掺量,确定原材料的加热温度、混凝土的出罐温度、运输过程中的温度损失、入模温度、实行加热养护时的温度
组织学习有关冬季施工技术、施工法律规范,掌握本工程的具体施工方法和措施
测温人员还要掌握各种测温方法,深刻理解测温的意义和测温数据的重要性
编制冬季施工设备、材料计划,保证设备、材料按时进场
混凝土或浆砌圬工以每年第一次连续 3 天出现室外日平均温度低于+5℃时或日最低气温-3℃以下的第一天起,为冬季施工期,其用料及工艺除按一般有关规定外还必须符合冬季施工的法律规范和要求
冬季来临前,混凝土冬季生产实行保温措施,搭建暖棚将拌合站置于棚内,棚内生火加温或设置蒸气锅炉取暖
混凝土冬季施工时根据热工计算结果,对水和骨料实行加热措施
以拌合好的混合料温度来控制各种材料的加热温度
混凝土搅拌时,骨料不得带有冰雪和冻结团,搅拌时间延长 50%
混凝土结构物,应加强养生,采纳蓄热法或者蒸气锅炉养生,养生时温度不得低于 10℃
混凝土温度的测量:按要求布置测温孔并编号,按规定测量混凝土的入模温度,混凝土养护的初始温度,升温、恒温、降温过程中的混凝土的温度
根据养护测温记录,推算混凝土强度增长情况,决定同条件试块试压时间、混凝土拆模时间以及拆模后混凝土外表面的保温措施
