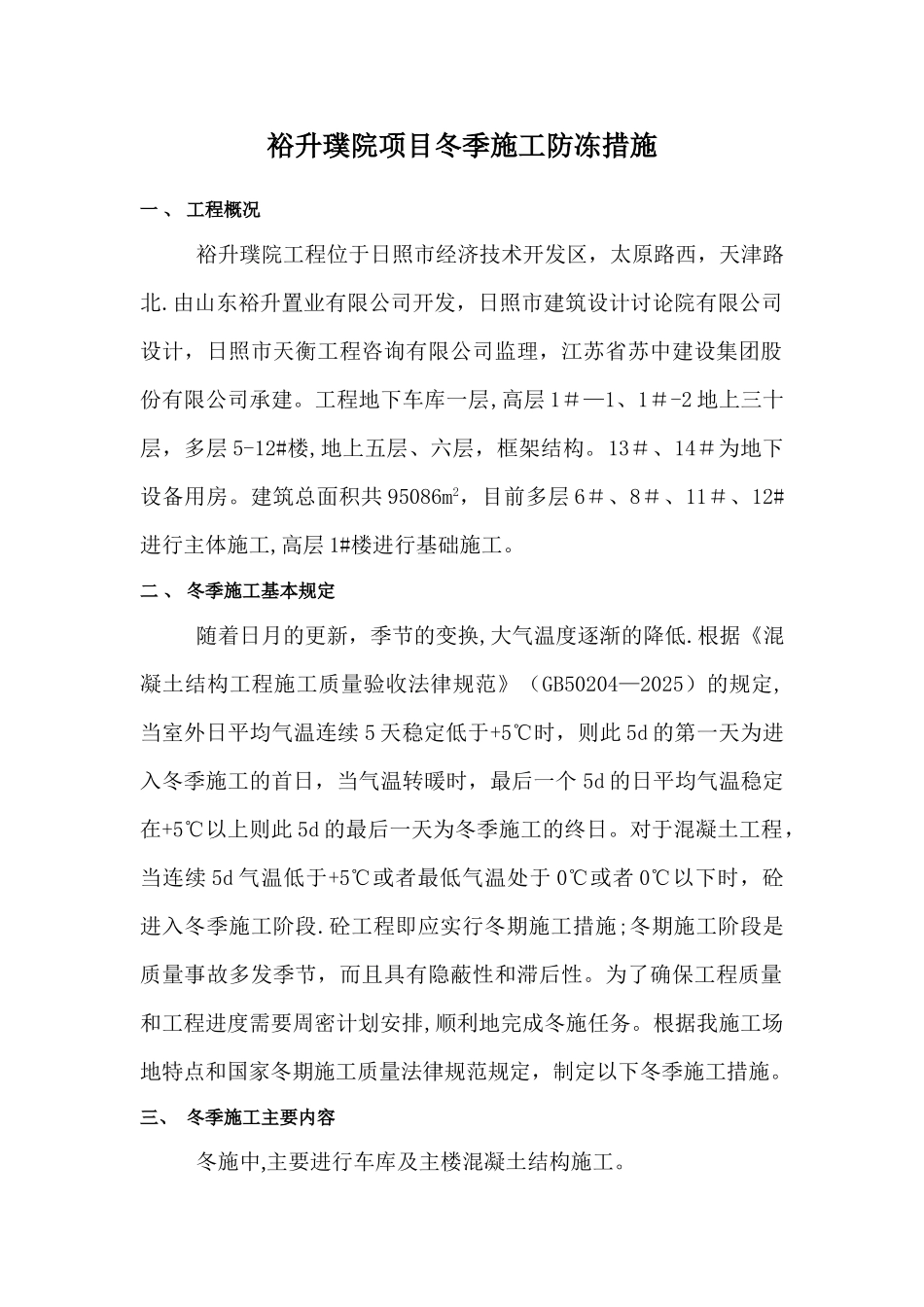

裕升璞院项目冬季施工防冻措施一 、 工程概况裕升璞院工程位于日照市经济技术开发区,太原路西,天津路北
由山东裕升置业有限公司开发,日照市建筑设计讨论院有限公司设计,日照市天衡工程咨询有限公司监理,江苏省苏中建设集团股份有限公司承建
工程地下车库一层,高层 1#—1、1#-2 地上三十层,多层 5-12#楼,地上五层、六层,框架结构
13#、14#为地下设备用房
建筑总面积共 95086m2,目前多层 6#、8#、11#、12#进行主体施工,高层 1#楼进行基础施工
二 、 冬季施工基本规定随着日月的更新,季节的变换,大气温度逐渐的降低
根据《混凝土结构工程施工质量验收法律规范》(GB50204—2025)的规定,当室外日平均气温连续 5 天稳定低于+5℃时,则此 5d 的第一天为进入冬季施工的首日,当气温转暖时,最后一个 5d 的日平均气温稳定在+5℃以上则此 5d 的最后一天为冬季施工的终日
对于混凝土工程,当连续 5d 气温低于+5℃或者最低气温处于 0℃或者 0℃以下时,砼进入冬季施工阶段
砼工程即应实行冬期施工措施;冬期施工阶段是质量事故多发季节,而且具有隐蔽性和滞后性
为了确保工程质量和工程进度需要周密计划安排,顺利地完成冬施任务
根据我施工场地特点和国家冬期施工质量法律规范规定,制定以下冬季施工措施
三、 冬季施工主要内容冬施中,主要进行车库及主楼混凝土结构施工

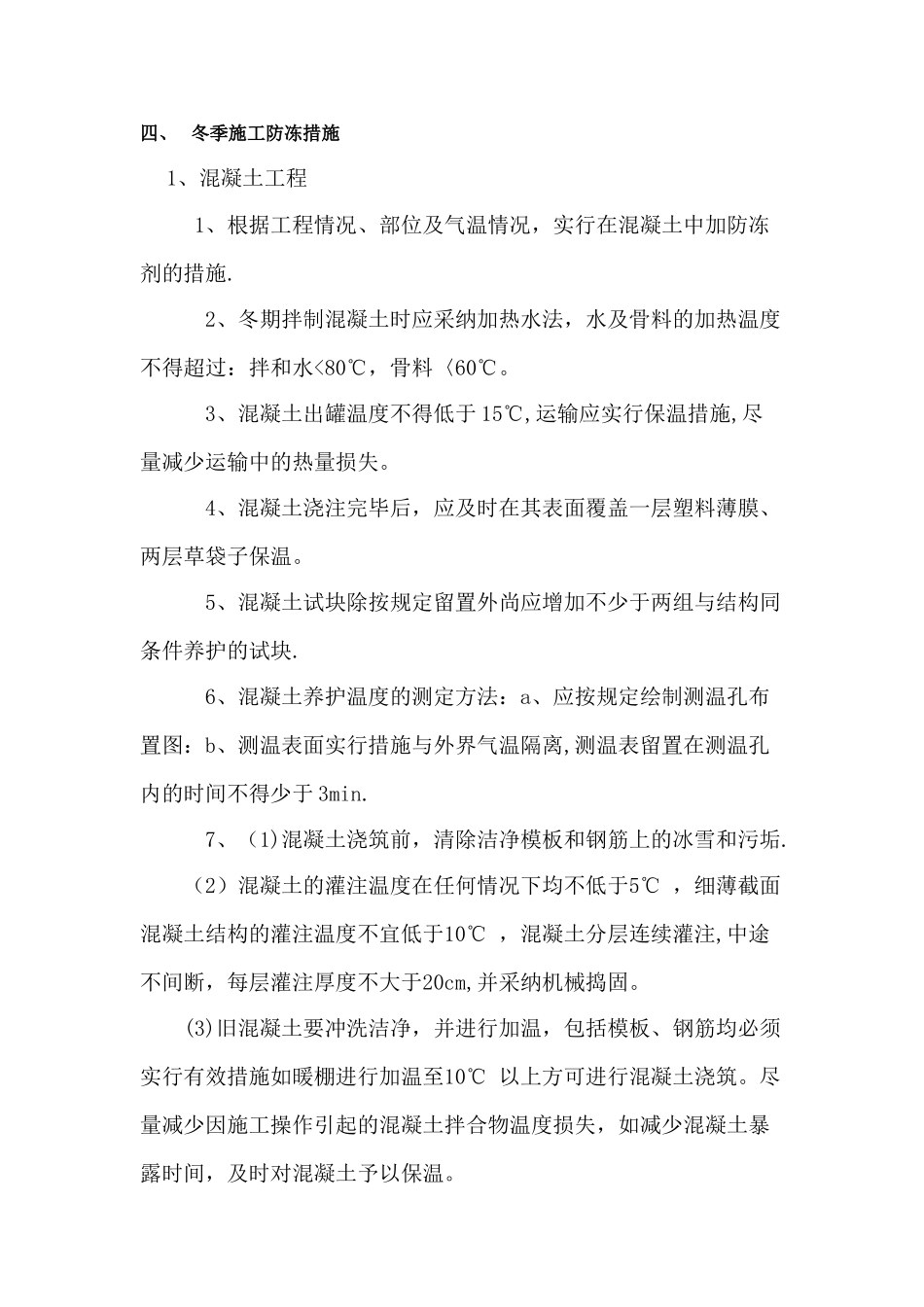

四、 冬季施工防冻措施 1、混凝土工程 1、根据工程情况、部位及气温情况,实行在混凝土中加防冻剂的措施
2、冬期拌制混凝土时应采纳加热水法,水及骨料的加热温度不得超过:拌和水
