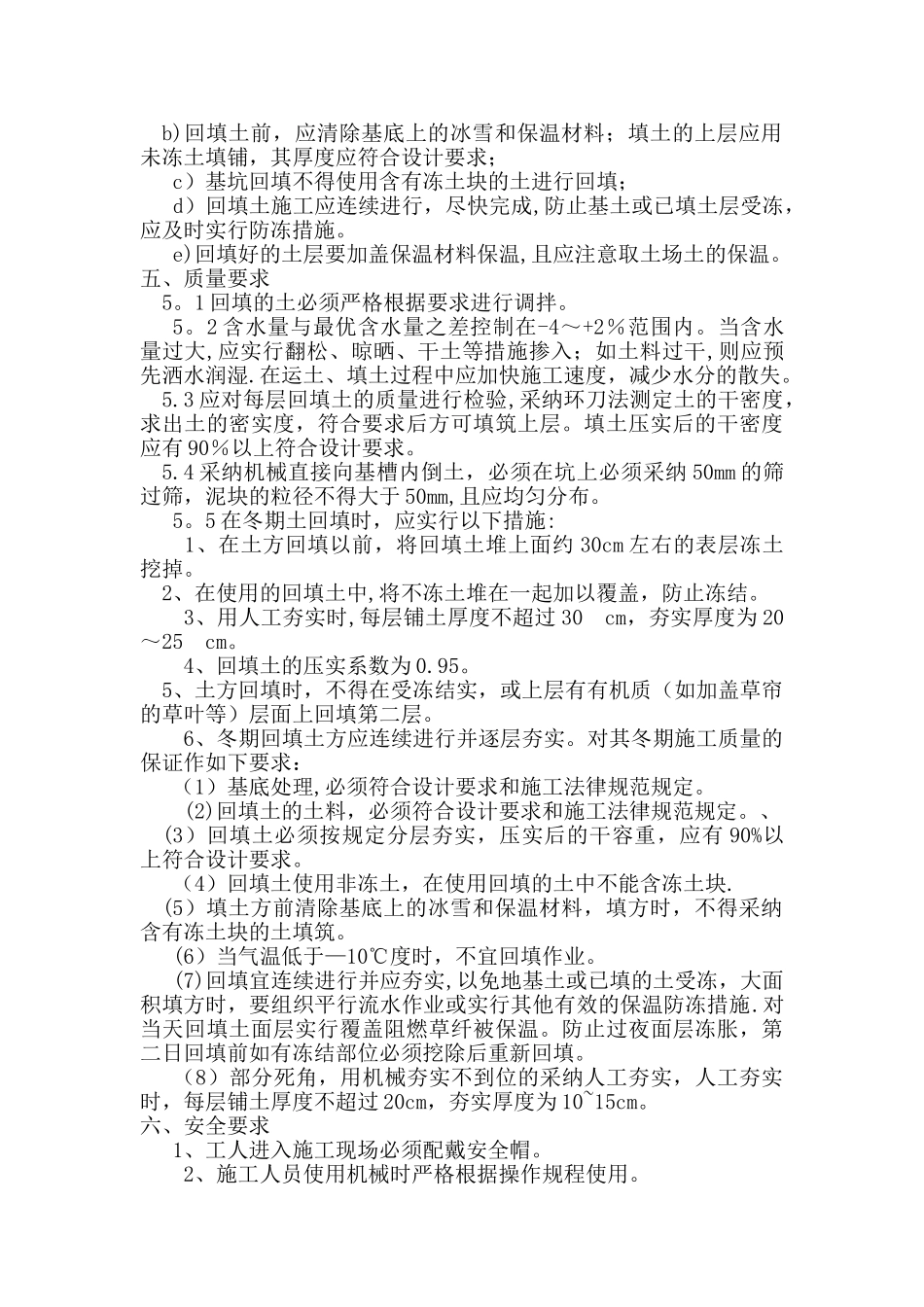

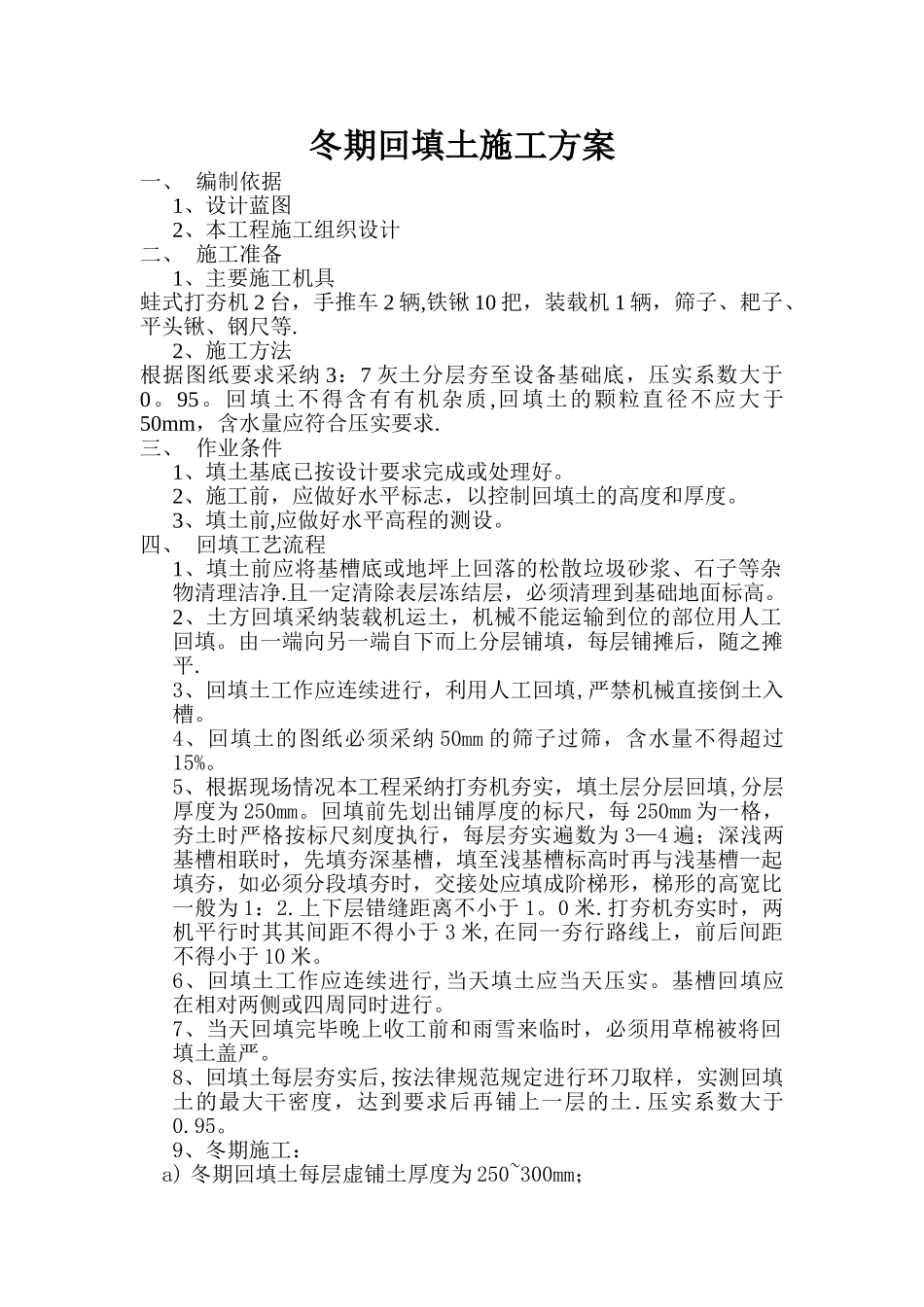

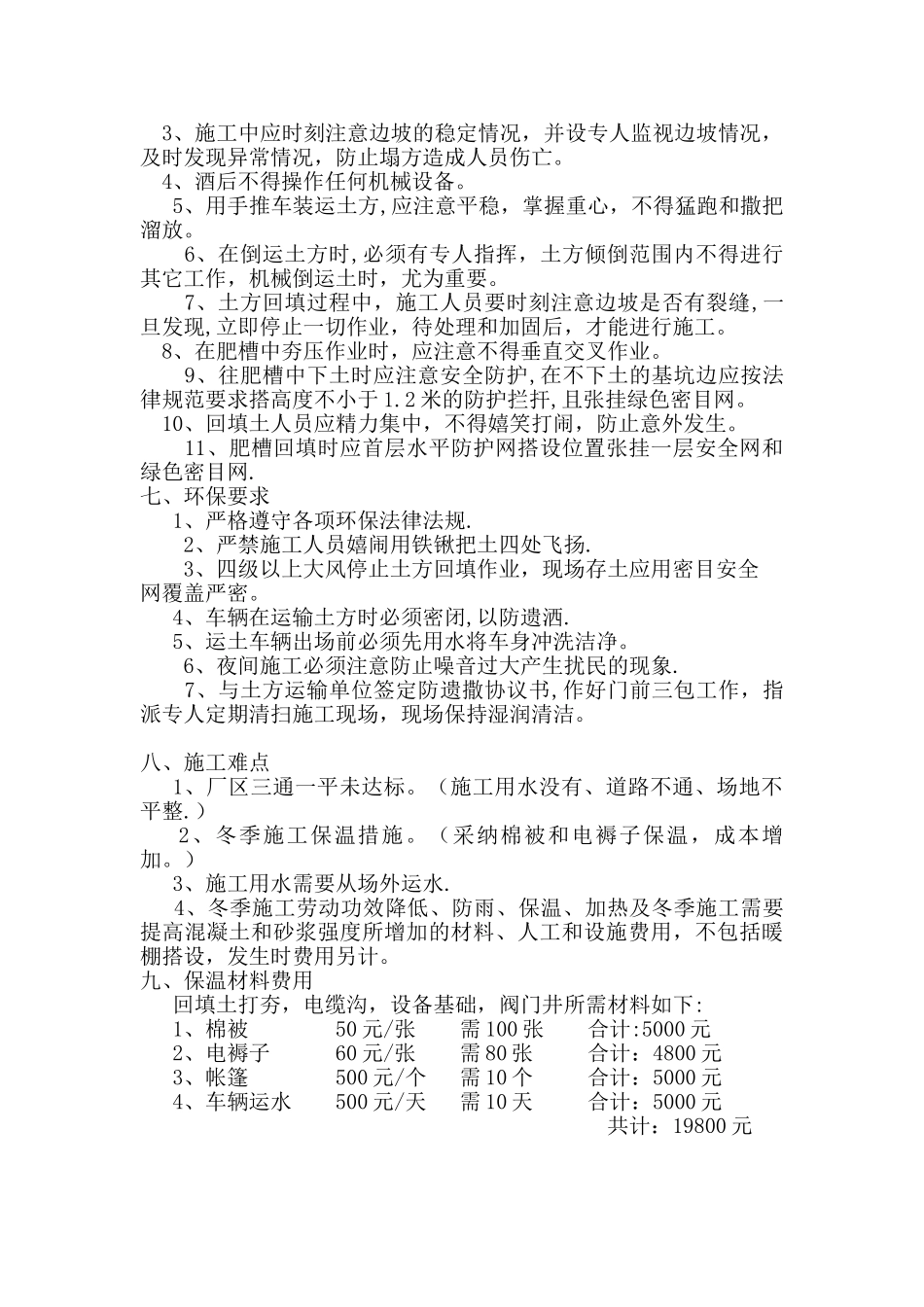

冬期回填土施工方案一、 编制依据1、设计蓝图2、本工程施工组织设计二、 施工准备1、主要施工机具蛙式打夯机 2 台,手推车 2 辆,铁锹 10 把,装载机 1 辆,筛子、耙子、平头锹、钢尺等.2、施工方法根据图纸要求采纳 3:7 灰土分层夯至设备基础底,压实系数大于0。95。回填土不得含有有机杂质,回填土的颗粒直径不应大于50mm,含水量应符合压实要求.三、 作业条件1、填土基底已按设计要求完成或处理好。2、施工前,应做好水平标志,以控制回填土的高度和厚度。3、填土前,应做好水平高程的测设。四、 回填工艺流程1、填土前应将基槽底或地坪上回落的松散垃圾砂浆、石子等杂物清理洁净.且一定清除表层冻结层,必须清理到基础地面标高。2、土方回填采纳装载机运土,机械不能运输到位的部位用人工回填。由一端向另一端自下而上分层铺填,每层铺摊后,随之摊平.3、回填土工作应连续进行,利用人工回填,严禁机械直接倒土入槽。4、回填土的图纸必须采纳 50mm 的筛子过筛,含水量不得超过15%。5、根据现场情况本工程采纳打夯机夯实,填土层分层回填,分层厚度为 250mm。回填前先划出铺厚度的标尺,每 250mm 为一格,夯土时严格按标尺刻度执行,每层夯实遍数为 3—4 遍;深浅两基槽相联时,先填夯深基槽,填至浅基槽标高时再与浅基槽一起填夯,如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为 1:2.上下层错缝距离不小于 1。0 米.打夯机夯实时,两机平行时其其间距不得小于 3 米,在同一夯行路线上,前后间距不得小于 10 米。6、回填土工作应连续进行,当天填土应当天压实。基槽回填应 在相对两侧或四周同时进行。7、当天回填完毕晚上收工前和雨雪来临时,必须用草棉被将回填土盖严。8、回填土每层夯实后,按法律规范规定进行环刀取样,实测回填土的最大干密度,达到要求后再铺上一层的土.压实系数大于0.95。9、冬期施工:a) 冬期回填土每层虚铺土厚度为 250~300mm;b)回填土前,应清除基底上的冰雪和保温材料;填土的上层应用未冻土填铺,其厚度应符合设计要求; c)基坑回填不得使用含有冻土块的土进行回填; d)回填土施工应连续进行,尽快完成,防止基土或已填土层受冻,应及时实行防冻措施。 e)回填好的土层要加盖保温材料保温,且应注意取土场土的保温。五、质量要求 5。1 回填的土必须严格根据要求进行调拌。 5。2 含水量与最优含水量之差控制在-4~+2%范围内。当含水量过大,应实行翻松、晾晒、干土等措施...
