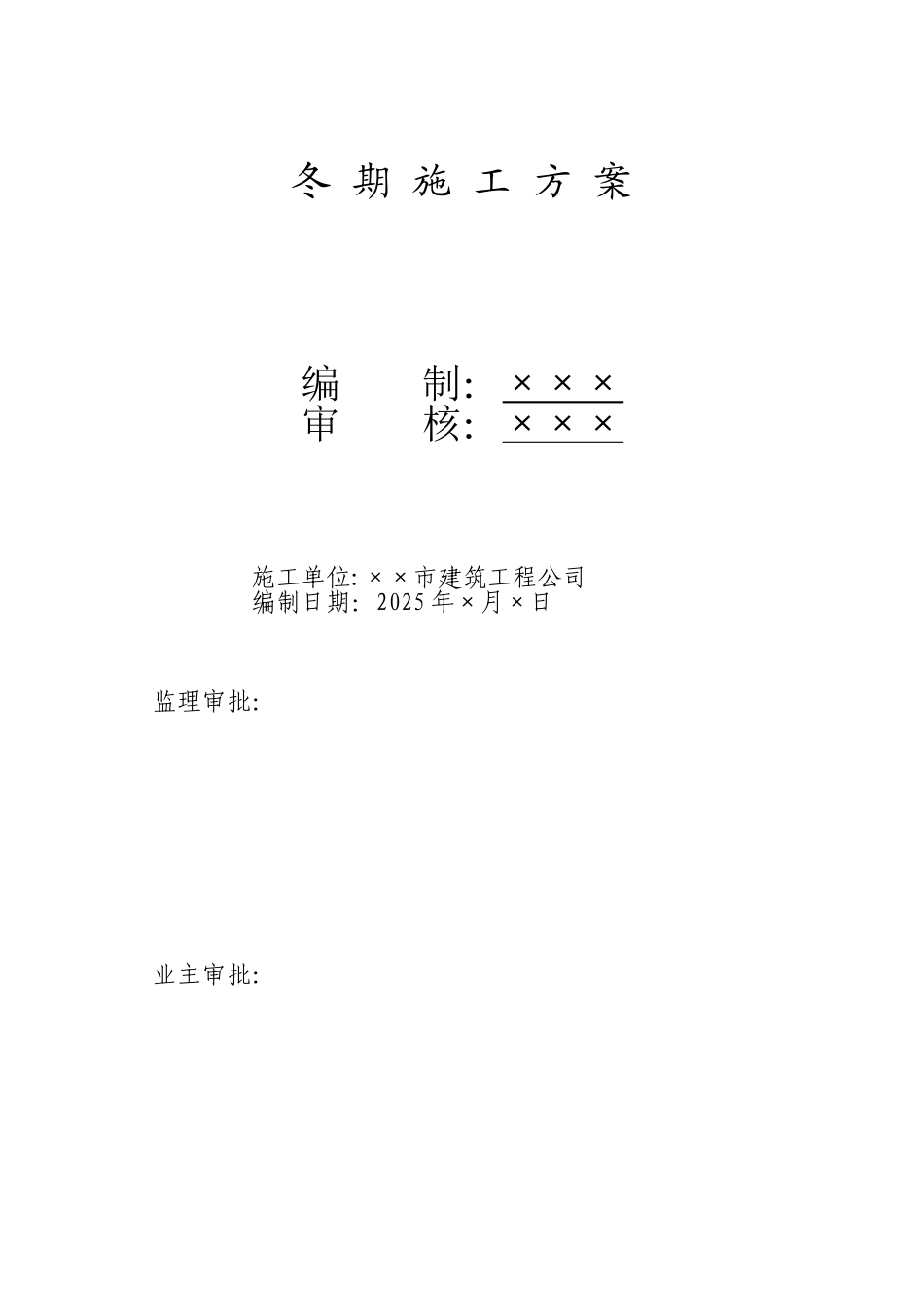

冬 期 施 工 方 案 编 制:×××审 核:××× 施工单位:××市建筑工程公司 编制日期:2025 年×月×日 监理审批: 业主审批: 目 录 1

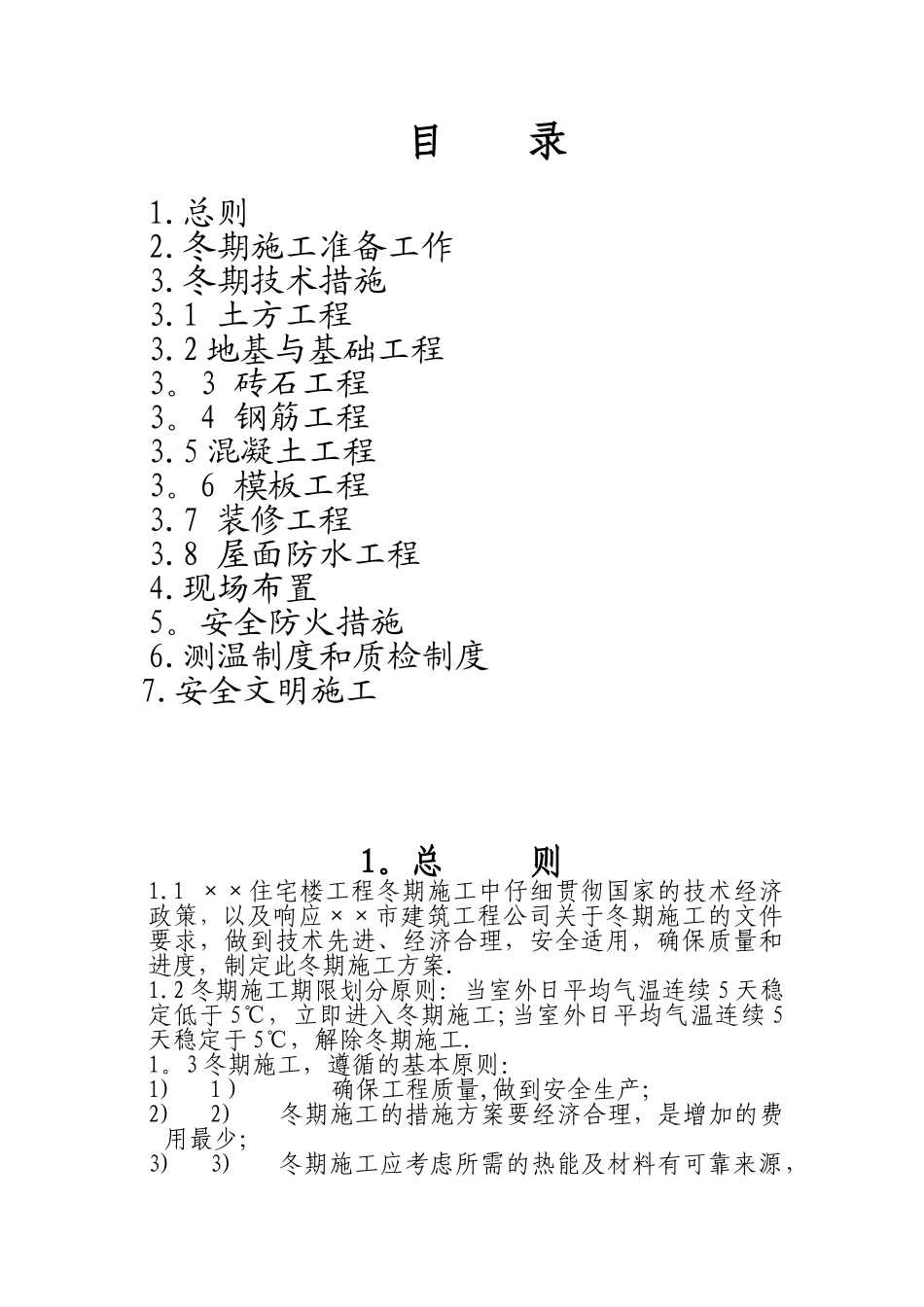

冬期施工准备工作3
冬期技术措施3
1 土方工程3
2 地基与基础工程3
3 砖石工程3
4 钢筋工程3
5 混凝土工程3
6 模板工程3
7 装修工程3
8 屋面防水工程4
安全防火措施6
测温制度和质检制度7
安全文明施工 1
1 ××住宅楼工程冬期施工中仔细贯彻国家的技术经济政策,以及响应××市建筑工程公司关于冬期施工的文件要求,做到技术先进、经济合理,安全适用,确保质量和进度,制定此冬期施工方案
2 冬期施工期限划分原则:当室外日平均气温连续 5 天稳定低于 5℃,立即进入冬期施工;当室外日平均气温连续 5天稳定于 5℃,解除冬期施工
3 冬期施工,遵循的基本原则:1)1) 确保工程质量,做到安全生产;2)2) 冬期施工的措施方案要经济合理,是增加的费用最少;3)3) 冬期施工应考虑所需的热能及材料有可靠来源,并尽量减少能源消耗,缩短工期

冬期施工的准备工作施工现场在进入冬期施工之前应做好如下工作:2.1 施工现场供水管道事先做好保温、防冻措施,水平管道部分采纳深埋,竖向管道采纳保温材料包裹,防止管道结冰冻坏,影响生产;对搅拌机进行保温围护,清除地下障碍物、地表积水,并平整场地与道路
2.2 组织施工人员仔细学习和熟悉冬期施工法律规范及验收法律规范中关于冬期施工内容,结合冬期施工方案进行技术交底,使冬期施工方案落实到人
2.3 安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录
2.5 对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患
2.7 编制冬期施工方案,结合本单位具体情况,11 月份以前编制完成
