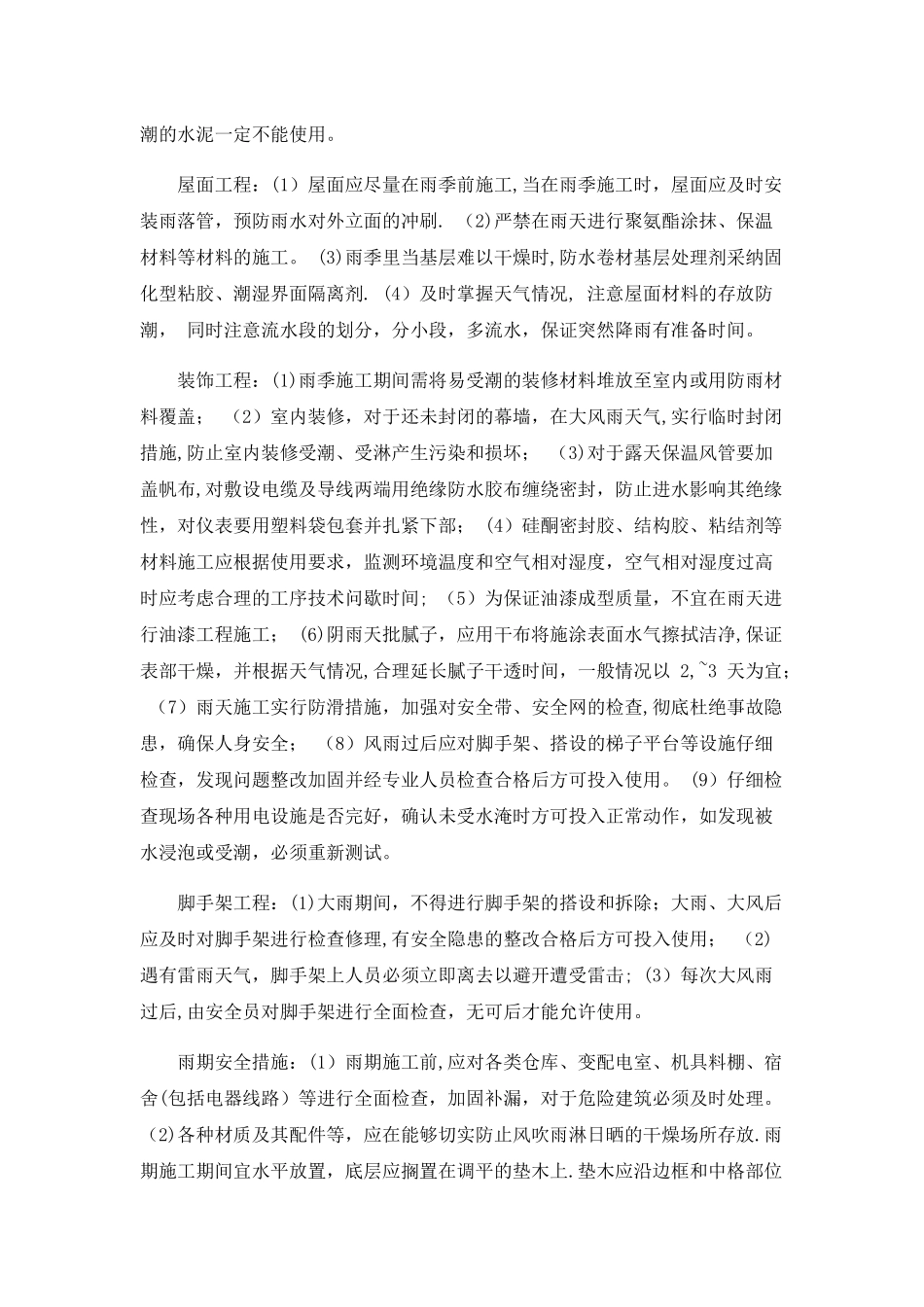

1 雨季施工方案及措施南京地区每年的 4 月至 7 月为多雨季节,小时平均降雨量常在 100mm 以上,为雨季施工时期,根据施工总体进度计划,本工程将经历 2025、2025 年
雨季施工措施是否得当将直接影响到整个工程的施工进度计划、质量、安全以及项目成本等诸多方面,为此在雨期施工前将仔细组织有关人员,分析雨期施工生产计划,根据雨期施工项目编制雨期施工措施,并自己备好在雨期施工所需各种资源
雨季施工技术要点详见如下:土方工程:(1)雨水可以说是土方施工的最大天气制约
首先,自卸车辆最好是双桥的;雨水过后,土场和道路上要及时排水,表面的泥可以用推土机推掉,并用干土填垫小的死坑;主要施工道路可适当投点钱做的好一些,取新土把路面抬高并旋耕掺石灰,再碾压;土场内可实行挑沟控水;雨过后施工工作面的土要及时翻晒,并压实,不然上下一皮土时重车很难进去;要时刻关注天气变化,准确推断,雨前一定要把工作面碾压封住,这样可大大减少渗水,还要提前搞好场地排水措施
(2)雨季进行土方与基础工程时,要妥善编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵
(3)雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时实行边坡喷砼保护
地基验槽时节,基坑及边坡一起检验,基坑上口 3m 范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保护排水畅通
(4)施工道路距基坑口不得小于 5m
(5)坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,实行加固措施并确认后,方可继续施工
(6)基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑
受水浸基坑打垫层前应将稀泥除净方可进行施工
