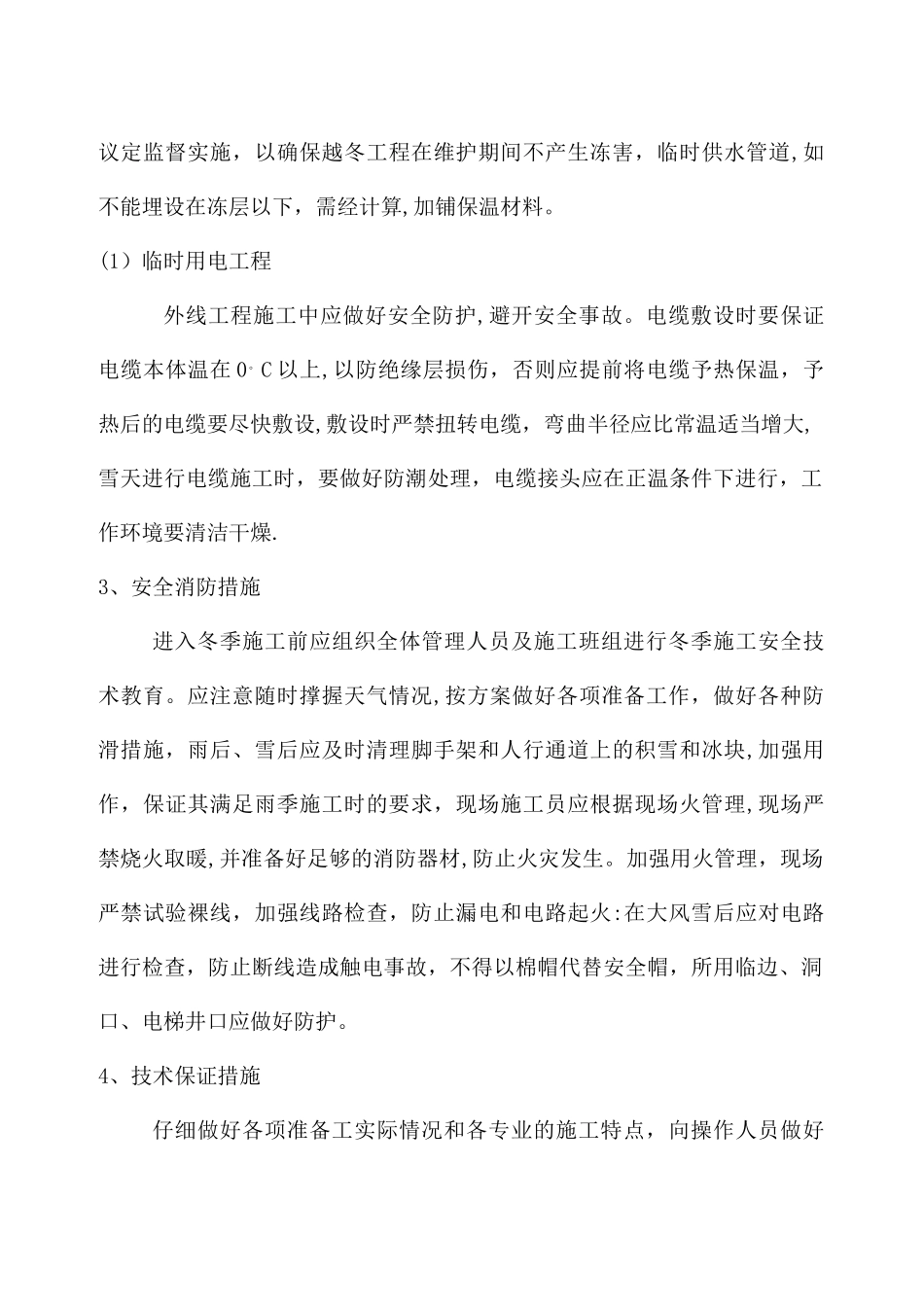

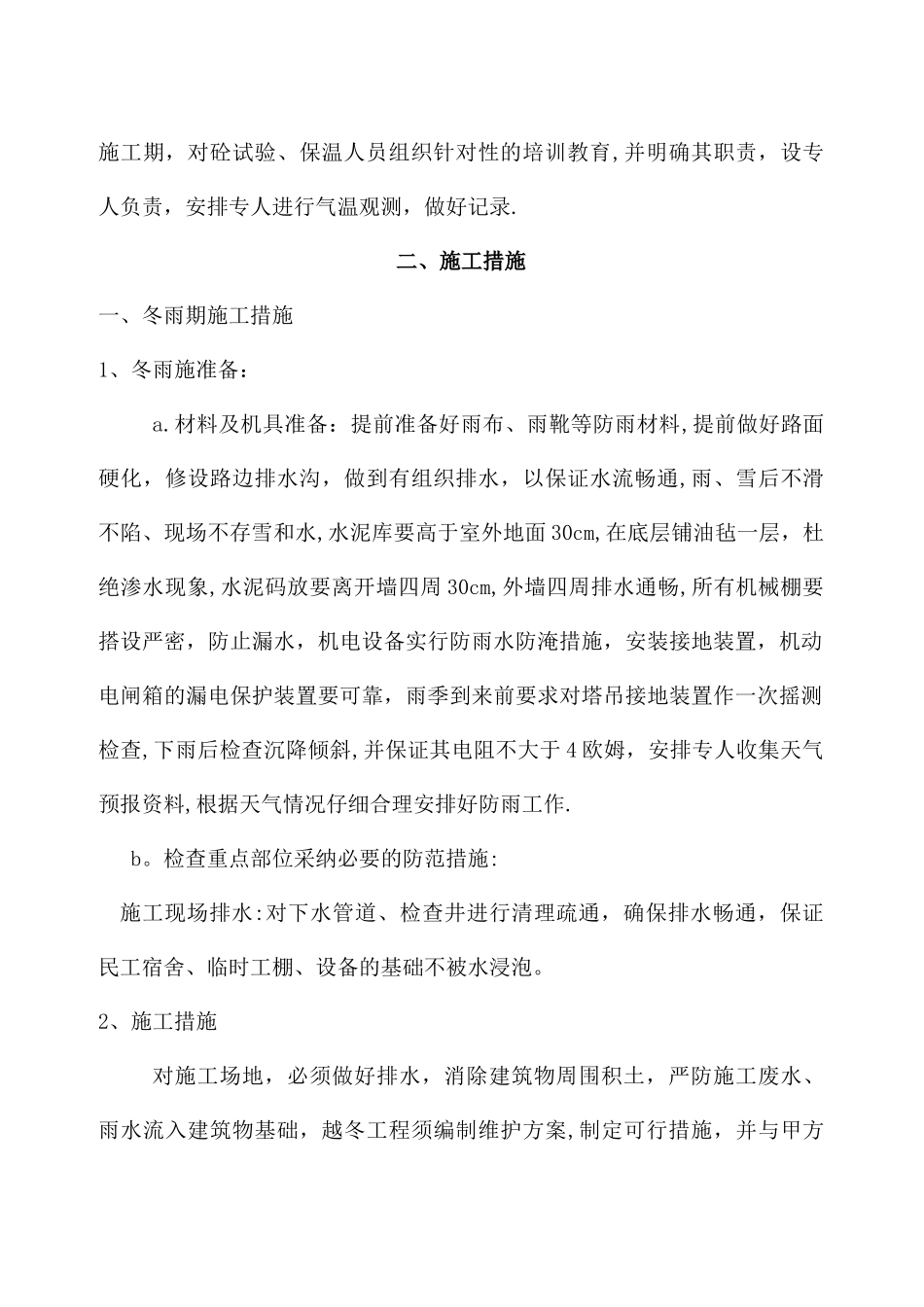

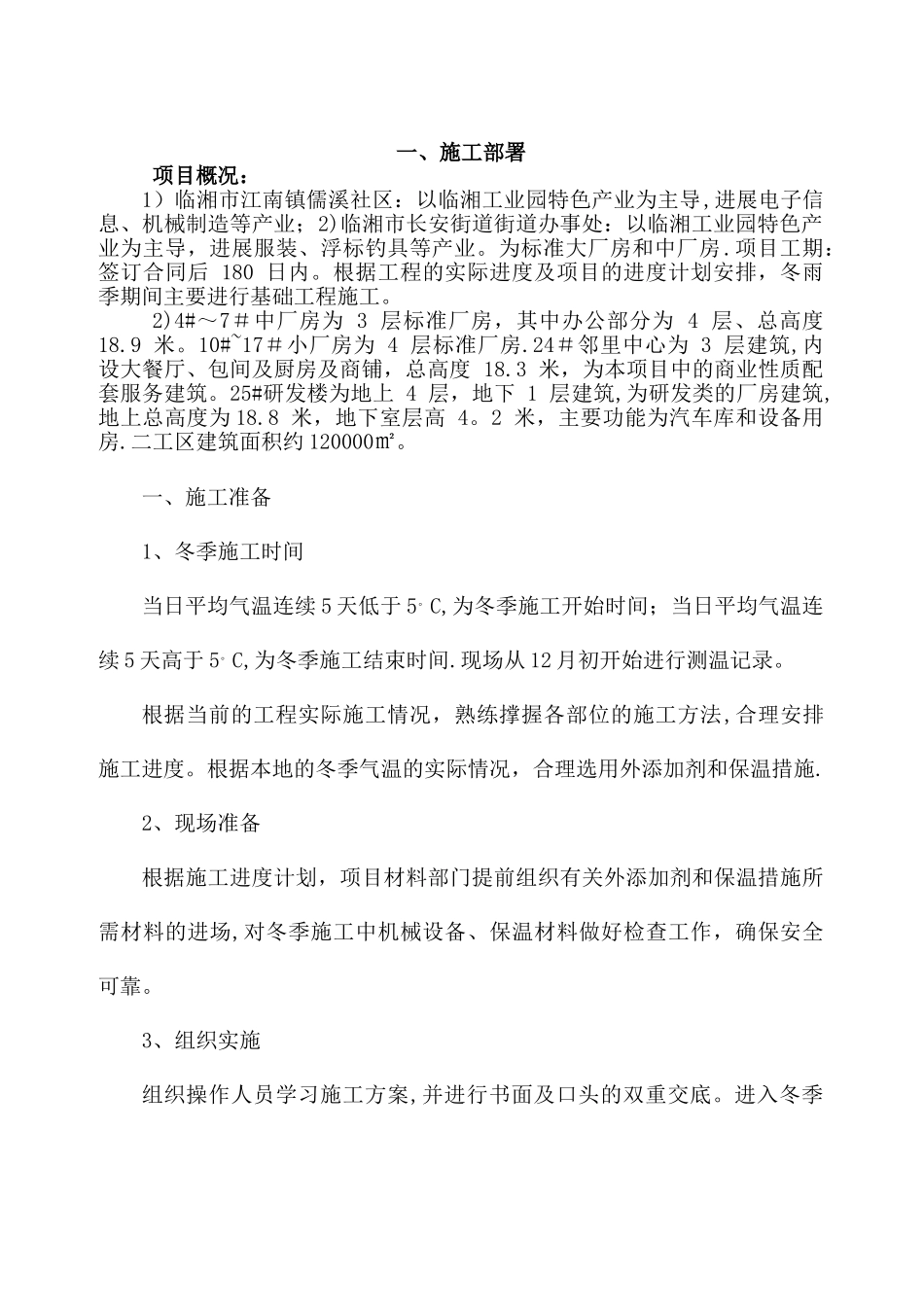

一、施工部署项目概况:1)临湘市江南镇儒溪社区:以临湘工业园特色产业为主导,进展电子信息、机械制造等产业;2)临湘市长安街道街道办事处:以临湘工业园特色产业为主导,进展服装、浮标钓具等产业。为标准大厂房和中厂房.项目工期:签订合同后 180 日内。根据工程的实际进度及项目的进度计划安排,冬雨季期间主要进行基础工程施工。2)4#~7#中厂房为 3 层标准厂房,其中办公部分为 4 层、总高度 18.9 米。10#~17#小厂房为 4 层标准厂房.24#邻里中心为 3 层建筑,内设大餐厅、包间及厨房及商铺,总高度 18.3 米,为本项目中的商业性质配套服务建筑。25#研发楼为地上 4 层,地下 1 层建筑,为研发类的厂房建筑,地上总高度为 18.8 米,地下室层高 4。2 米,主要功能为汽车库和设备用房.二工区建筑面积约 120000㎡。一、施工准备1、冬季施工时间当日平均气温连续 5 天低于 5。C,为冬季施工开始时间;当日平均气温连续 5 天高于 5。C,为冬季施工结束时间.现场从 12 月初开始进行测温记录。根据当前的工程实际施工情况,熟练撑握各部位的施工方法,合理安排施工进度。根据本地的冬季气温的实际情况,合理选用外添加剂和保温措施.2、现场准备根据施工进度计划,项目材料部门提前组织有关外添加剂和保温措施所需材料的进场,对冬季施工中机械设备、保温材料做好检查工作,确保安全可靠。3、组织实施组织操作人员学习施工方案,并进行书面及口头的双重交底。进入冬季施工期,对砼试验、保温人员组织针对性的培训教育,并明确其职责,设专人负责,安排专人进行气温观测,做好记录.二、施工措施一、冬雨期施工措施1、冬雨施准备:a.材料及机具准备:提前准备好雨布、雨靴等防雨材料,提前做好路面硬化,修设路边排水沟,做到有组织排水,以保证水流畅通,雨、雪后不滑不陷、现场不存雪和水,水泥库要高于室外地面 30cm,在底层铺油毡一层,杜绝渗水现象,水泥码放要离开墙四周 30cm,外墙四周排水通畅,所有机械棚要搭设严密,防止漏水,机电设备实行防雨水防淹措施,安装接地装置,机动电闸箱的漏电保护装置要可靠,雨季到来前要求对塔吊接地装置作一次摇测检查,下雨后检查沉降倾斜,并保证其电阻不大于 4 欧姆,安排专人收集天气预报资料,根据天气情况仔细合理安排好防雨工作.b。检查重点部位采纳必要的防范措施:施工现场排水:对下水管道、检查井进行清理疏通,确保排水畅通,保证民工宿舍、临时工棚、设备的基础不被水浸泡。2、...
