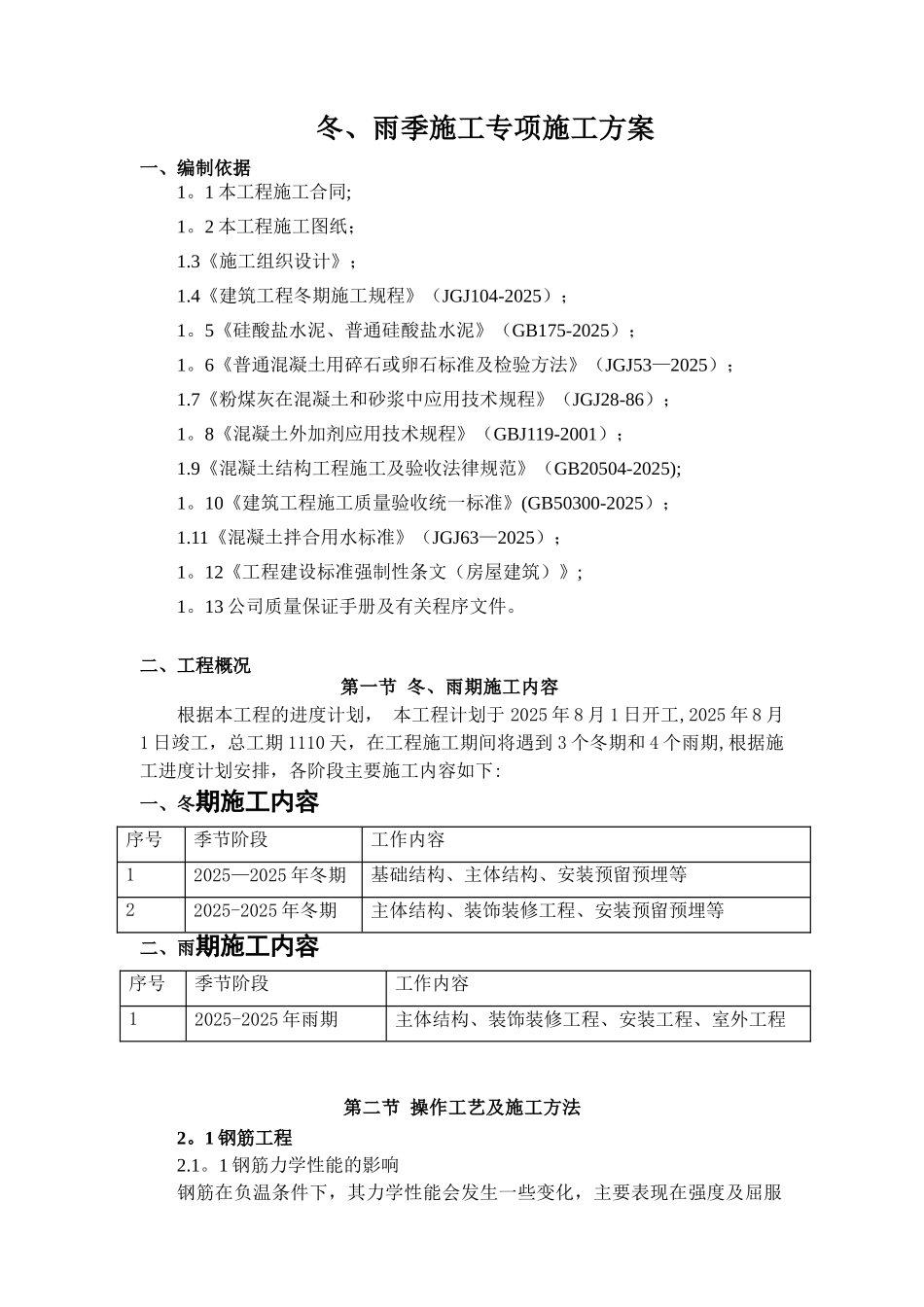

冬、雨季施工专项施工方案一、编制依据1。1 本工程施工合同;1。2 本工程施工图纸;1.3《施工组织设计》;1.4《建筑工程冬期施工规程》(JGJ104-2025);1。5《硅酸盐水泥、普通硅酸盐水泥》(GB175-2025);1。6《普通混凝土用碎石或卵石标准及检验方法》(JGJ53—2025);1.7《粉煤灰在混凝土和砂浆中应用技术规程》(JGJ28-86);1。8《混凝土外加剂应用技术规程》(GBJ119-2001);1.9《混凝土结构工程施工及验收法律规范》(GB20504-2025);1。10《建筑工程施工质量验收统一标准》(GB50300-2025);1.11《混凝土拌合用水标准》(JGJ63—2025);1。12《工程建设标准强制性条文(房屋建筑)》;1。13 公司质量保证手册及有关程序文件。二、工程概况第一节 冬、雨期施工内容根据本工程的进度计划, 本工程计划于 2025 年 8 月 1 日开工,2025 年 8 月1 日竣工,总工期 1110 天,在工程施工期间将遇到 3 个冬期和 4 个雨期,根据施工进度计划安排,各阶段主要施工内容如下:一、冬期施工内容序号季节阶段工作内容12025—2025 年冬期基础结构、主体结构、安装预留预埋等22025-2025 年冬期主体结构、装饰装修工程、安装预留预埋等二、雨期施工内容序号季节阶段工作内容12025-2025 年雨期主体结构、装饰装修工程、安装工程、室外工程第二节 操作工艺及施工方法2。1 钢筋工程2.1。1 钢筋力学性能的影响钢筋在负温条件下,其力学性能会发生一些变化,主要表现在强度及屈服点提高,但延伸率和冲击韧性降低,对钢筋的加工带来一定的影响。所以必须注意以下问题:2.1.1.1 钢筋在运输、堆放、搬运过程中,减少碰撞、挤压等现象,以减少钢筋表面的机械损伤,降低冷脆性.2.1。1.2 加工时必须保证二级以上的钢筋的弯曲半径大于 4 倍的直径,并不得在同一位置来回弯折,更不能用电气焊烤弯。2。1.1.3 本工程钢筋连接主要采纳焊接连接,Φ16(含 Φ16)以上的钢筋采纳直螺纹连接;Φ16 以下的钢筋采纳搭接绑扎。2。2 混凝土工程2.2。1 对商品砼材料要求2。2。1.1 为保证砼的质量,冬期砼施工的重点是防止砼硬化初期遭受冻害,并尽早获得强度。在预拌混凝土进场时提供正式检测报告,包括砂石产地、碱活性等级、混凝土碱含量的评估结果.要求商品混凝土厂家承担 20 年不发生混凝土碱集料反应损害的相应责任.2。2.1.2 砼冬期施工选用 P。O32.5 及 P.O42.5 水泥,水泥碱含量不大于0.6%,水泥温度控制在 50~60℃之间。普通硅酸...
