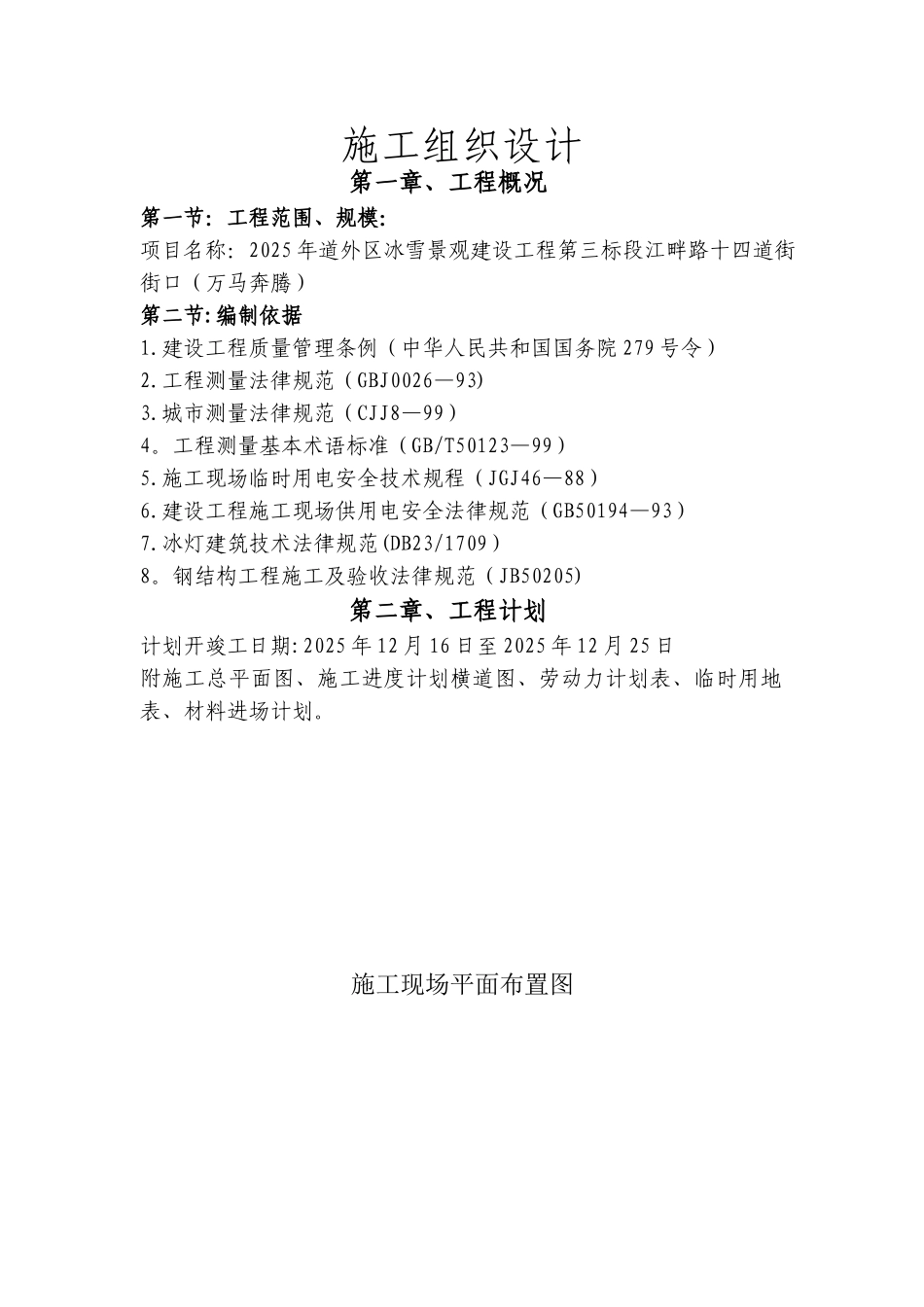

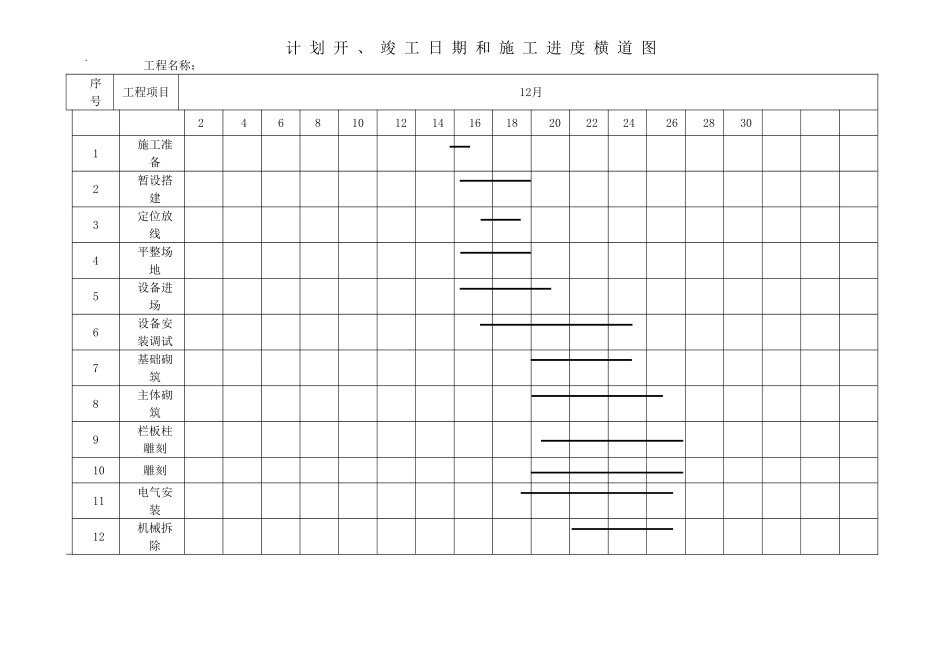

施工组织设计第一章、工程概况第一节:工程范围、规模:项目名称:2025 年道外区冰雪景观建设工程第三标段江畔路十四道街街口(万马奔腾)第二节:编制依据1.建设工程质量管理条例(中华人民共和国国务院 279 号令)2.工程测量法律规范(GBJ0026—93)3.城市测量法律规范(CJJ8—99)4。工程测量基本术语标准(GB/T50123—99)5.施工现场临时用电安全技术规程(JGJ46—88)6.建设工程施工现场供用电安全法律规范(GB50194—93)7.冰灯建筑技术法律规范(DB23/1709)8。钢结构工程施工及验收法律规范(JB50205)第二章、工程计划计划开竣工日期:2025 年 12 月 16 日至 2025 年 12 月 25 日附施工总平面图、施工进度计划横道图、劳动力计划表、临时用地表、材料进场计划。施工现场平面布置图冰景材料车切冰作业区材料堆放区碎冰堆放区计 划 开 、 竣 工 日 期 和 施 工 进 度 横 道 图` 工程名称: 序号工程项目12月246810121416182022242628301施工准备2暂设搭建3定位放线4平整场地5设备进场6设备安装调试7基础砌筑8主体砌筑9栏板柱雕刻10雕刻11电气安装12机械拆除13脚手架拆除14清理场地劳 动 力 计 划 工程名称:2025 年道外区冰雪景观建设工程工种按工程施工阶段投入劳动力情况管理人员定位放线101010101010力工6力工脚手架工程6666力工20202020技工基础工程施工5050力工6060技工冰砌体工程施工506060力工808080力工现场清理4040临 时 用 地 表工程名称:2025 年道外区冰雪景观建设工程第三章、施工前准备工作第一节:项目部的组建:用途面积(平方米)位置需用时间一、临时工程 1、便道60见总平面图施工期二、生产及临时 设施1、临时住房30见总平面图施工期2、办公室等 公用房屋30见总平面图施工期3、材料库30见总平面图施工期5、施工队20见总平面图施工期合计170针对本工程施工的特点,我公司专门成立 2025 年道外区冰雪景观建设工程项目部。委派经验丰富的项目经理全面负责项目施工,配备专业工程师、质检员、安全员、材料员、采购员等。组建强有力的项目部,作为本工程项目管理机构,全面负责本项目从开工到竣工全过程的施工管理、质量技术和安全管理。项目经理是我公司驻本工程施工项目上的全权代表,对作业层负有管理与服务的职能,以确保工程的质量与工期达到贵方的要求.项目经理:负责整个工程的统筹,包括合同的执行、监督及安排.设计变更的指导、施工的总指挥。工程师:负责整个冰雪建设工程的...
