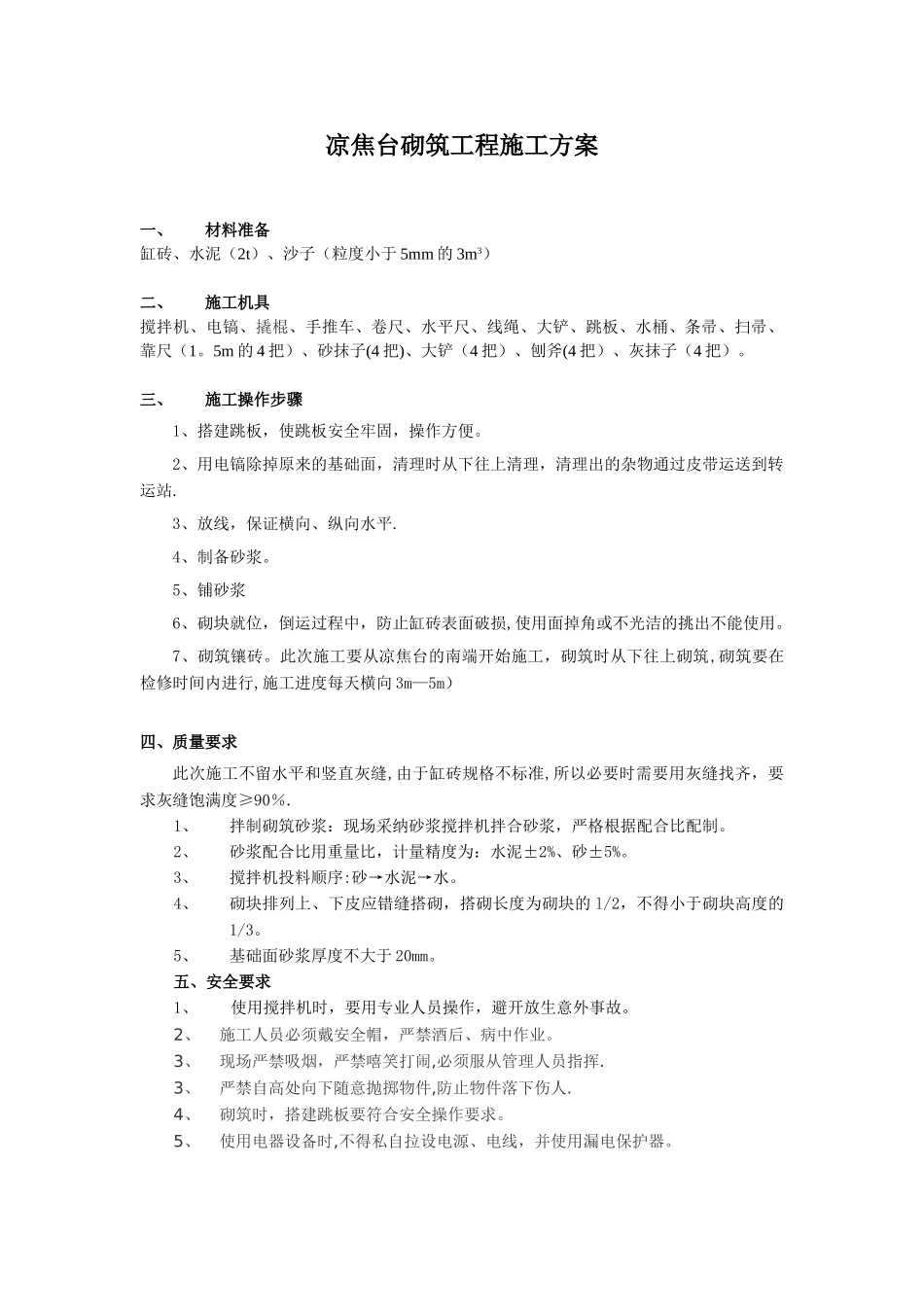

凉焦台砌筑工程施工方案一、材料准备缸砖、水泥(2t)、沙子(粒度小于 5mm 的 3m3)二、施工机具搅拌机、电镐、撬棍、手推车、卷尺、水平尺、线绳、大铲、跳板、水桶、条帚、扫帚、靠尺(1
5m 的 4 把)、砂抹子(4 把)、大铲(4 把)、刨斧(4 把)、灰抹子(4 把)
三、施工操作步骤1、搭建跳板,使跳板安全牢固,操作方便
2、用电镐除掉原来的基础面,清理时从下往上清理,清理出的杂物通过皮带运送到转运站
3、放线,保证横向、纵向水平
4、制备砂浆
5、铺砂浆6、砌块就位,倒运过程中,防止缸砖表面破损,使用面掉角或不光洁的挑出不能使用
7、砌筑镶砖
此次施工要从凉焦台的南端开始施工,砌筑时从下往上砌筑,砌筑要在检修时间内进行,施工进度每天横向 3m—5m)四、质量要求此次施工不留水平和竖直灰缝,由于缸砖规格不标准,所以必要时需要用灰缝找齐,要求灰缝饱满度≥90%
1、拌制砌筑砂浆:现场采纳砂浆搅拌机拌合砂浆,严格根据配合比配制
2、砂浆配合比用重量比,计量精度为:水泥±2%、砂±5%
3、搅拌机投料顺序:砂→水泥→水
4、砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的 l/2,不得小于砌块高度的1/3
5、基础面砂浆厚度不大于 20mm
五、安全要求1、 使用搅拌机时,要用专业人员操作,避开放生意外事故
2、 施工人员必须戴安全帽,严禁酒后、病中作业
3、 现场严禁吸烟,严禁嘻笑打闹,必须服从管理人员指挥
3、 严禁自高处向下随意抛掷物件,防止物件落下伤人
4、 砌筑时,搭建跳板要符合安全操作要求
5、 使用电器设备时,不得私自拉设电源、电线,并使用漏电保护器

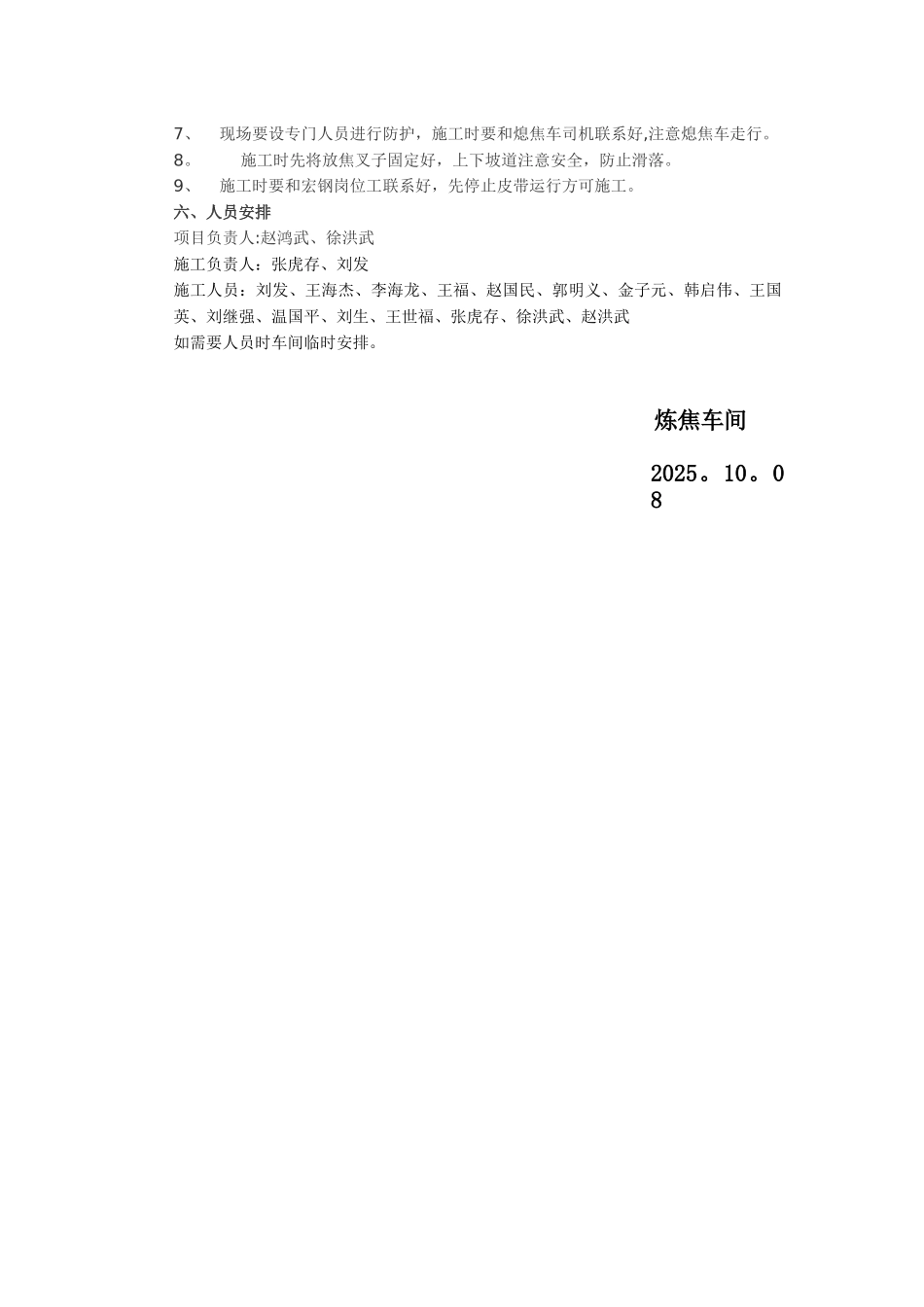

7、 现场要设专门人员进行防护,施工时要和熄焦车司机联系好,注意熄焦车走行
施工时先将放焦叉子固定好,上下坡道注意安全,防止滑落
9、 施工时要和宏钢岗位工联系好,先停止皮带运行方可施工
六、人员安排项目
