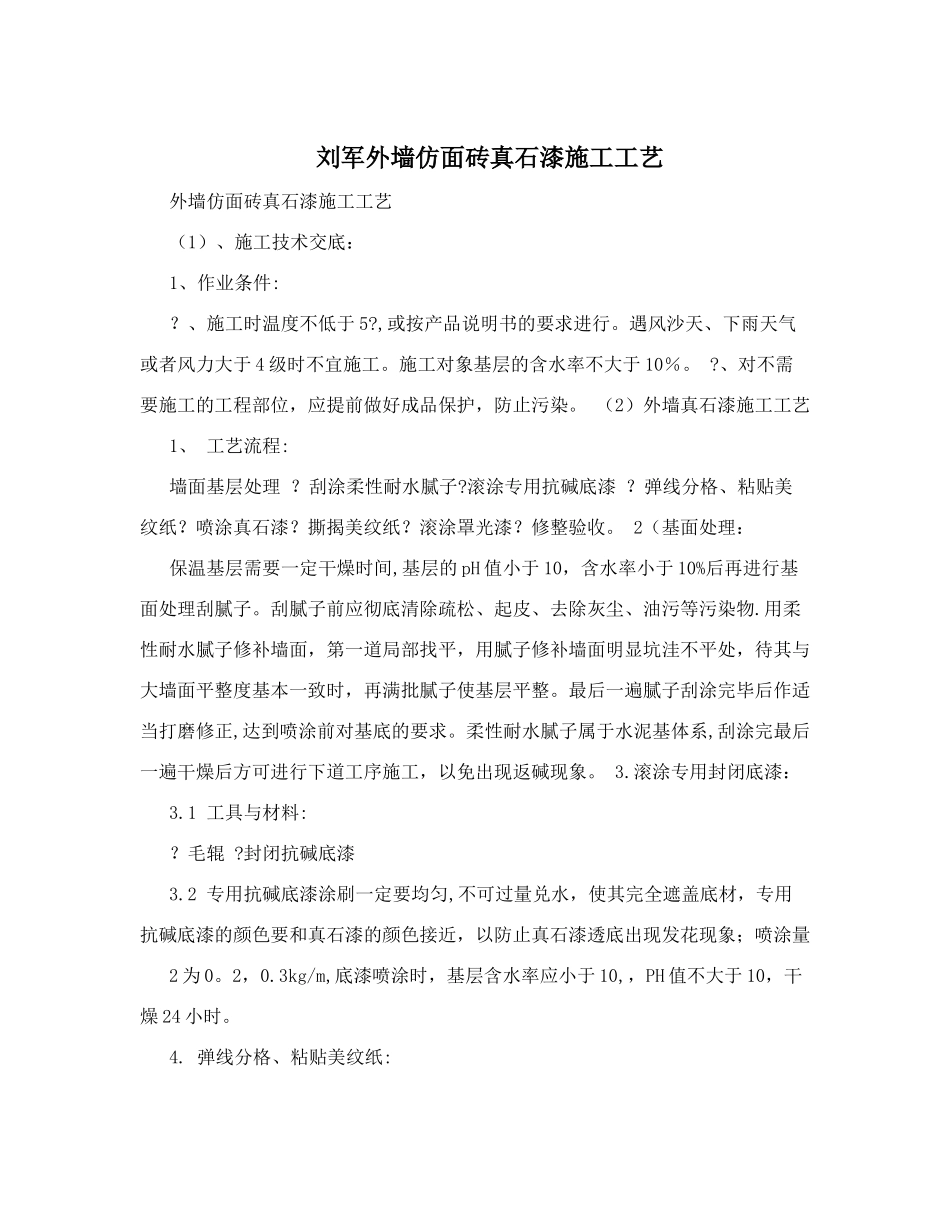

刘军外墙仿面砖真石漆施工工艺外墙仿面砖真石漆施工工艺 (1)、施工技术交底: 1、作业条件: ?、施工时温度不低于 5?,或按产品说明书的要求进行。遇风沙天、下雨天气或者风力大于 4 级时不宜施工。施工对象基层的含水率不大于 10%。 ?、对不需要施工的工程部位,应提前做好成品保护,防止污染。 (2)外墙真石漆施工工艺 1、 工艺流程: 墙面基层处理 ?刮涂柔性耐水腻子?滚涂专用抗碱底漆 ?弹线分格、粘贴美纹纸?喷涂真石漆?撕揭美纹纸?滚涂罩光漆?修整验收。 2(基面处理: 保温基层需要一定干燥时间,基层的 pH 值小于 10,含水率小于 10%后再进行基面处理刮腻子。刮腻子前应彻底清除疏松、起皮、去除灰尘、油污等污染物.用柔性耐水腻子修补墙面,第一道局部找平,用腻子修补墙面明显坑洼不平处,待其与大墙面平整度基本一致时,再满批腻子使基层平整。最后一遍腻子刮涂完毕后作适当打磨修正,达到喷涂前对基底的要求。柔性耐水腻子属于水泥基体系,刮涂完最后一遍干燥后方可进行下道工序施工,以免出现返碱现象。 3.滚涂专用封闭底漆: 3.1 工具与材料: ?毛辊 ?封闭抗碱底漆 3.2 专用抗碱底漆涂刷一定要均匀,不可过量兑水,使其完全遮盖底材,专用抗碱底漆的颜色要和真石漆的颜色接近,以防止真石漆透底出现发花现象;喷涂量2 为 0。2,0.3kg/m,底漆喷涂时,基层含水率应小于 10,,PH 值不大于 10,干燥 24 小时。 4. 弹线分格、粘贴美纹纸: 批涂腻子及喷底漆后,用带色的弹线进行分格,方法是根据外墙装修图以及现场实际情况,对各楼号进行深化设计,对外墙各部位节点的分格方式进行细化,大墙面根据业主指定的 240mm×60mm 进行分格,分格缝宽 7mm 之后,跳色比例为主色70%主付色 20%付色 10%,进行弹线须对整幢楼外立面即上下同时分格,以确保四周相应灰缝在同一水平线上,所有竖向分格缝相互平行、垂直,分格缝横平竖直,宽窄一致,弹线分格完后,按分格弹线粘贴美纹纸,先粘贴水平美纹纸,后粘贴竖向美纹纸。 5.喷涂真石漆: 5.1 工具与材料 ?喷枪?空压机?真石漆 5。2 待美纹纸粘贴检查无误后,喷涂真石漆。真石漆一般不需加水,必要时可少量加水调节,但喷涂时应注意控制产品施工粘度一致,气压,喷口大小,距离等应严格保持一致.遇有风力大于四级的天气时,应停止施工。喷枪垂直于施工面,2 距离 60cm 左右,压力 0。5,1.0Mpa/cm,5,35?,喷涂厚度为 1,2mm 的真石漆层,...
