刚便桥施工方案修改

刚便桥施工方案修改_第1页
1/2
刚便桥施工方案修改_第2页
2/2

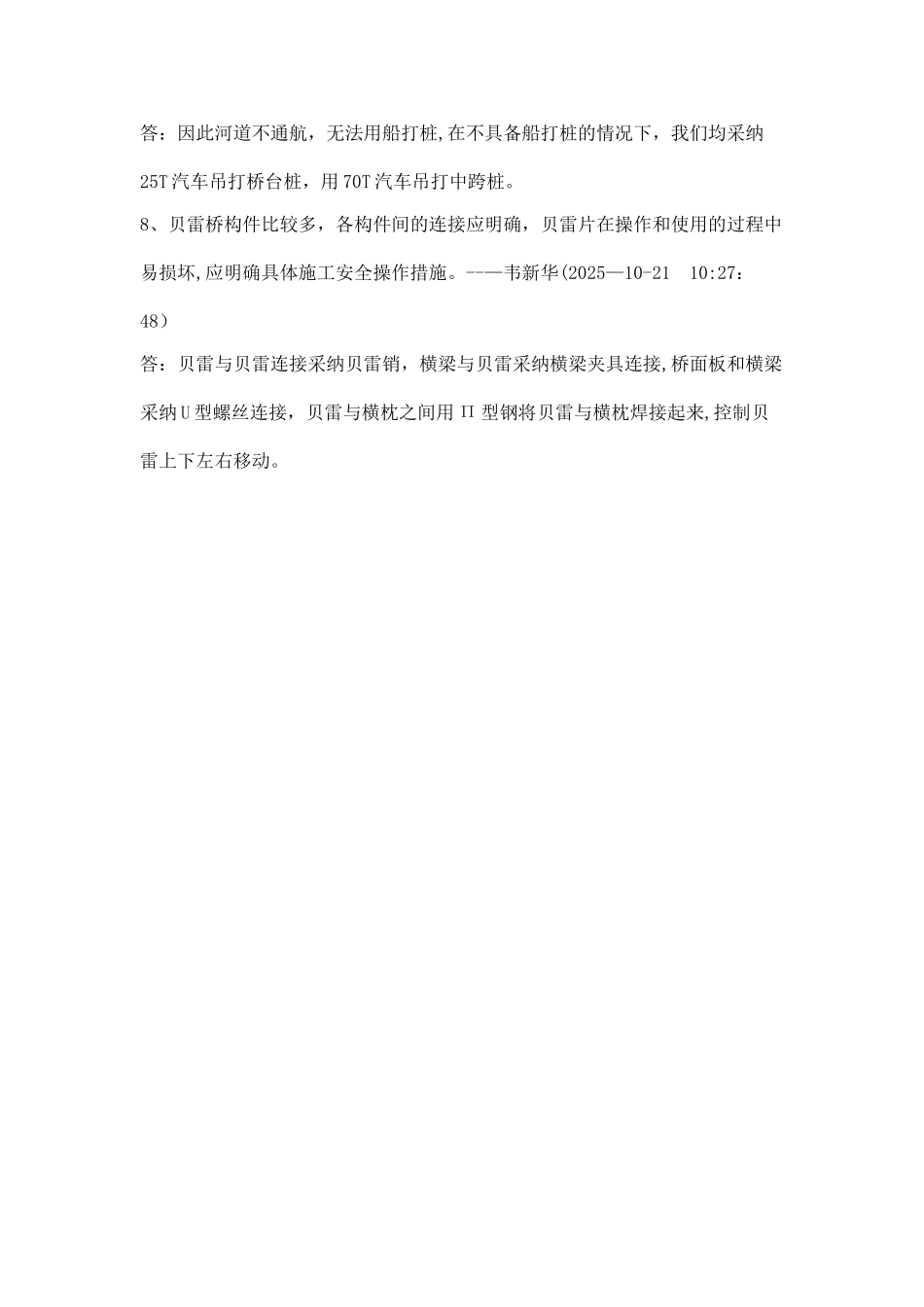

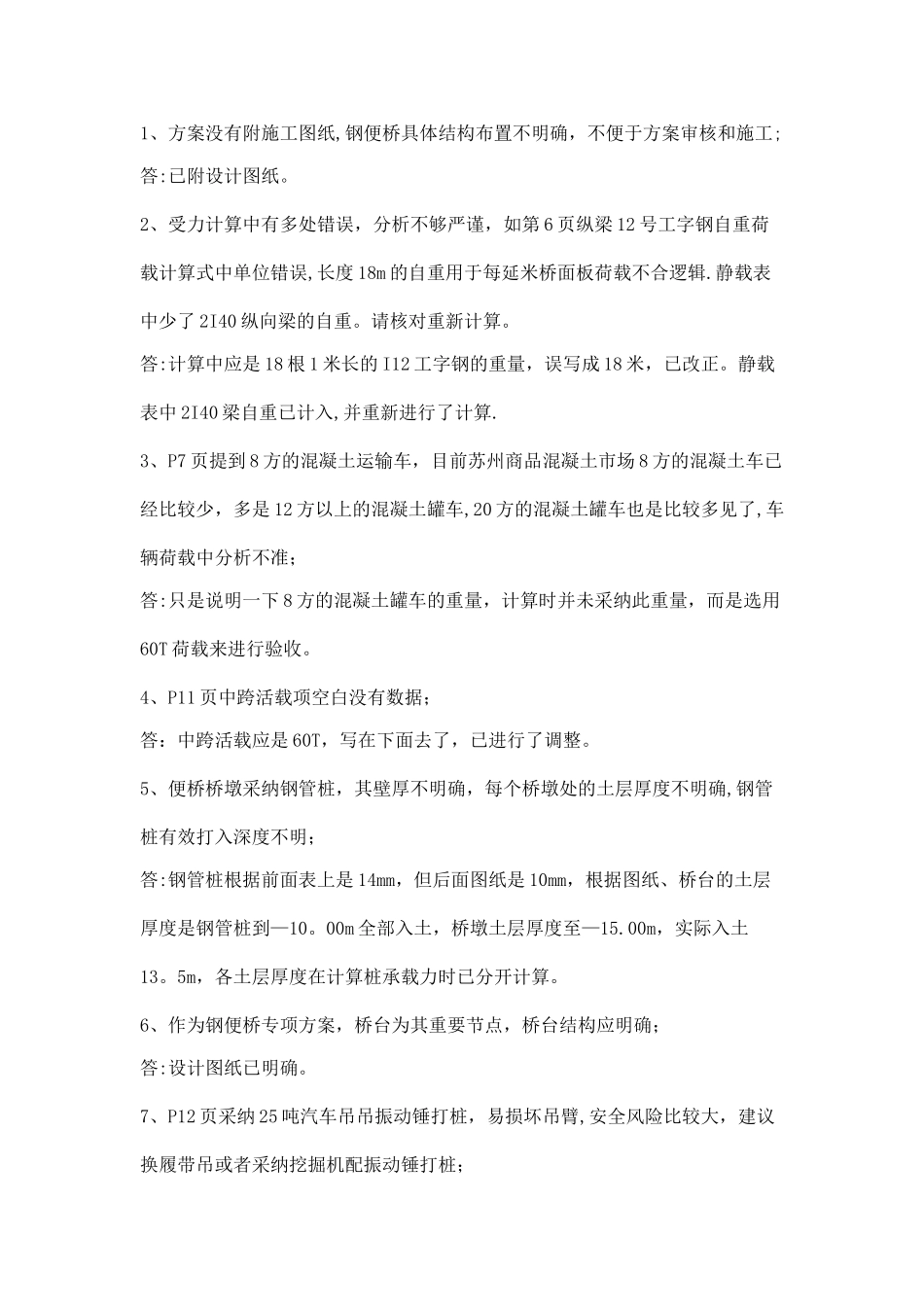

1、方案没有附施工图纸,钢便桥具体结构布置不明确,不便于方案审核和施工;答:已附设计图纸。2、受力计算中有多处错误,分析不够严谨,如第 6 页纵梁 12 号工字钢自重荷载计算式中单位错误,长度 18m 的自重用于每延米桥面板荷载不合逻辑.静载表中少了 2I40 纵向梁的自重。请核对重新计算。答:计算中应是 18 根 1 米长的 I12 工字钢的重量,误写成 18 米,已改正。静载表中 2I40 梁自重已计入,并重新进行了计算.3、P7 页提到 8 方的混凝土运输车,目前苏州商品混凝土市场 8 方的混凝土车已经比较少,多是 12 方以上的混凝土罐车,20 方的混凝土罐车也是比较多见了,车辆荷载中分析不准;答:只是说明一下 8 方的混凝土罐车的重量,计算时并未采纳此重量,而是选用60T 荷载来进行验收。4、P11 页中跨活载项空白没有数据;答:中跨活载应是 60T,写在下面去了,已进行了调整。5、便桥桥墩采纳钢管桩,其壁厚不明确,每个桥墩处的土层厚度不明确,钢管 桩有效打入深度不明;答:钢管桩根据前面表上是 14mm,但后面图纸是 10mm,根据图纸、桥台的土层厚度是钢管桩到—10。00m 全部入土,桥墩土层厚度至—15.00m,实际入土13。5m,各土层厚度在计算桩承载力时已分开计算。6、作为钢便桥专项方案,桥台为其重要节点,桥台结构应明确;答:设计图纸已明确。7、P12 页采纳 25 吨汽车吊吊振动锤打桩,易损坏吊臂,安全风险比较大,建议换履带吊或者采纳挖掘机配振动锤打桩;答:因此河道不通航,无法用船打桩,在不具备船打桩的情况下,我们均采纳25T 汽车吊打桥台桩,用 70T 汽车吊打中跨桩。8、贝雷桥构件比较多,各构件间的连接应明确,贝雷片在操作和使用的过程中易损坏,应明确具体施工安全操作措施。--—韦新华(2025—10-21 10:27:48)答:贝雷与贝雷连接采纳贝雷销,横梁与贝雷采纳横梁夹具连接,桥面板和横梁采纳 U 型螺丝连接,贝雷与横枕之间用 П 型钢将贝雷与横枕焊接起来,控制贝雷上下左右移动。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

刚便桥施工方案修改

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
