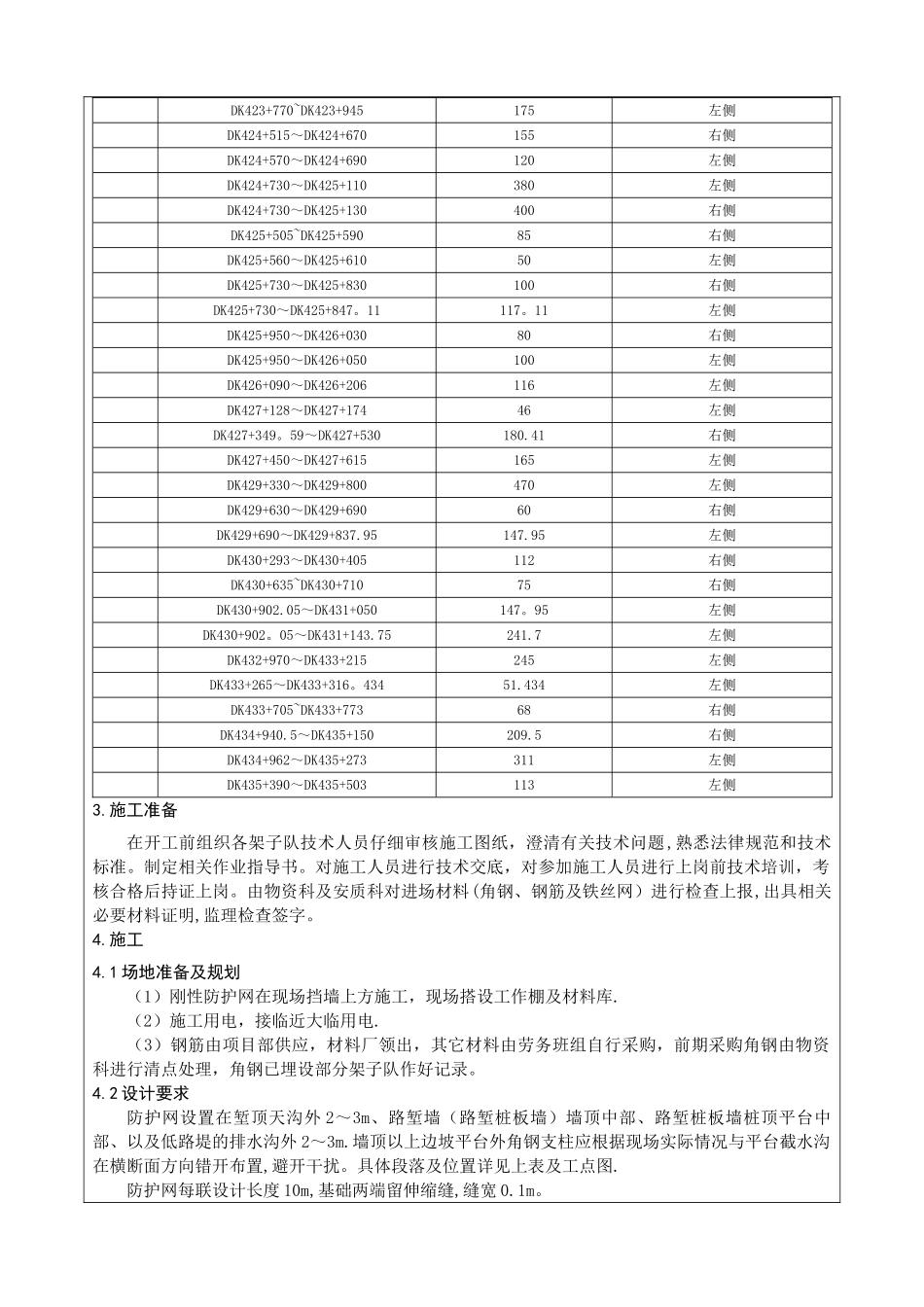

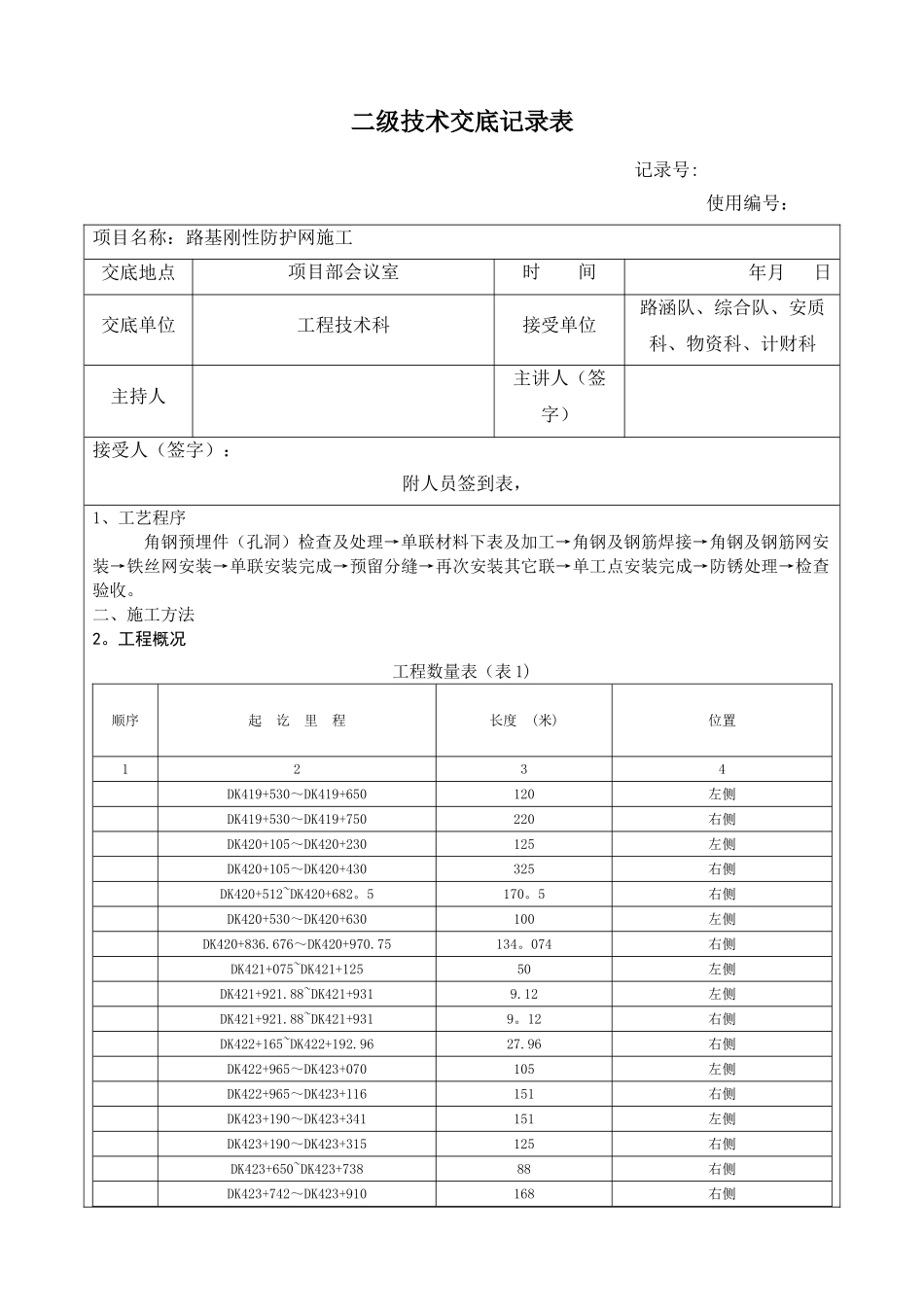

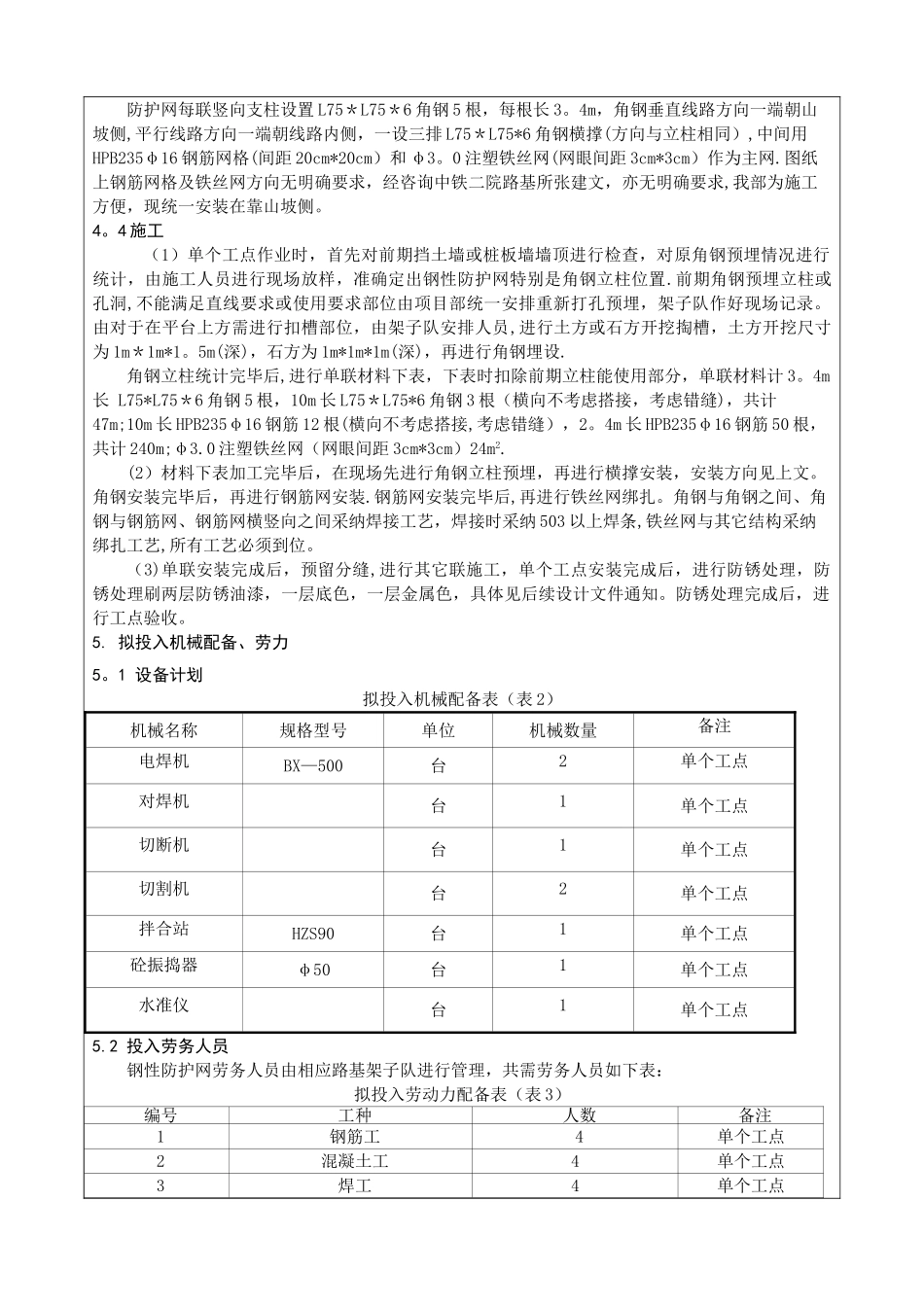

二级技术交底记录表 记录号:使用编号: 项目名称:路基刚性防护网施工交底地点项目部会议室时 间年月 日交底单位工程技术科接受单位路涵队、综合队、安质科、物资科、计财科主持人主讲人(签字)接受人(签字):附人员签到表,1、工艺程序角钢预埋件(孔洞)检查及处理→单联材料下表及加工→角钢及钢筋焊接→角钢及钢筋网安装→铁丝网安装→单联安装完成→预留分缝→再次安装其它联→单工点安装完成→防锈处理→检查验收。二、施工方法2。工程概况工程数量表(表 1)顺序起 讫 里 程 长度 (米)位置1234 DK419+530~DK419+650120左侧 DK419+530~DK419+750220右侧 DK420+105~DK420+230125左侧 DK420+105~DK420+430325右侧 DK420+512~DK420+682。5170。5右侧 DK420+530~DK420+630100左侧 DK420+836.676~DK420+970.75134。074右侧 DK421+075~DK421+12550左侧 DK421+921.88~DK421+9319.12左侧 DK421+921.88~DK421+9319。12右侧 DK422+165~DK422+192.9627.96右侧 DK422+965~DK423+070105左侧 DK422+965~DK423+116151右侧 DK423+190~DK423+341151左侧 DK423+190~DK423+315125右侧 DK423+650~DK423+73888右侧 DK423+742~DK423+910168右侧 DK423+770~DK423+945175左侧 DK424+515~DK424+670155右侧 DK424+570~DK424+690120左侧 DK424+730~DK425+110380左侧 DK424+730~DK425+130400右侧 DK425+505~DK425+59085右侧 DK425+560~DK425+61050左侧 DK425+730~DK425+830100右侧 DK425+730~DK425+847。11117。11左侧 DK425+950~DK426+03080右侧 DK425+950~DK426+050100左侧 DK426+090~DK426+206116左侧 DK427+128~DK427+17446左侧 DK427+349。59~DK427+530180.41右侧 DK427+450~DK427+615165左侧 DK429+330~DK429+800470左侧 DK429+630~DK429+69060右侧 DK429+690~DK429+837.95147.95左侧 DK430+293~DK430+405112右侧 DK430+635~DK430+71075右侧 DK430+902.05~DK431+050147。95左侧 DK430+902。05~DK431+143.75241.7左侧 DK432+970~DK433+215245左侧 DK433+265~DK433+316。43451.434左侧 DK433+705~DK433+77368右侧 DK434+940.5~DK435+150209.5右侧 DK434+962~DK435+273311左侧 DK435+390~DK435+503113左侧3.施工准备在开工前组织各架子队技术人员仔细审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准。制定相关作业指导书。对施工人员进行技术交底,对参加施工人...
