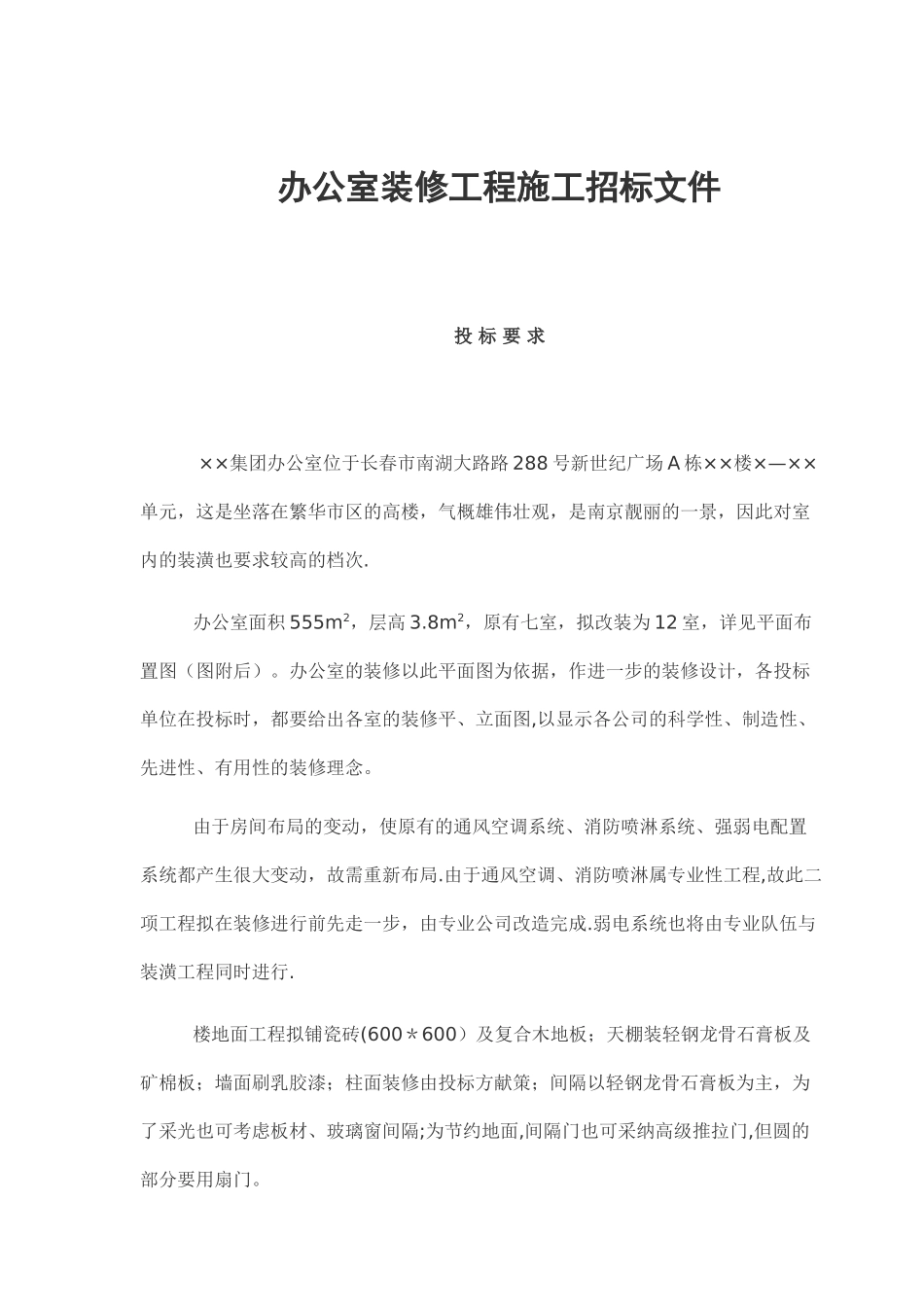

办公室装修工程施工招标文件 投 标 要 求 ××集团办公室位于长春市南湖大路路 288 号新世纪广场 A 栋××楼×—××单元,这是坐落在繁华市区的高楼,气概雄伟壮观,是南京靓丽的一景,因此对室内的装潢也要求较高的档次
办公室面积 555m2,层高 3
8m2,原有七室,拟改装为 12 室,详见平面布置图(图附后)
办公室的装修以此平面图为依据,作进一步的装修设计,各投标单位在投标时,都要给出各室的装修平、立面图,以显示各公司的科学性、制造性、先进性、有用性的装修理念
由于房间布局的变动,使原有的通风空调系统、消防喷淋系统、强弱电配置系统都产生很大变动,故需重新布局
由于通风空调、消防喷淋属专业性工程,故此二项工程拟在装修进行前先走一步,由专业公司改造完成
弱电系统也将由专业队伍与装潢工程同时进行
楼地面工程拟铺瓷砖(600*600)及复合木地板;天棚装轻钢龙骨石膏板及矿棉板;墙面刷乳胶漆;柱面装修由投标方献策;间隔以轻钢龙骨石膏板为主,为了采光也可考虑板材、玻璃窗间隔;为节约地面,间隔门也可采纳高级推拉门,但圆的部分要用扇门

电气工程是本装修工程的难点之一,要求采纳节能灯光设计,灯要美丽、大方、满足照度要求,五孔插座要送到办公位置
为确保装修质量及用电安全,望投标单位献技献策,拿出保证质量及安全的技术方案,拿出优秀设计方案,争取中标
附:工程量清单
分部分项工程量清单 序号项目名称单位工程数量说明 楼地面工程 1块料楼地面m2378
00800*800 瓷砖2复合木地板m2194
00“圣象”橡木色3瓷砖踢脚线m2155
00 4木踢脚线m2150
00 天棚工程 5会议室矿棉板天棚吊顶m247
00Armstrong6轻钢龙骨石膏板天棚吊顶m2512
00 7刷喷涂料m2512

00 墙柱面工程 8轻质隔墙m2126
00隔墙高(3
3)m9墙面刷乳
