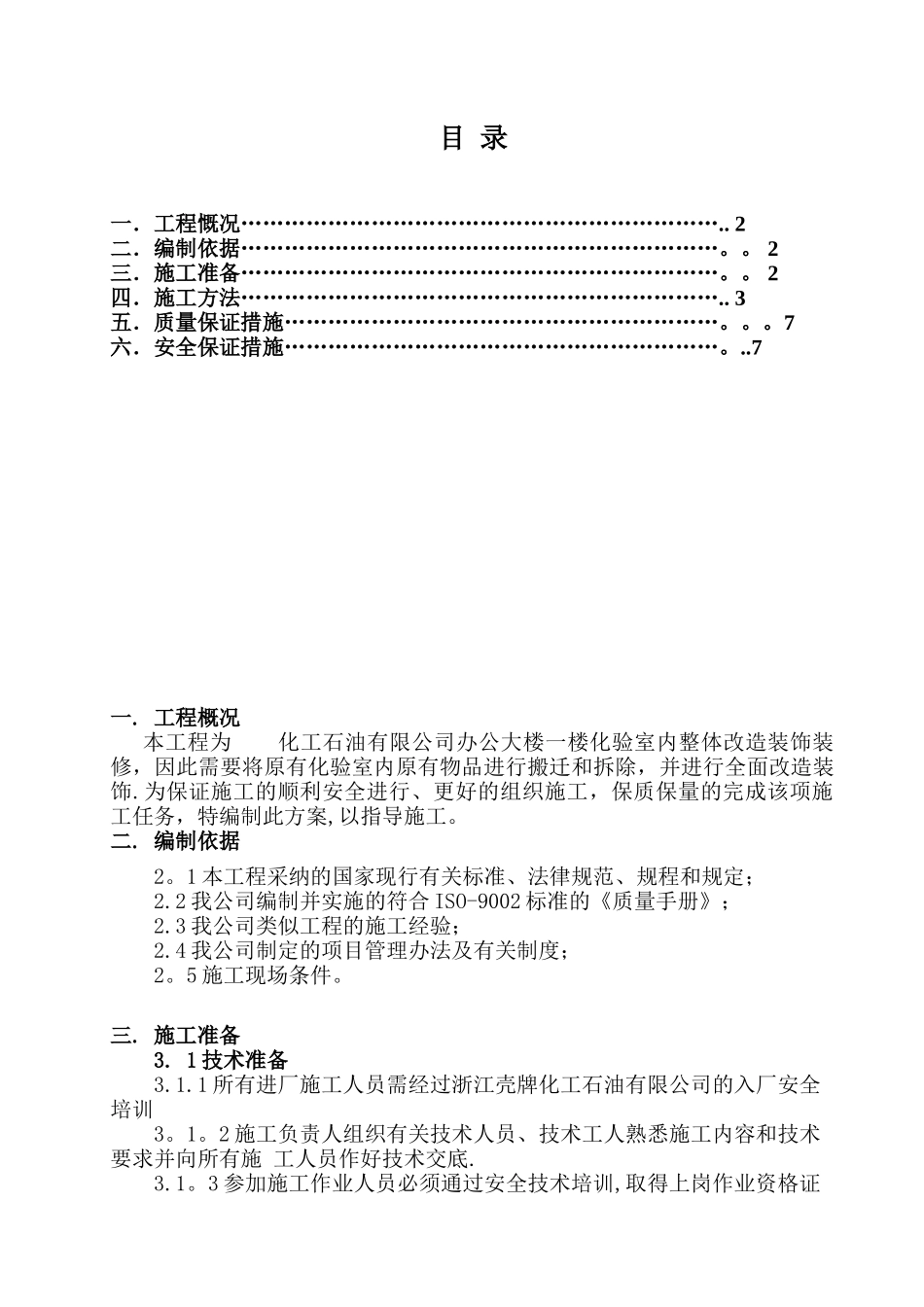

办 公 楼 化 验 室 装 修 施 工 方 案 施 工 方 案 编 制 : 审 核 :中 国 化 学 工 程 第 建 设 有 限 公 司2025年8 月15日目 录一.工程慨况………………………………………………………….. 2二.编制依据…………………………………………………………。。 2三.施工准备…………………………………………………………。。 2四.施工方法………………………………………………………….. 3五.质量保证措施……………………………………………………。。。7六.安全保证措施……………………………………………………。..7一. 工程概况本工程为 化工石油有限公司办公大楼一楼化验室内整体改造装饰装修,因此需要将原有化验室内原有物品进行搬迁和拆除,并进行全面改造装饰.为保证施工的顺利安全进行、更好的组织施工,保质保量的完成该项施工任务,特编制此方案,以指导施工。二. 编制依据2。1 本工程采纳的国家现行有关标准、法律规范、规程和规定;2.2 我公司编制并实施的符合 ISO-9002 标准的《质量手册》;2.3 我公司类似工程的施工经验;2.4 我公司制定的项目管理办法及有关制度;2。5 施工现场条件。三. 施工准备 3. 1 技术准备3.1.1 所有进厂施工人员需经过浙江壳牌化工石油有限公司的入厂安全培训3。1。2 施工负责人组织有关技术人员、技术工人熟悉施工内容和技术要求并向所有施 工人员作好技术交底.3.1。3 参加施工作业人员必须通过安全技术培训,取得上岗作业资格证书,四.施工方法4.1 施工流程 施工准备→化验室物品搬迁→现场隔离→重点区域防护→切断电源和水源(建立临时电源)→吊顶、墙面、地面拆除→施工安装→现场清理4。2 施工准备 4。2。1 完成全部装饰施工图纸设计和会审 4。2.2 现场管理班子应熟悉施工图纸并参加图纸的完善设计,并做好交底工作,分工负责明确质量管理目标,制定各项技术质量管理措施。 4。2。3 根据施工进度计划和劳动力投入计划迅速调动劳动力,确保及时到位,并选派技术水平高的施工人员投入本工程施工任务中去。4。2。4 根据工艺要求和施工机械设备计划,对设备、机具、周转材料配备进场。进场前对各种工具、设备进行检修,建立现场仓库管理体制.4。2。5 根据施工图和预算、编制材料采购计划,按计划及时供货,不影响开工和整个工程的工期。4。3 化验室物品搬迁 4.3。1 应协调配合 公司员工将所有必要的物品进行搬离。 4。3。2 ...
