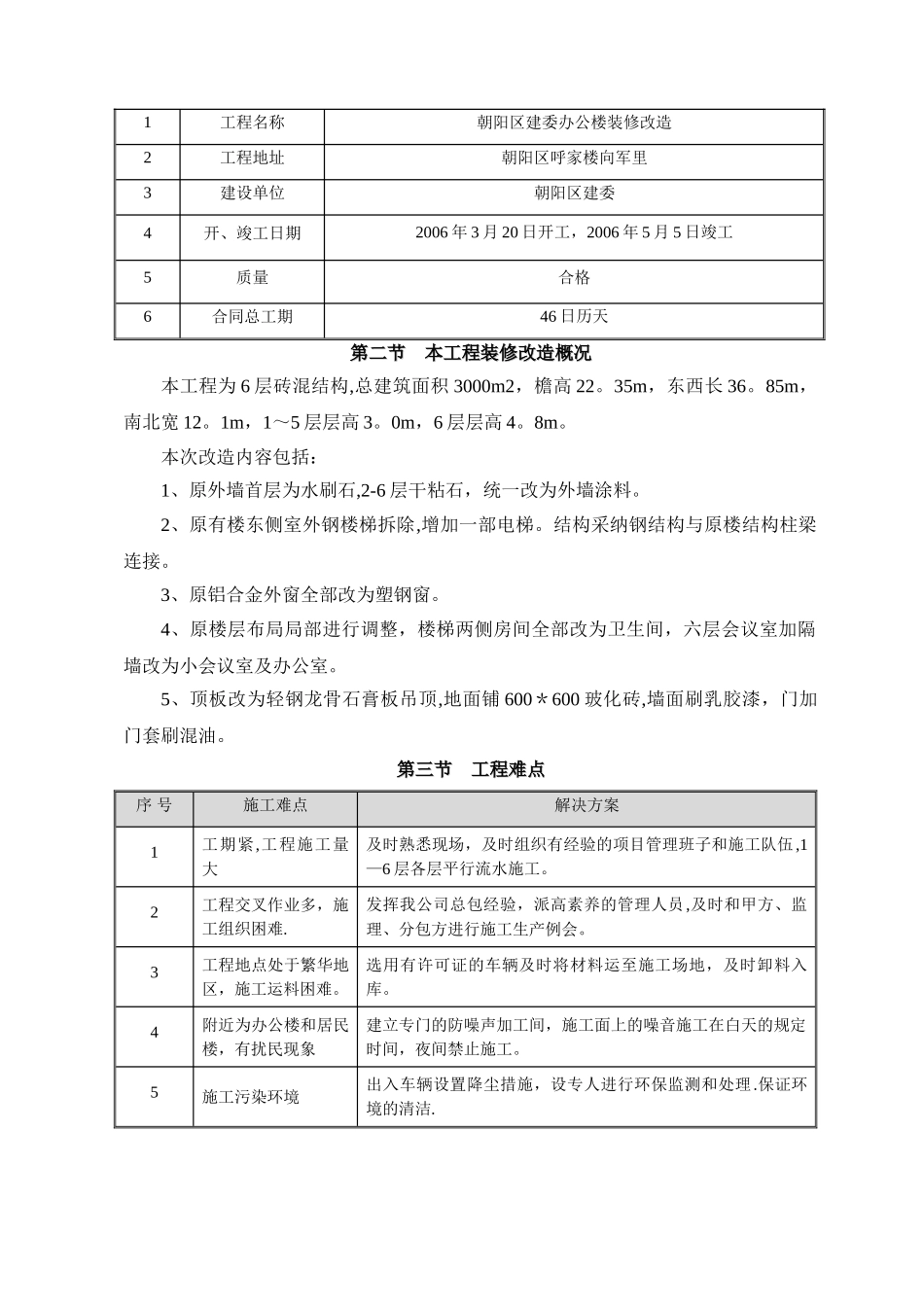

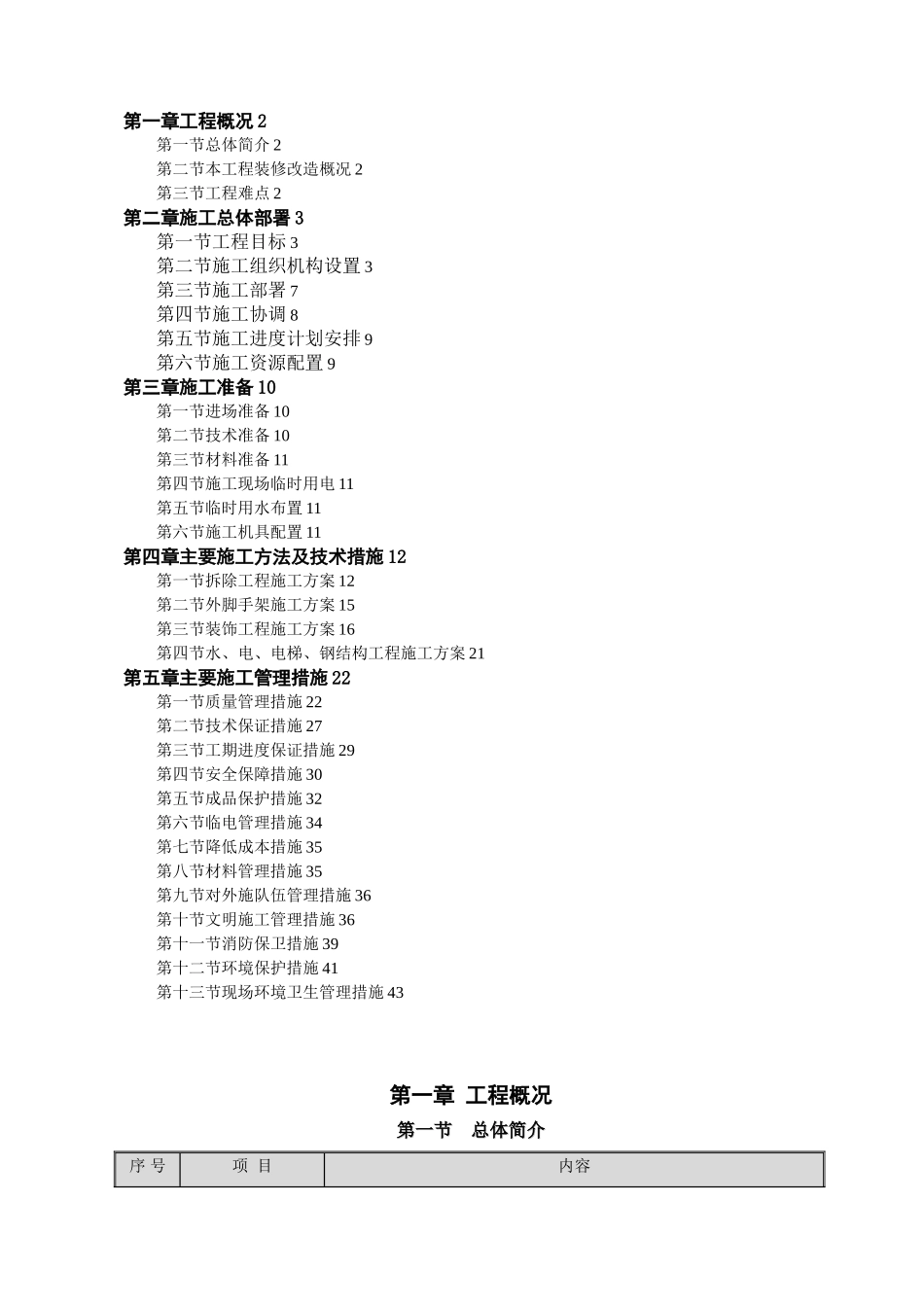

第一章工程概况 2第一节总体简介 2第二节本工程装修改造概况 2第三节工程难点 2第二章施工总体部署 3第一节工程目标 3第二节施工组织机构设置 3第三节施工部署 7第四节施工协调 8第五节施工进度计划安排 9第六节施工资源配置 9第三章施工准备 10第一节进场准备 10第二节技术准备 10第三节材料准备 11第四节施工现场临时用电 11第五节临时用水布置 11第六节施工机具配置 11第四章主要施工方法及技术措施 12第一节拆除工程施工方案 12第二节外脚手架施工方案 15第三节装饰工程施工方案 16第四节水、电、电梯、钢结构工程施工方案 21第五章主要施工管理措施 22第一节质量管理措施 22第二节技术保证措施 27第三节工期进度保证措施 29第四节安全保障措施 30第五节成品保护措施 32第六节临电管理措施 34第七节降低成本措施 35第八节材料管理措施 35第九节对外施队伍管理措施 36第十节文明施工管理措施 36第十一节消防保卫措施 39第十二节环境保护措施 41第十三节现场环境卫生管理措施 43第一章 工程概况第一节 总体简介第一节 总体简介序 号项 目内容1工程名称朝阳区建委办公楼装修改造2工程地址朝阳区呼家楼向军里3建设单位朝阳区建委4开、竣工日期2006 年 3 月 20 日开工,2006 年 5 月 5 日竣工5质量合格6合同总工期46 日历天第二节 本工程装修改造概况第二节 本工程装修改造概况本工程为 6 层砖混结构,总建筑面积 3000m2,檐高 22。35m,东西长 36。85m,南北宽 12。1m,1~5 层层高 3。0m,6 层层高 4。8m。本次改造内容包括:1、原外墙首层为水刷石,2-6 层干粘石,统一改为外墙涂料。2、原有楼东侧室外钢楼梯拆除,增加一部电梯。结构采纳钢结构与原楼结构柱梁连接。3、原铝合金外窗全部改为塑钢窗。4、原楼层布局局部进行调整,楼梯两侧房间全部改为卫生间,六层会议室加隔墙改为小会议室及办公室。5、顶板改为轻钢龙骨石膏板吊顶,地面铺 600*600 玻化砖,墙面刷乳胶漆,门加门套刷混油。第三节 工程难点第三节 工程难点序 号施工难点解决方案1工期紧,工程施工量大及时熟悉现场,及时组织有经验的项目管理班子和施工队伍,1—6 层各层平行流水施工。2工程交叉作业多,施工组织困难.发挥我公司总包经验,派高素养的管理人员,及时和甲方、监理、分包方进行施工生产例会。3工程地点处于繁华地区,施工运料困难。选用有许可证的车辆及时将材料运至施工场地,及时卸料入库。4附...
