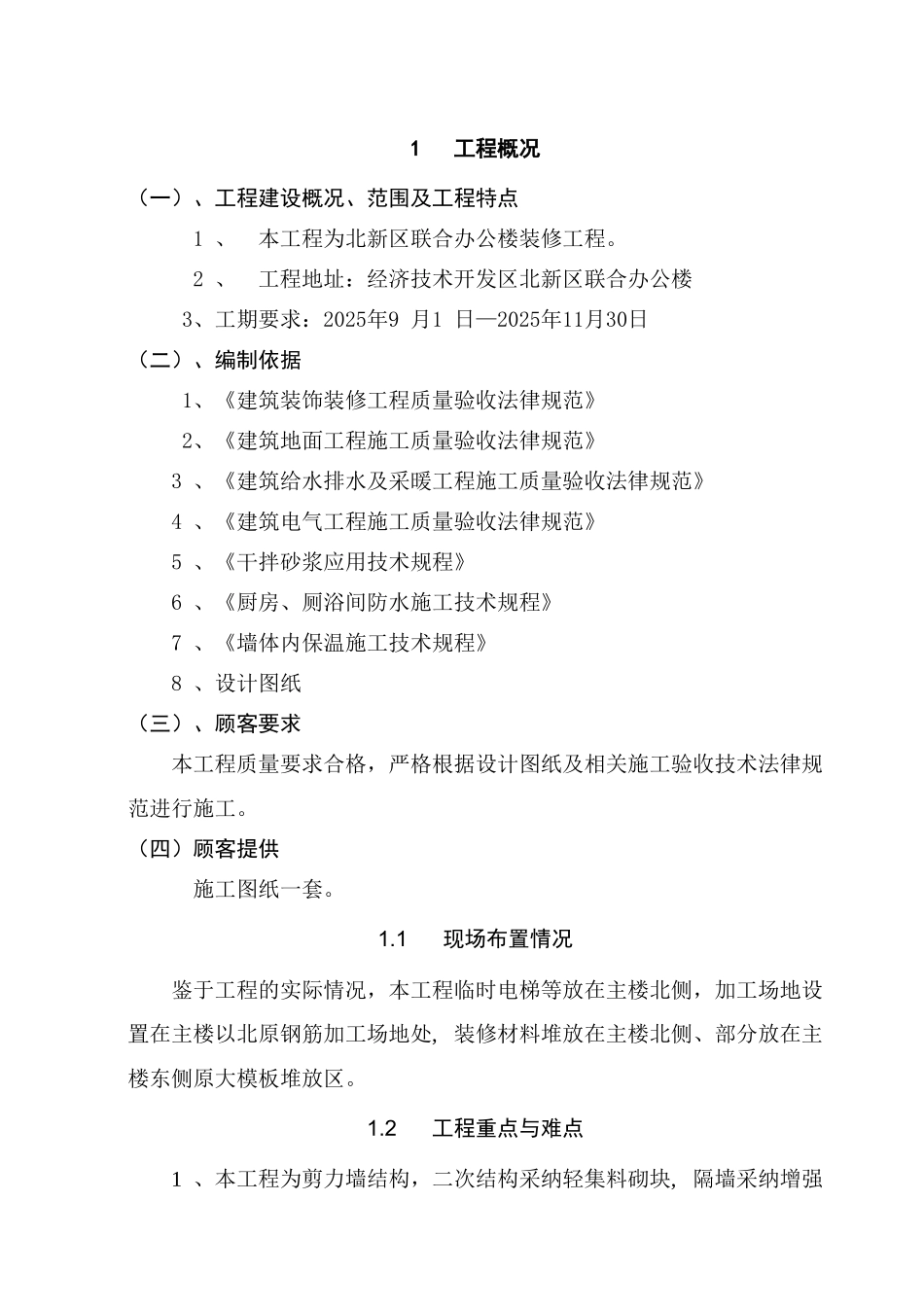

1工程概况(一)、工程建设概况、范围及工程特点1 、 本工程为北新区联合办公楼装修工程

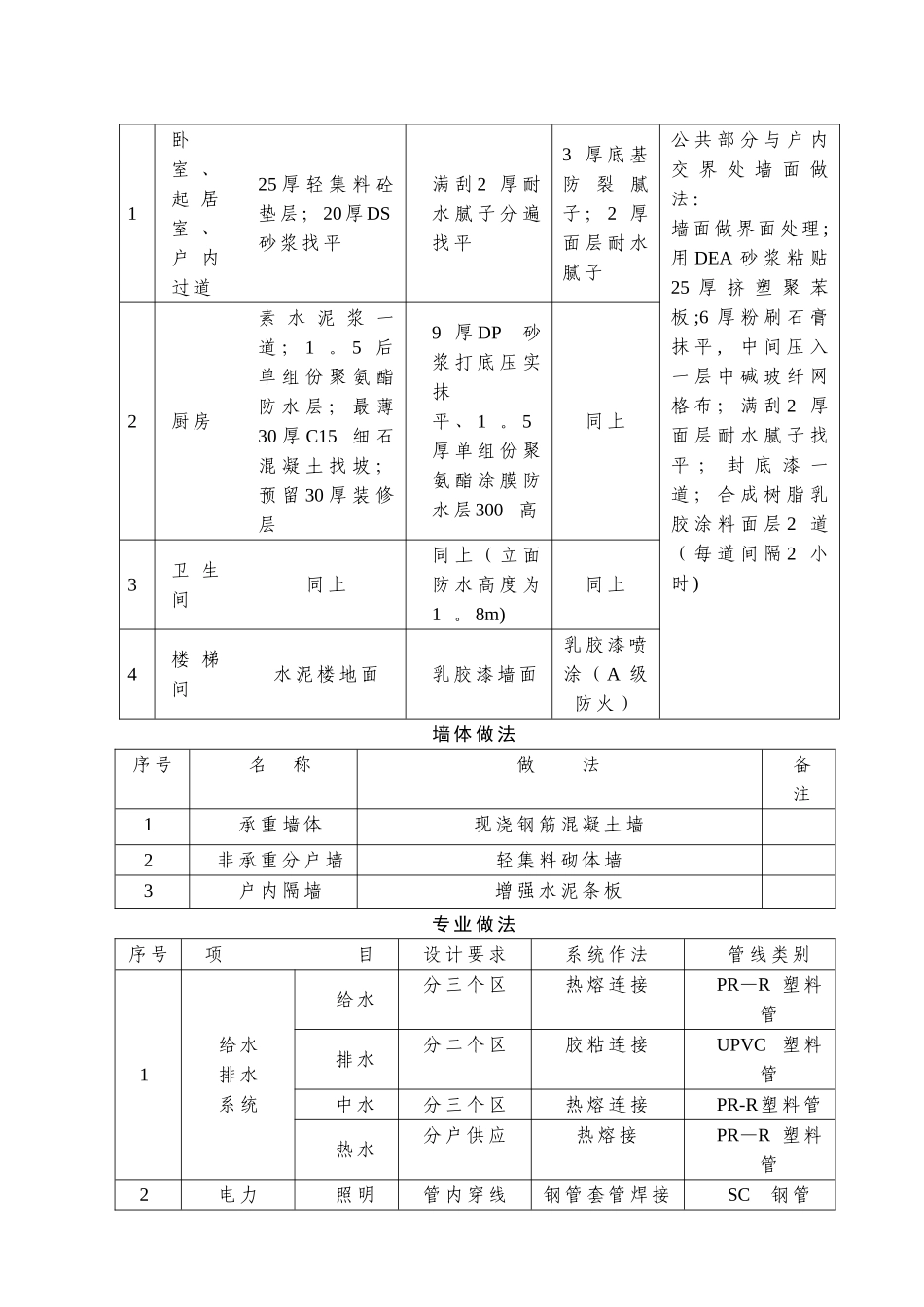

2 、 工程地址:经济技术开发区北新区联合办公楼 3、工期要求:2025年9 月1 日—2025年11月30日(二)、编制依据 1、《建筑装饰装修工程质量验收法律规范》 2、《建筑地面工程施工质量验收法律规范》 3 、《建筑给水排水及采暖工程施工质量验收法律规范》 4 、《建筑电气工程施工质量验收法律规范》5 、《干拌砂浆应用技术规程》 6 、《厨房、厕浴间防水施工技术规程》 7 、《墙体内保温施工技术规程》 8 、设计图纸(三)、顾客要求本工程质量要求合格,严格根据设计图纸及相关施工验收技术法律规范进行施工
(四)顾客提供施工图纸一套
1现场布置情况鉴于工程的实际情况,本工程临时电梯等放在主楼北侧,加工场地设置在主楼以北原钢筋加工场地处, 装修材料堆放在主楼北侧、部分放在主楼东侧原大模板堆放区

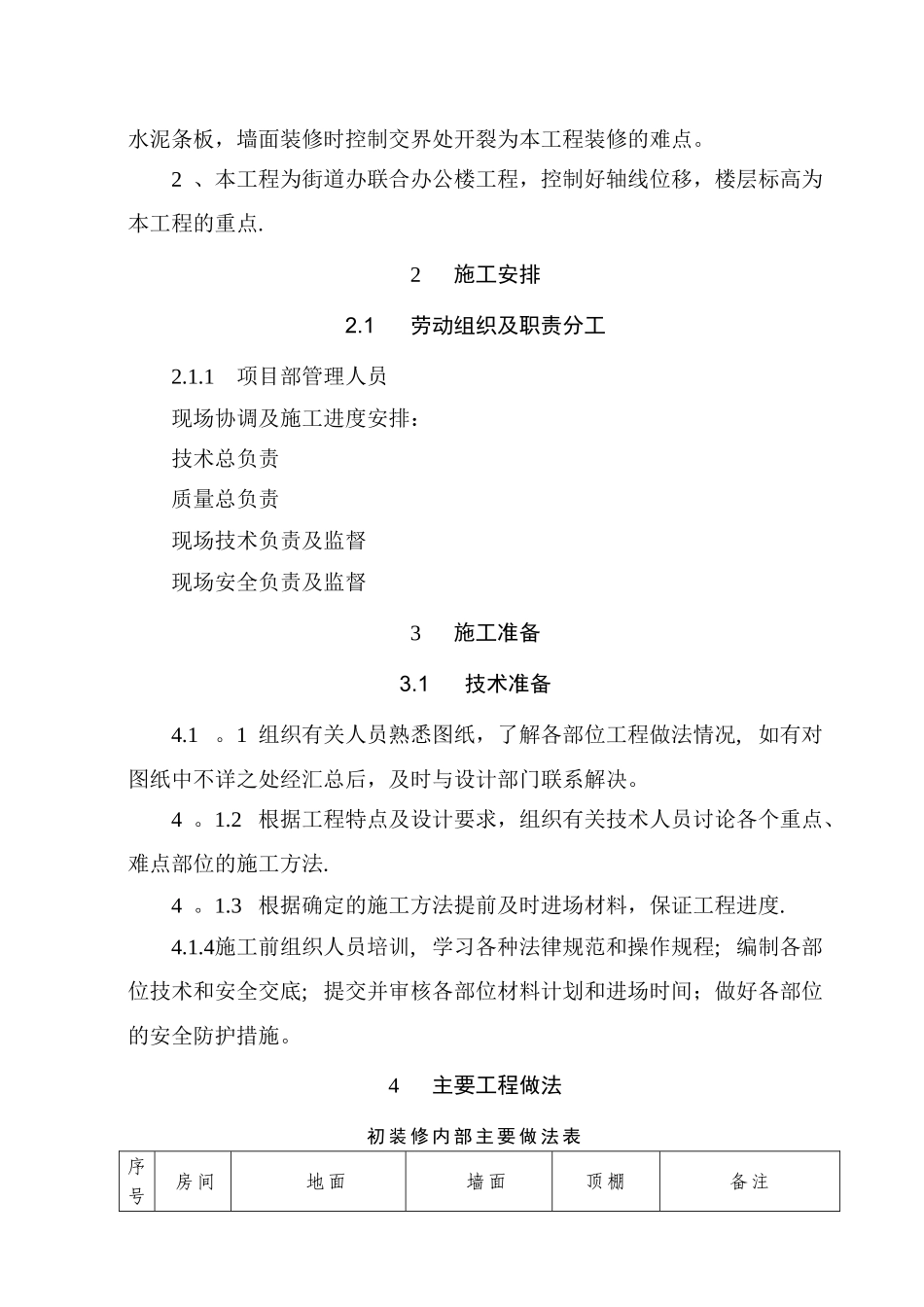

2工程重点与难点1 、本工程为剪力墙结构,二次结构采纳轻集料砌块, 隔墙采纳增强水泥条板,墙面装修时控制交界处开裂为本工程装修的难点
2 、本工程为街道办联合办公楼工程,控制好轴线位移,楼层标高为本工程的重点
2施工安排2
1劳动组织及职责分工2
1项目部管理人员现场协调及施工进度安排:技术总负责质量总负责 现场技术负责及监督 现场安全负责及监督 3施工准备3
1技术准备4
1 组织有关人员熟悉图纸,了解各部位工程做法情况, 如有对图纸中不详之处经汇总后,及时与设计部门联系解决
2 根据工程特点及设计要求,组织有关技术人员讨论各个重点、难点部位的施工方法
3 根据确定的施工方法提前及时进场材料,保证工程进度
4施工前组织人员培训, 学习各种法律规范和操作规程; 编制各部位技术和安全交底; 提交并审核各部位材料计划和进场时间;做好各部位的安全防护措施
