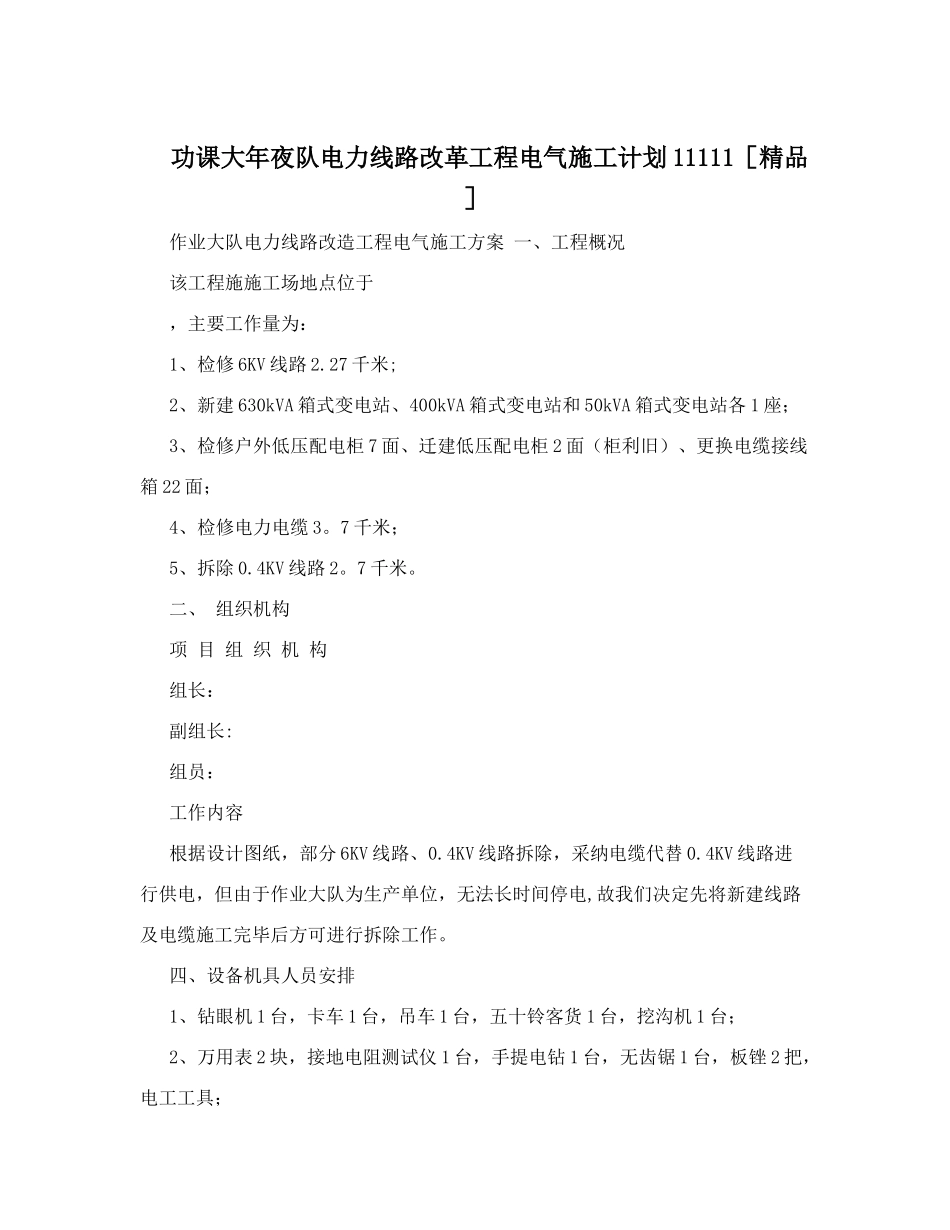

功课大年夜队电力线路改革工程电气施工计划 11111[精品]作业大队电力线路改造工程电气施工方案 一、工程概况 该工程施施工场地点位于 ,主要工作量为: 1、检修 6KV 线路 2
27 千米; 2、新建 630kVA 箱式变电站、400kVA 箱式变电站和 50kVA 箱式变电站各 1 座;3、检修户外低压配电柜 7 面、迁建低压配电柜 2 面(柜利旧)、更换电缆接线箱 22 面; 4、检修电力电缆 3
7 千米; 5、拆除 0
4KV 线路 2
二、 组织机构项 目 组 织 机 构 组长: 副组长: 组员: 工作内容 根据设计图纸,部分 6KV 线路、0
4KV 线路拆除,采纳电缆代替 0
4KV 线路进行供电,但由于作业大队为生产单位,无法长时间停电,故我们决定先将新建线路及电缆施工完毕后方可进行拆除工作

四、设备机具人员安排 1、钻眼机 1 台,卡车 1 台,吊车 1 台,五十铃客货 1 台,挖沟机 1 台;2、万用表 2 块,接地电阻测试仪 1 台,手提电钻 1 台,无齿锯 1 台,板锉 2 把,电工工具; 3、本次施工由 3 个电工班组(共计 18 人)负责
五、施工步骤及执行标准 1、准备工作: (1)将电杆、导线、电缆、配电柜及箱式变等设备材料运至施工现场
(2)班组人员工具、设备准备齐全
2、施工步骤: (1) 土建施工:2025 年 8 月 25 日—2025 年 10 月 15 日 根据图纸电-1486/2 所设计位置,将 1 座落地变电站基础、3 座箱式变基础及 9面配电柜基础现场浇注完成并进行成品保护
(2) 线路施工:2025 年 10 月 16 日—2025 年 11 月 5 日 根据图纸电—1486/1 所设计走向,并视现场情况,在距已建线路水平方向 4m 新建 6KV 架空线路

根据设计图纸,新增 2 基隔离开关杆 7#
