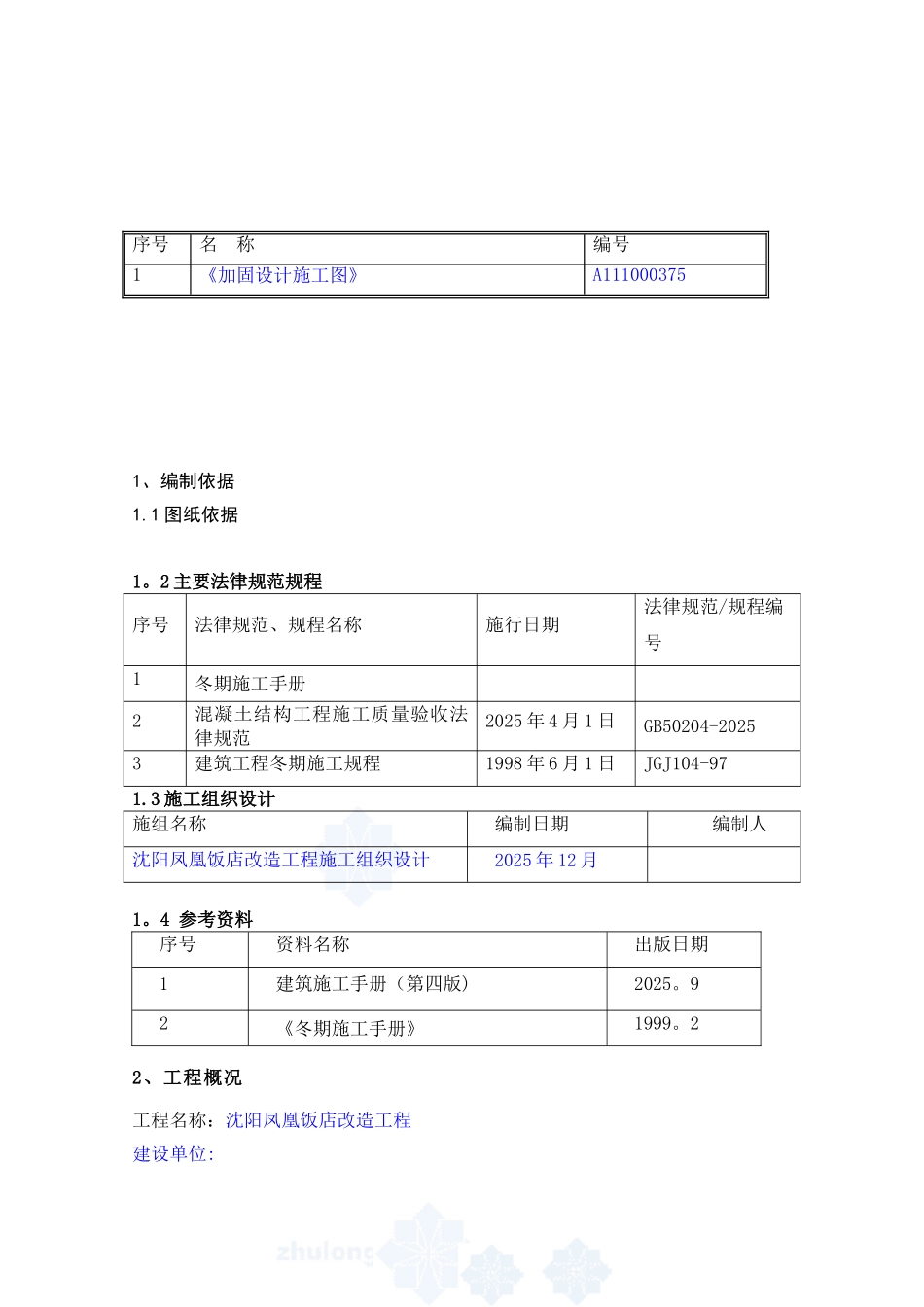

目 录1、编制依据..。.。.。。。。.。。。。。。。。。。。。..。。.。。。.。。。.。。。。.。。。。.。。.。。。..。.。。。..。。..。。。。。.22、工程概况。。。。。。。。。。。。.。。。。。.。.。。。。。。..。。。。。.。。..。.。。.。..。。...。。。。。。。。。。。。。.。...。23、冬期施工概念。。。。。..。。。.。.。.。。。。.。。。。..。.。。。。。...。.。。。。。.。。。。.。。。。。。。.。。。。。.。.。.34、冬期施工部署。。..。。。。。。.。.。.。。。。.。.。。..。。。。。.。.。。...。。。。。。.。..。。。。..。。.。。。。。。。.。35、冬期施工技术措施。。.。.。。.。。。.。。.。。。。。。。..。..。.。。..。。。。。。。。。。。。。.。.。。.。。。。。。。。.。。66、安全消防措施。.。。。。。。。.。...。。。。。。。。。。.。。。。。。...。。。。.。.。.。.。。.。。。。。。。。.。.。...。。。。87、环境保护措施。。。。..。..。.。。.。。。。。。。。。。。。。。.。。。.。。。..。。。。。。。。。....。.。。。。..。。。.。。。。91、编制依据1.1 图纸依据1。2 主要法律规范规程序号法律规范、规程名称施行日期法律规范/规程编号1冬期施工手册2混凝土结构工程施工质量验收法律规范2025 年 4 月 1 日GB50204-20253建筑工程冬期施工规程1998 年 6 月 1 日JGJ104-971.3 施工组织设计施组名称编制日期编制人沈阳凤凰饭店改造工程施工组织设计2025 年 12 月1。4 参考资料序号资料名称出版日期1建筑施工手册(第四版)2025。92《冬期施工手册》1999。22、工程概况工程名称:沈阳凤凰饭店改造工程建设单位:序号名 称编号1《加固设计施工图》A111000375设计单位:监理单位:结构类型及层数:本工程为钢筋砼框架结构,地下一层地上五层3、冬期施工概念3.1 当冬季到来时,如室外日平均气温连续 5 天稳定低于 5℃以下,则此 5 天的第一天即为进入冬季施工的初日;当室外日平均气温连续 5 天高于 5℃时,则此 5 天的最后一天为冬季施工的终日。3.2 沈阳地区的历年气象统计资料显示,沈阳市日平均气温低于 5°C 的起止时间大致为每年的 11 月 15 日至第二年的 3 月 15 日,总计 120 天,根据进度计划,此阶段正值主体结构,据此,我们确定本工程的冬施项目为钢筋焊接、碳纤维粘碳和 CGM 灌浆料等分项工程的施工。冬期施工又包括一般低温阶段和极低温阶...
