加固小桥施工技术方案

加固小桥施工技术方案_第1页
1/8
加固小桥施工技术方案_第2页
2/8
加固小桥施工技术方案_第3页
3/8

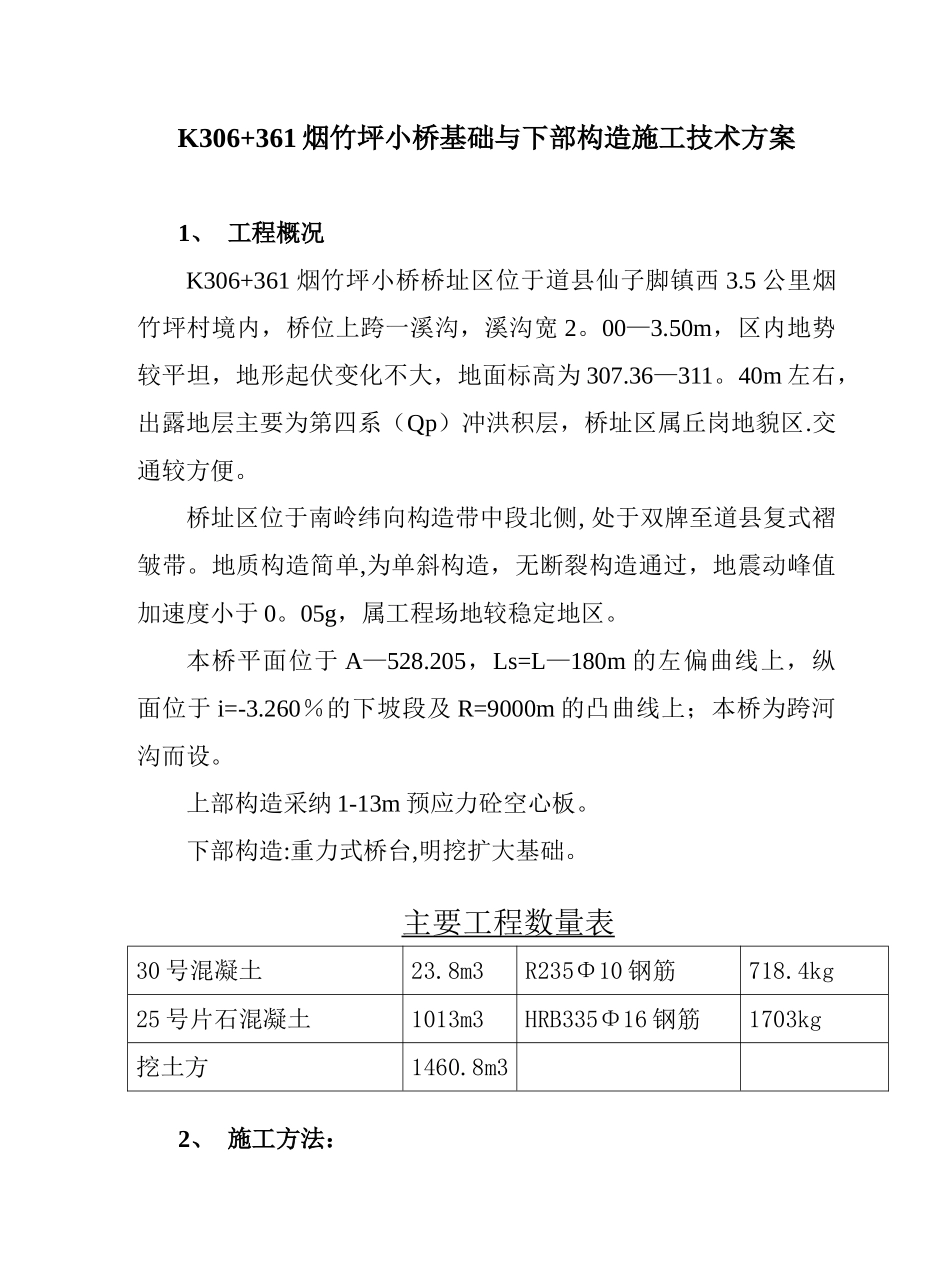

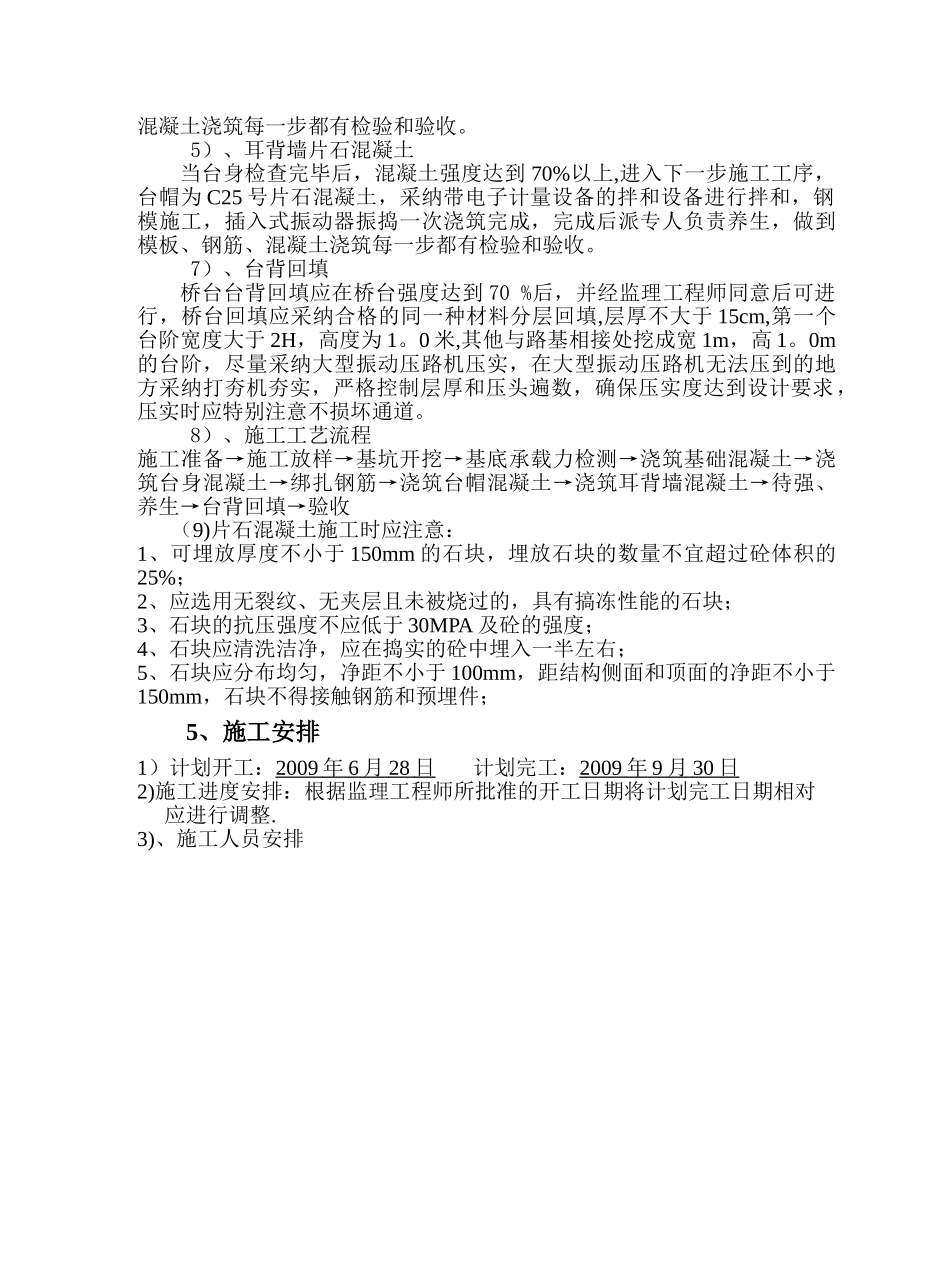

K306+361 烟竹坪小桥基础与下部构造施工技术方案1、 工程概况K306+361 烟竹坪小桥桥址区位于道县仙子脚镇西 3.5 公里烟竹坪村境内,桥位上跨一溪沟,溪沟宽 2。00—3.50m,区内地势较平坦,地形起伏变化不大,地面标高为 307.36—311。40m 左右,出露地层主要为第四系(Qp)冲洪积层,桥址区属丘岗地貌区.交通较方便。桥址区位于南岭纬向构造带中段北侧, 处于双牌至道县复式褶皱带。地质构造简单,为单斜构造,无断裂构造通过,地震动峰值加速度小于 0。05g,属工程场地较稳定地区。本桥平面位于 A—528.205,Ls=L—180m 的左偏曲线上,纵面位于 i=-3.260%的下坡段及 R=9000m 的凸曲线上;本桥为跨河沟而设。上部构造采纳 1-13m 预应力砼空心板。下部构造:重力式桥台,明挖扩大基础。主要工程数量表30 号混凝土23.8m3R235Φ10 钢筋718.4kg25 号片石混凝土1013m3HRB335Φ16 钢筋1703kg挖土方1460.8m32、 施工方法:根据工程实际情况,我部在保证内外工程质量的前提下,为确保施工工期,我部在做好了施工前的各项准备工作的基础上,将施工计划进行分解,具体施工方法为:基坑采纳挖机开挖,桥台混凝土基础、台身、台帽、耳背墙分别浇筑,采纳带电子计量设备的拌和设备进行拌和,插入式振捣器振捣,台背根据法律规范和业主中心试验室的要求进行回填。 3、施工准备1)组织技术员和施工员进行图纸会审,根据施工图纸计算所需的材料和所需的辅助设施,确定材料堆放和设备安置位置。2)下部构造在开工前,向监理工程师上报施工组织方案和开工报告,并严格按监理工程师批准后方案施工。3)开工前,会同专业监理工程师到实地放样,放样时应注意,与现场实际情况进行核对,如有不符,按监理工程师批示办理。4)材料本烟竹坪小桥下部构造施工所需材料均在开工前到位,并派专人保管,分类堆放,防止污染,根据业主、监理工程师的有关规定,本桥下部构造所有钢筋均采纳业主认为合格的厂家进行购买,其钢筋到位后立即按法律规范要求对其进行试验检测,以确保工程质量.5)、施工放样施工放样采纳全站仪放样,在基坑放样过程中应注意基底应比基础的平面尺寸增宽 0。5m。4、施工技术方案1)、基坑开挖粗挖采纳挖掘机开挖,然后改用人工进行开挖和修整,施工过程中应特别注意标高和平面尺寸的控制.施工至标高后立即进行基底承载力检验,发现承载力不足(<0。30Mpa)的情况及时向监理工程师汇报,并按其指示进行处理。基坑修整完成并经工程师全面检测后应立即...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

加固小桥施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
