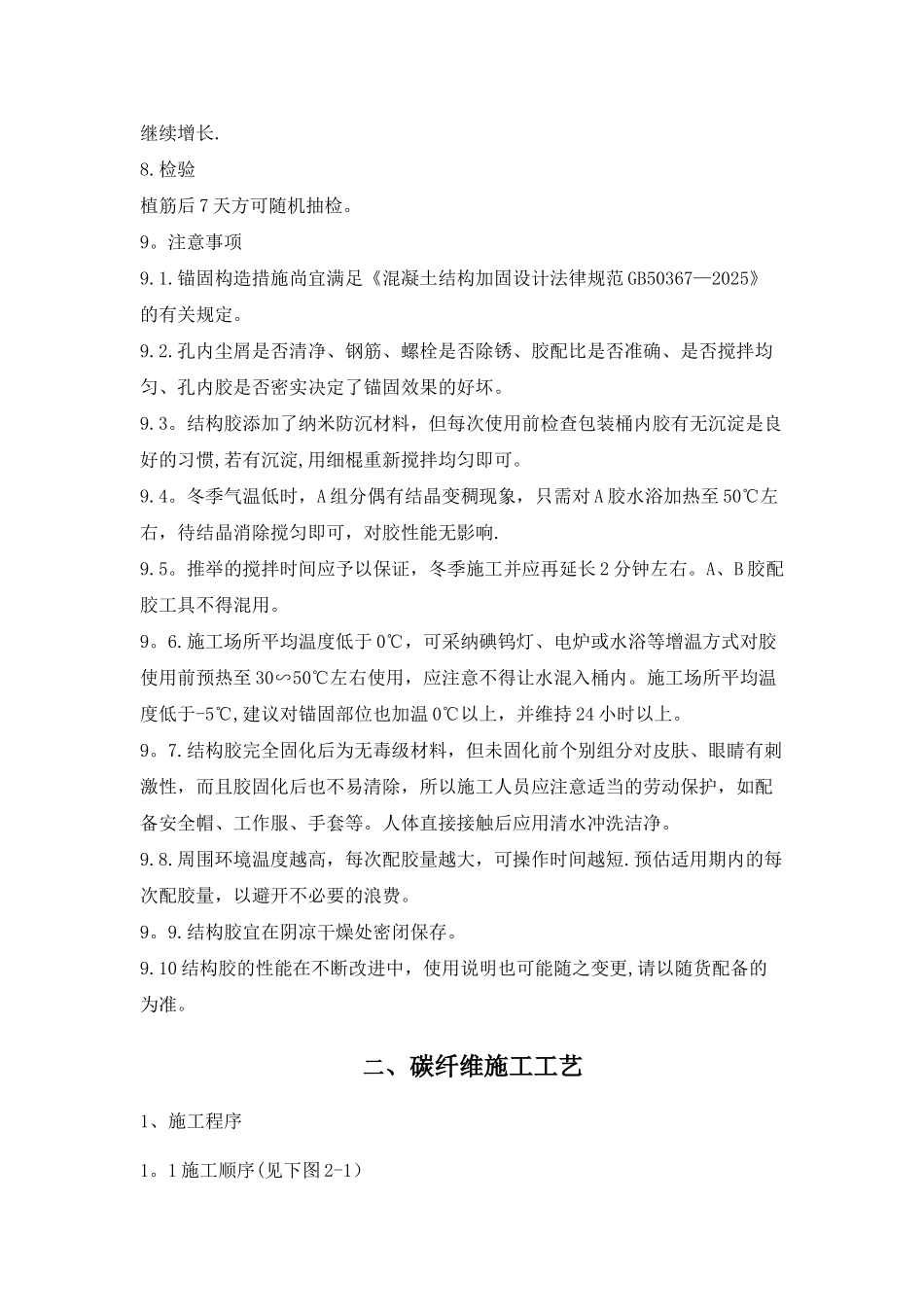

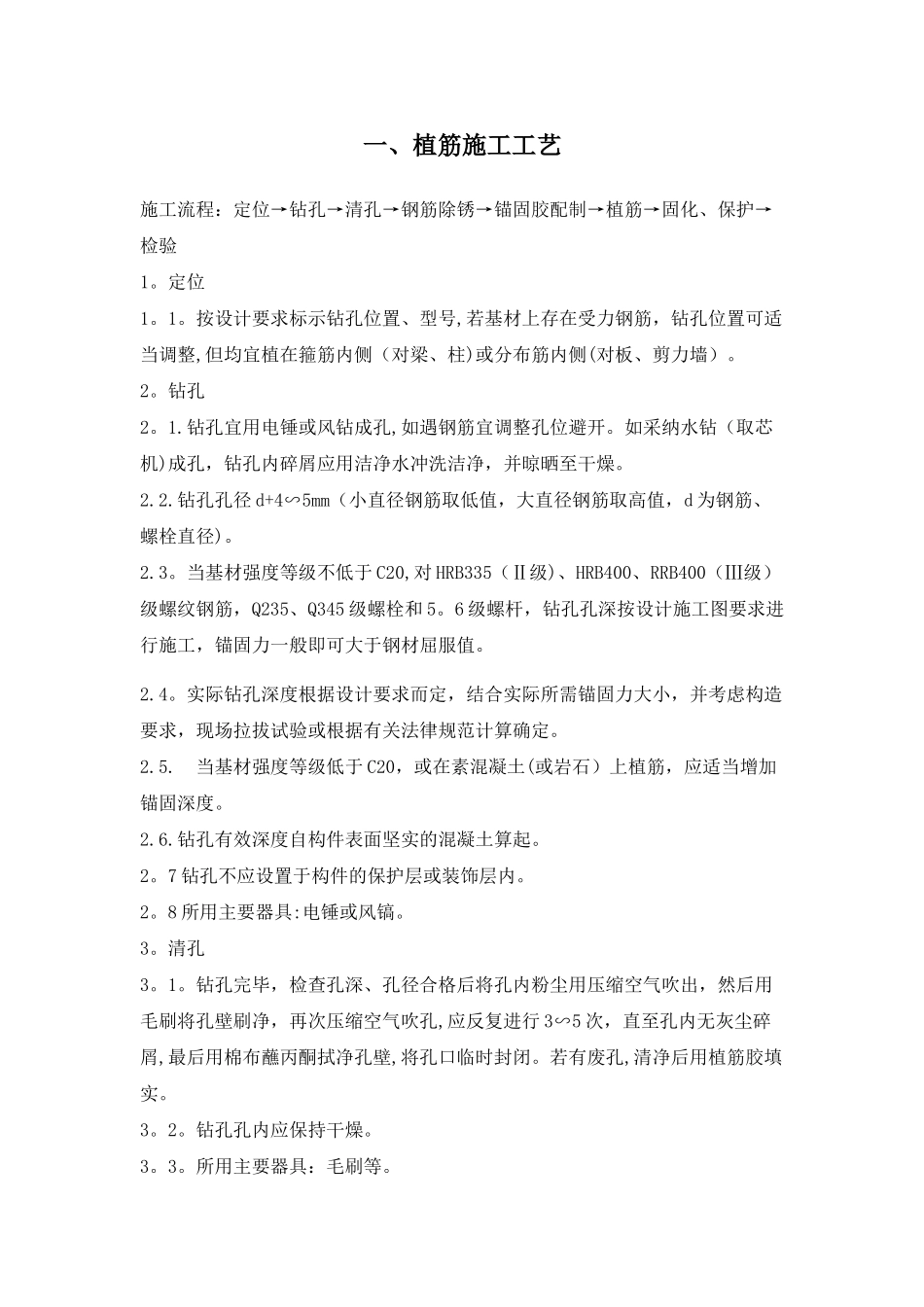

一、植筋施工工艺施工流程:定位→钻孔→清孔→钢筋除锈→锚固胶配制→植筋→固化、保护→检验 1
按设计要求标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)
钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开
如采纳水钻(取芯机)成孔,钻孔内碎屑应用洁净水冲洗洁净,并晾晒至干燥
钻孔孔径 d+4∽5mm(小直径钢筋取低值,大直径钢筋取高值,d 为钢筋、螺栓直径)
当基材强度等级不低于 C20,对 HRB335(Ⅱ级)、HRB400、RRB400(Ⅲ级)级螺纹钢筋,Q235、Q345 级螺栓和 5
6 级螺杆,钻孔孔深按设计施工图要求进行施工,锚固力一般即可大于钢材屈服值
实际钻孔深度根据设计要求而定,结合实际所需锚固力大小,并考虑构造要求,现场拉拔试验或根据有关法律规范计算确定
当基材强度等级低于 C20,或在素混凝土(或岩石)上植筋,应适当增加锚固深度
钻孔有效深度自构件表面坚实的混凝土算起
7 钻孔不应设置于构件的保护层或装饰层内
8 所用主要器具:电锤或风镐
钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷将孔壁刷净,再次压缩空气吹孔,应反复进行 3∽5 次,直至孔内无灰尘碎屑,最后用棉布蘸丙酮拭净孔壁,将孔口临时封闭
若有废孔,清净后用植筋胶填实
钻孔孔内应保持干燥
所用主要器具:毛刷等

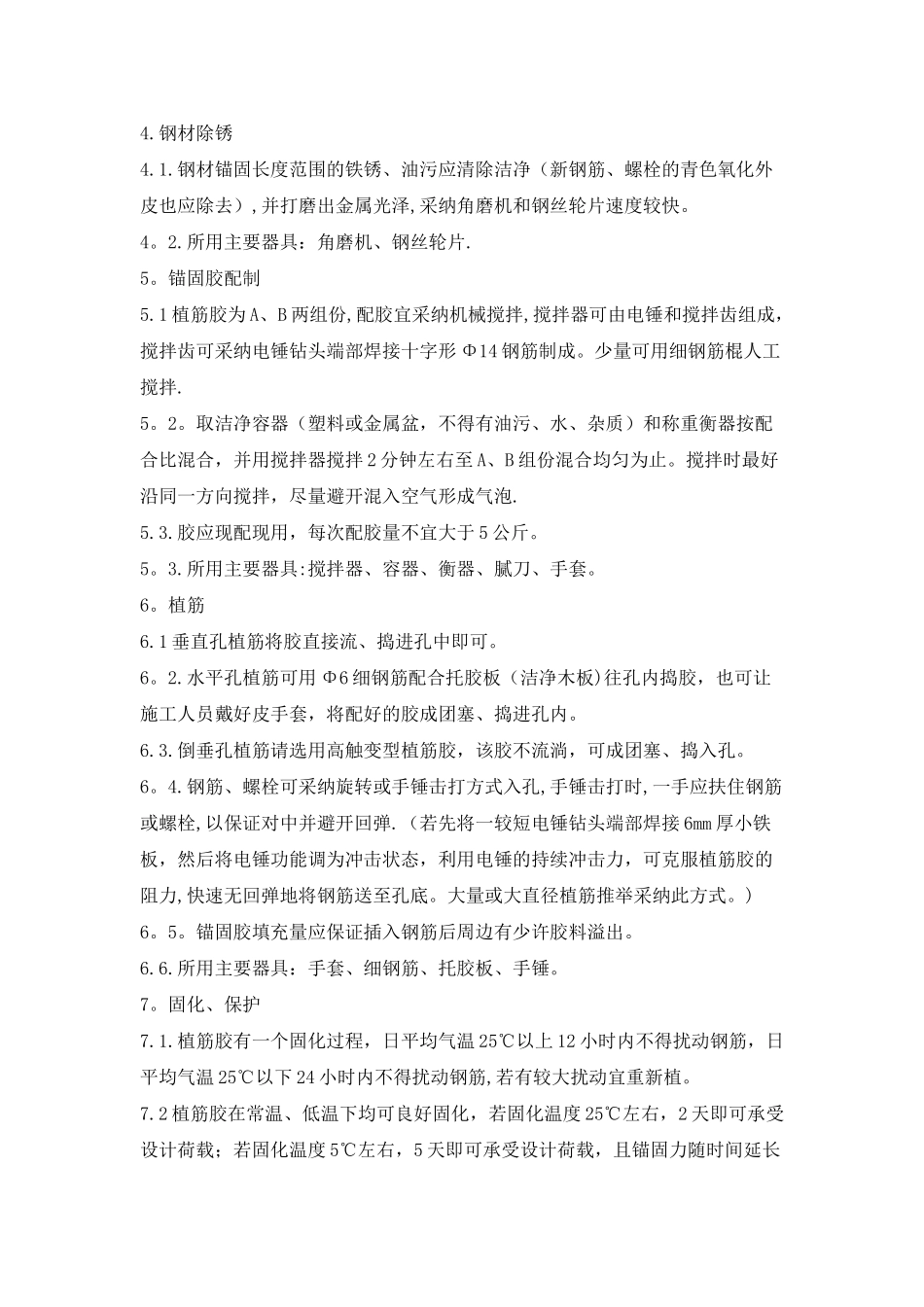

钢材除锈 4
钢材锚固长度范围的铁锈、油污应清除洁净(新钢筋、螺栓的青色氧化外皮也应除去),并打磨出金属光泽,采纳角磨机和钢丝轮片速度较快
所用主要器具:角磨机、钢丝轮片
锚固胶配制 5
1 植筋胶为 A、B 两组份,配胶宜采纳机械搅拌,搅拌器可由
