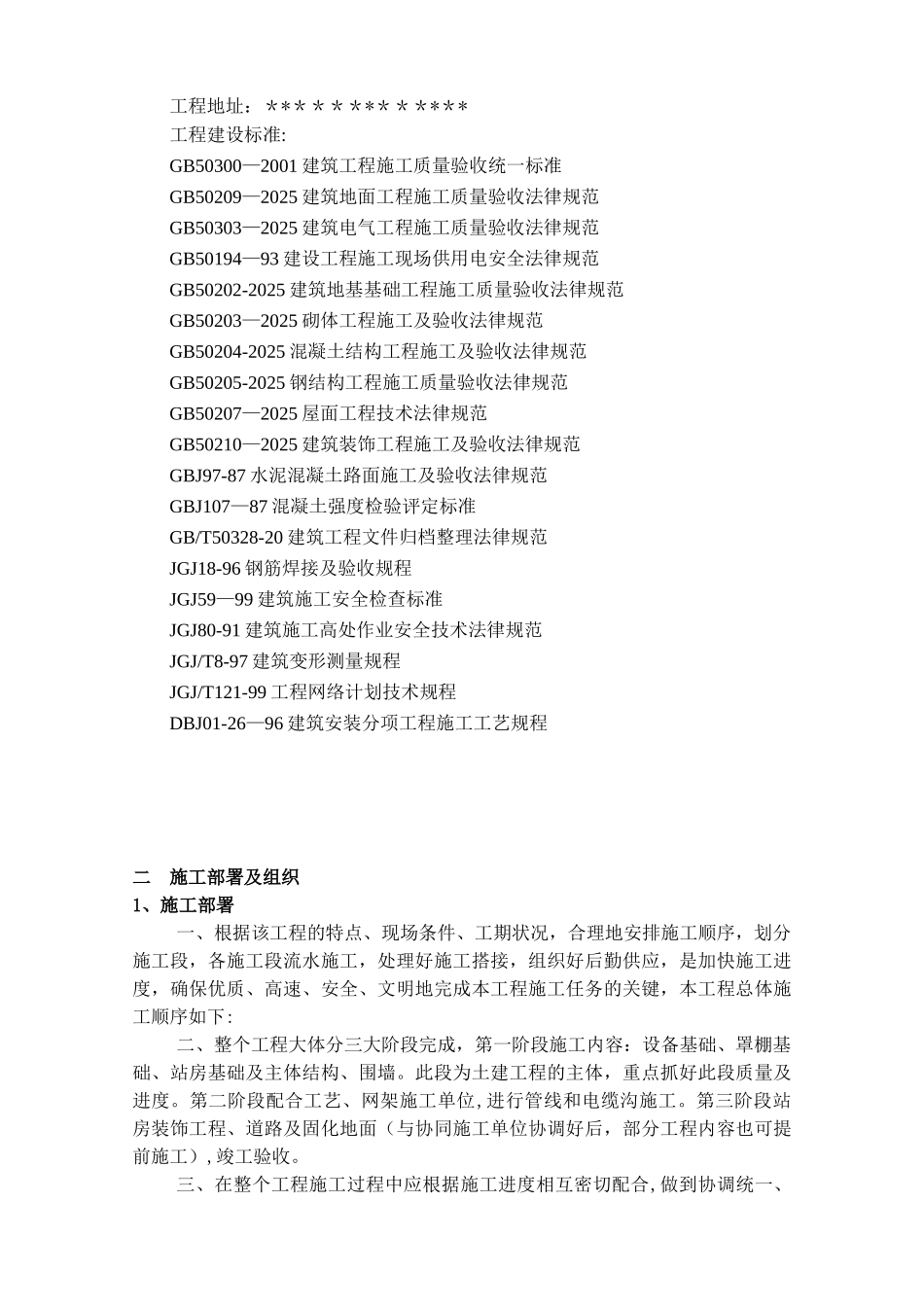

*****加气站土 建 工 程施工方案 ********工程有限公司二 00 八年 10 月 6 日目 录一 工程概况二 施工部署及组织三 关键部位施工技术四 质量保证措施五 工期保证措施六 确保安全生产、文明施工措施七 施工平面图八 施工人员机械表九 施工进度网络计划一 工程概况工程名称:*****加气站土建工程工程标段内容:设备基础,罩棚基础,站房、道路、围墙、管线和电缆沟、固化地面、给排水、站房照明等土建工程工程质量:优良工程工期:50 天工程地址:*************工程建设标准:GB50300—2001 建筑工程施工质量验收统一标准GB50209—2025 建筑地面工程施工质量验收法律规范GB50303—2025 建筑电气工程施工质量验收法律规范GB50194—93 建设工程施工现场供用电安全法律规范GB50202-2025 建筑地基基础工程施工质量验收法律规范GB50203—2025 砌体工程施工及验收法律规范GB50204-2025 混凝土结构工程施工及验收法律规范GB50205-2025 钢结构工程施工质量验收法律规范GB50207—2025 屋面工程技术法律规范GB50210—2025 建筑装饰工程施工及验收法律规范GBJ97-87 水泥混凝土路面施工及验收法律规范GBJ107—87 混凝土强度检验评定标准GB/T50328-20 建筑工程文件归档整理法律规范JGJ18-96 钢筋焊接及验收规程JGJ59—99 建筑施工安全检查标准JGJ80-91 建筑施工高处作业安全技术法律规范JGJ/T8-97 建筑变形测量规程JGJ/T121-99 工程网络计划技术规程DBJ01-26—96 建筑安装分项工程施工工艺规程二 施工部署及组织1、施工部署一、根据该工程的特点、现场条件、工期状况,合理地安排施工顺序,划分施工段,各施工段流水施工,处理好施工搭接,组织
