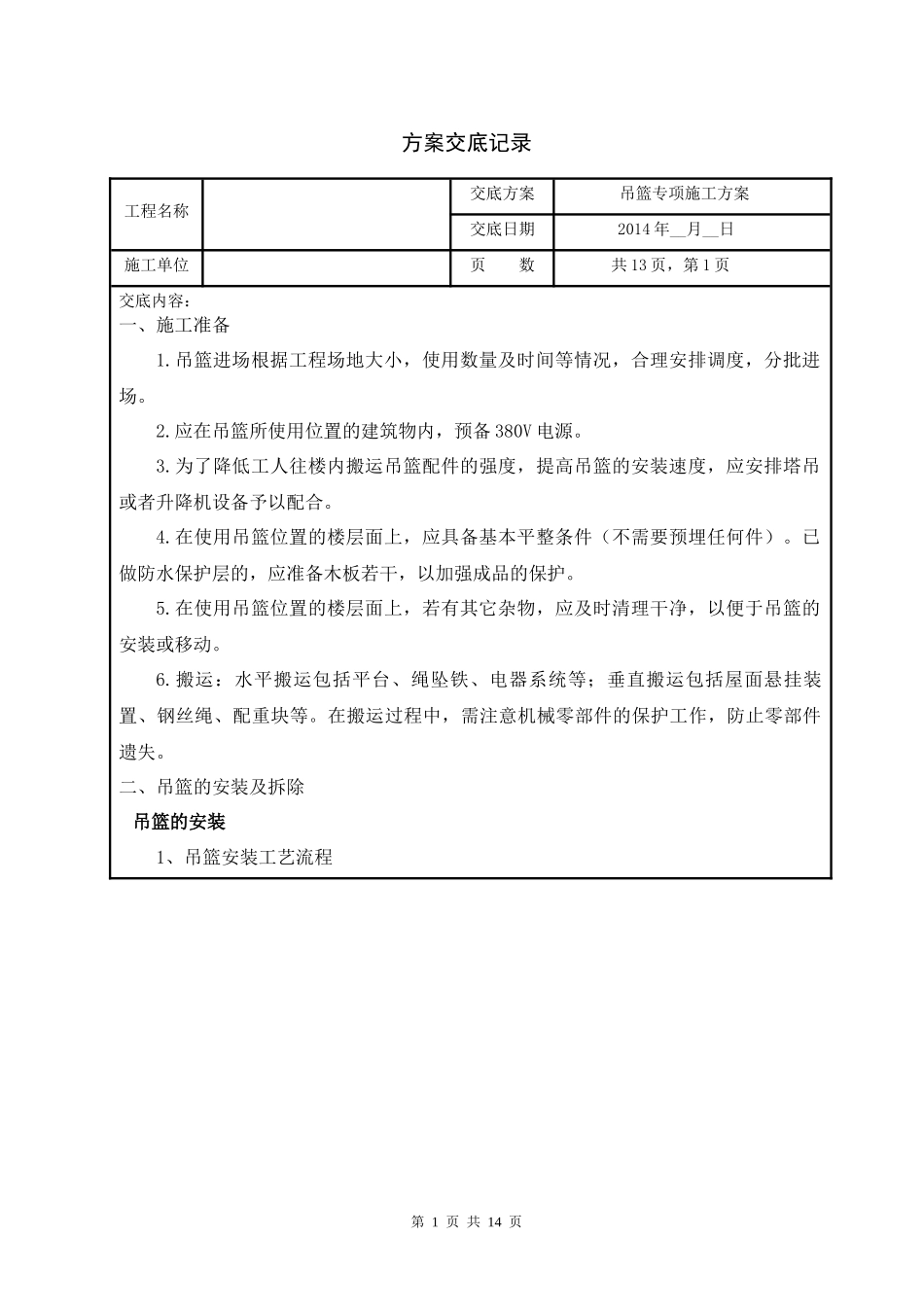

方案交底记录工程名称交底方案吊篮专项施工方案交底日期2014 年__月__日施工单位页 数共 13 页,第 1 页交底内容:一、施工准备1
吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场
应在吊篮所使用位置的建筑物内,预备 380V 电源
为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合
在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)
已做防水保护层的,应准备木板若干,以加强成品的保护
在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动
搬运:水平搬运包括平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂装置、钢丝绳、配重块等
在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失

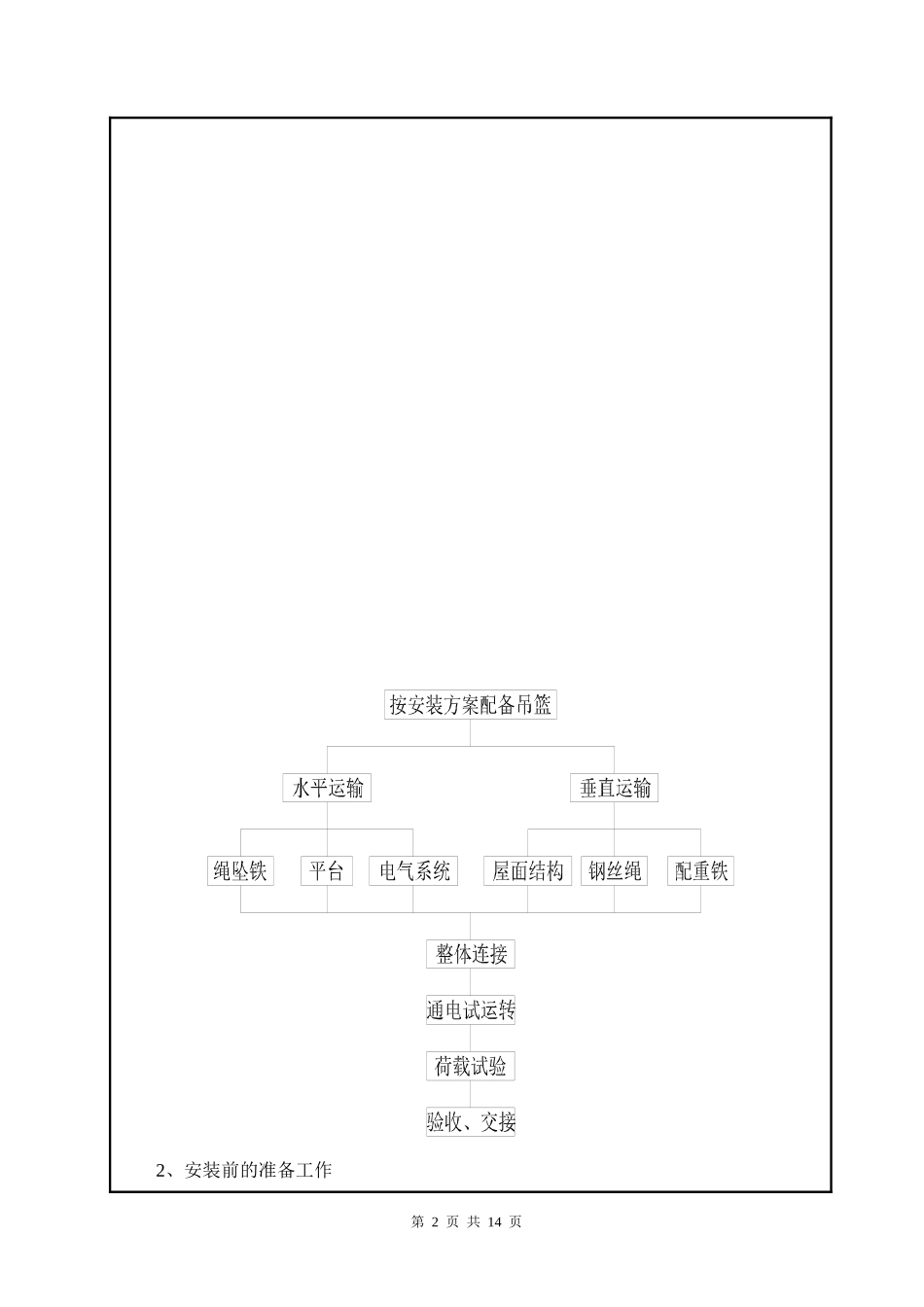

二、吊篮的安装及拆除 吊篮的安装1、吊篮安装工艺流程第 1 页 共 14 页 2、安装前的准备工作第 2 页 共 14 页2
1 必须对进场吊篮的各个零部件进行检验核对,检查支架、调节杆、上支柱、前梁、中梁、后梁有无变形和开裂,如有立即更换
2 按安装流程图将吊篮各零部件运送到组装位置
将支架、钢丝绳和配重用施工电梯或塔吊分别运到顶层楼面,将平台部分搬运至相应位置的地面
注意配重搬运到楼层面时不能集中堆放
3 将吊篮安装处的场地进行清理,保证吊篮安装处牢固可靠、平整,并在地面划出施工区域以确保行人安全

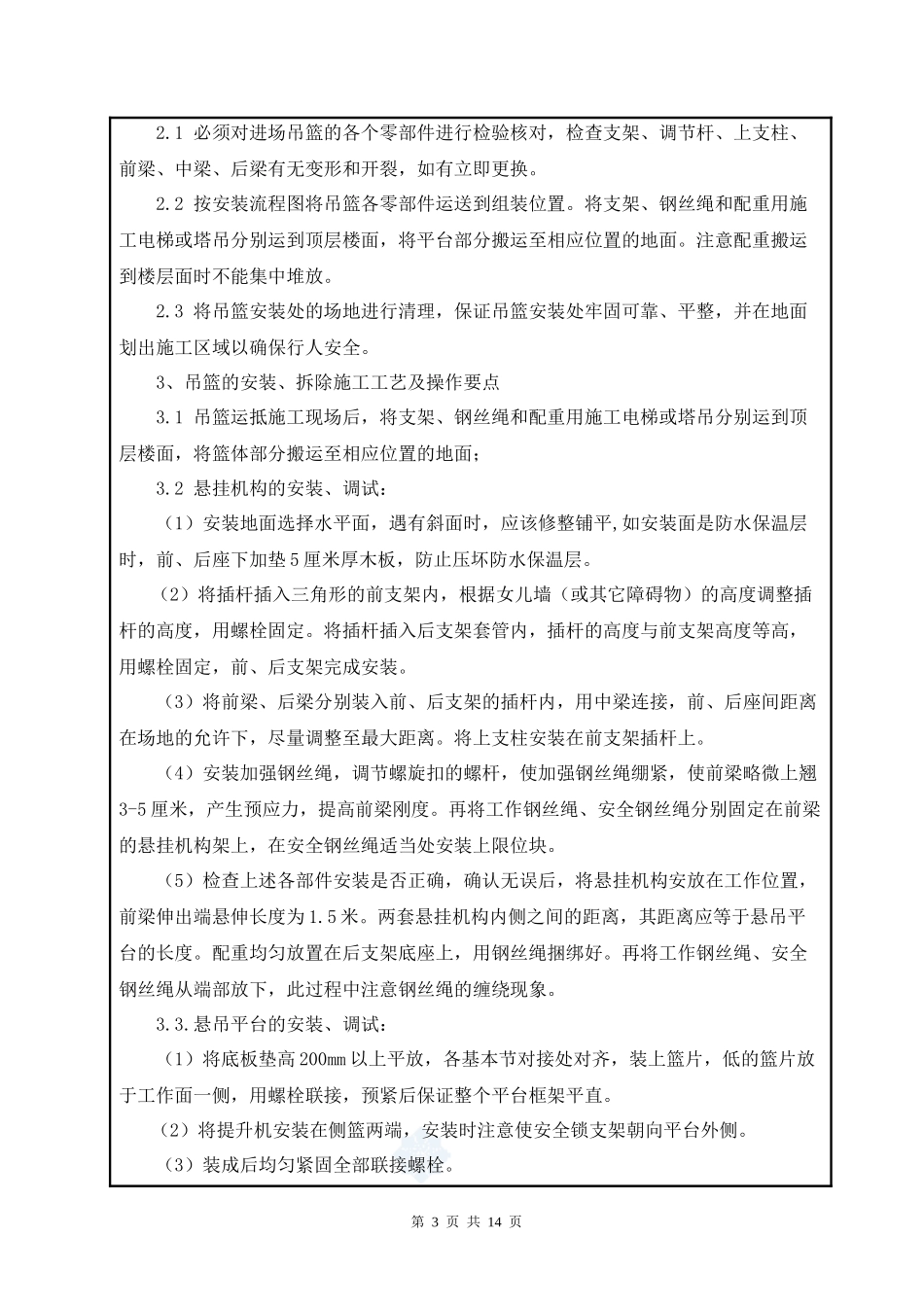

3、吊篮的安装、拆除施工工艺及操作要点3
1 吊篮运抵施工现场后,将支架、钢丝绳和配重用施工电梯或塔吊分别运到顶层楼面,将篮体部分搬运至相应位置的地面;3
2 悬挂机构的安装、调试:(1)安装地面选择水平面,遇有斜面时,应该修整铺平,如安装面是防水保温层时,前、后座下加垫 5 厘米厚木板,防止压坏防水保温层
(2)将插杆插入三角形的前支架内,根据女儿墙(或其它障
