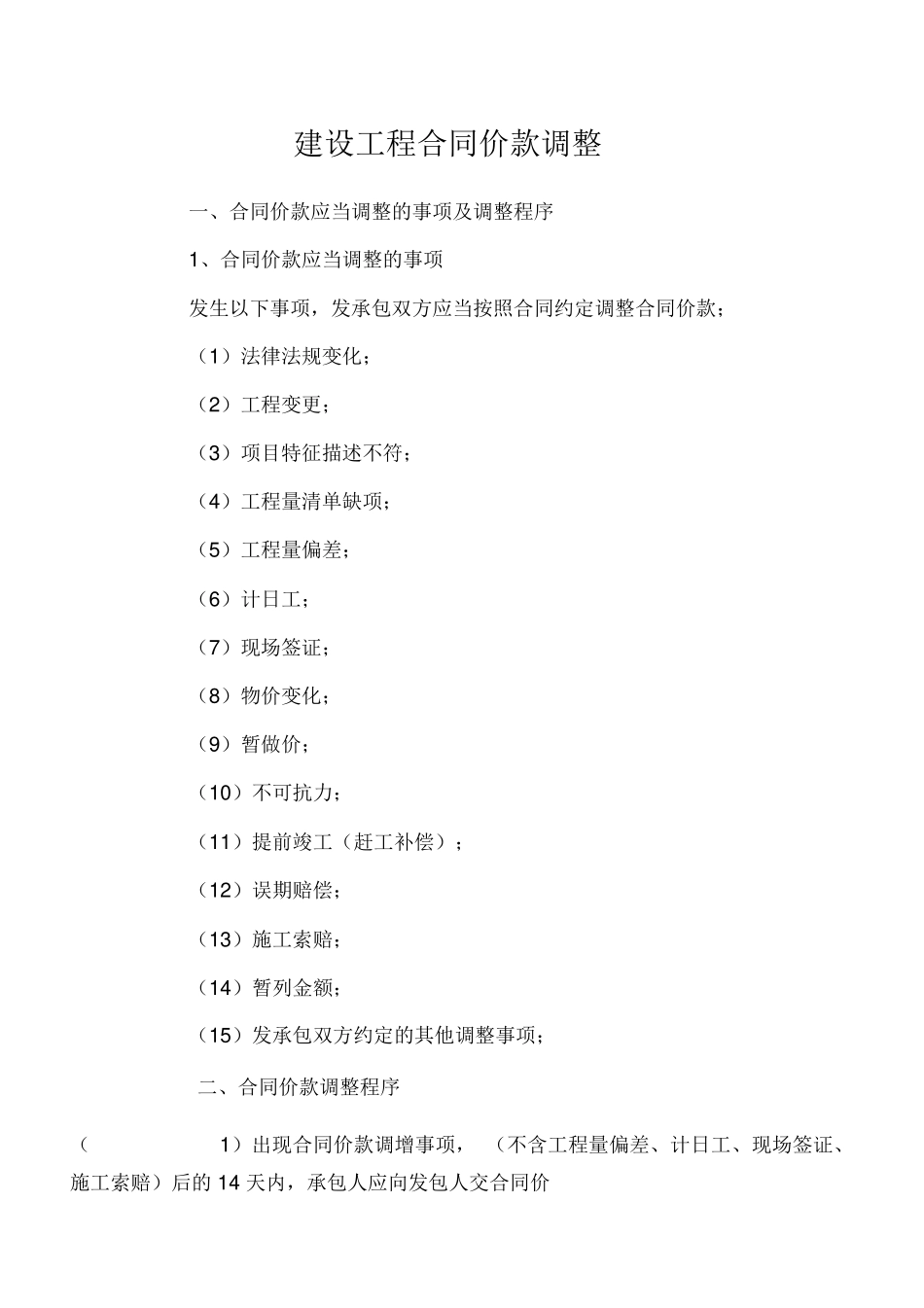

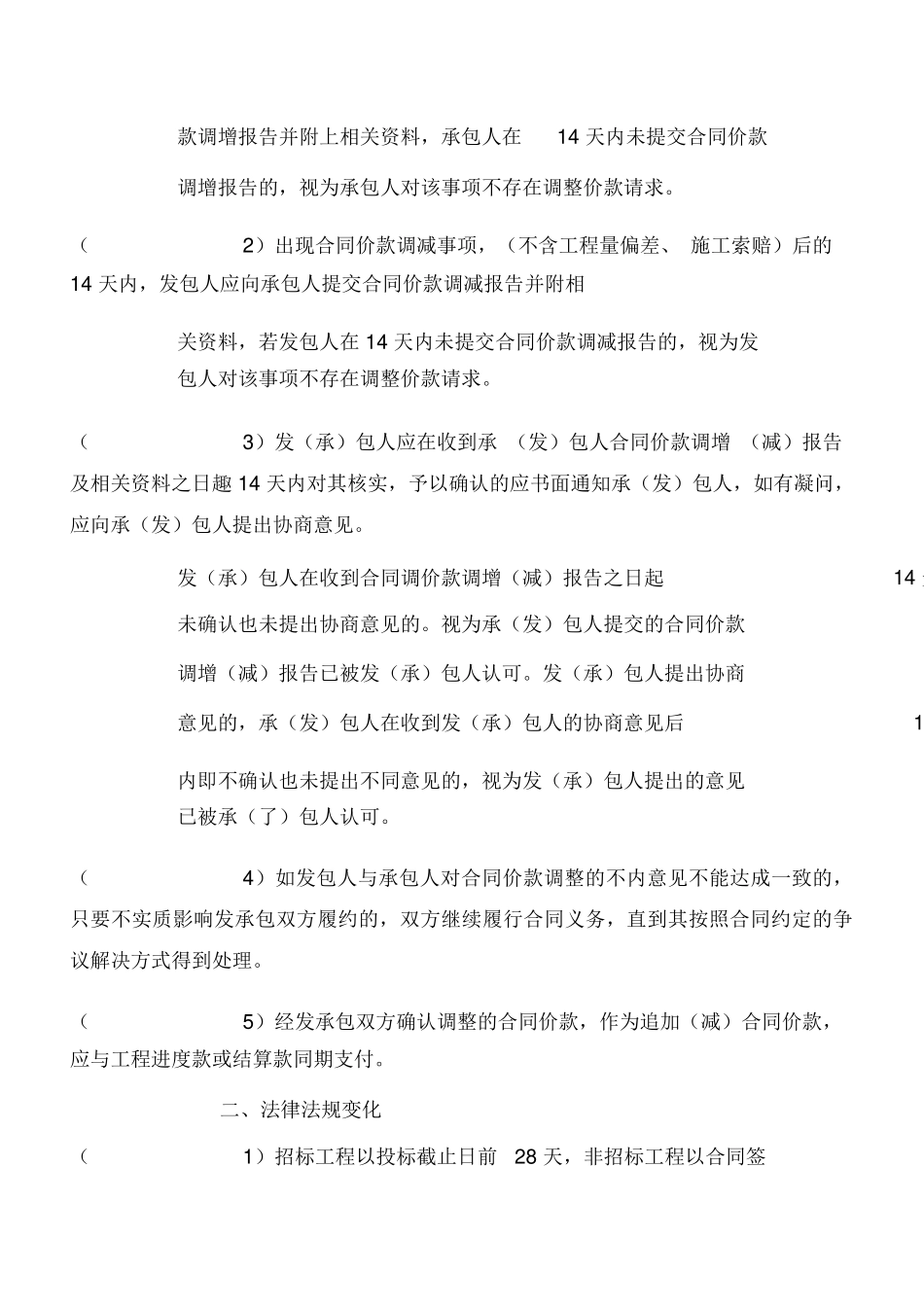

建设工程合同价款调整一、合同价款应当调整的事项及调整程序1、合同价款应当调整的事项发生以下事项,发承包双方应当按照合同约定调整合同价款;(1)法律法规变化;(2)工程变更;(3)项目特征描述不符;(4)工程量清单缺项;(5)工程量偏差;(6)计日工;(7)现场签证;(8)物价变化;(9)暂做价;(10)不可抗力;(11)提前竣工(赶工补偿);(12)误期赔偿;(13)施工索赔;(14)暂列金额;(15)发承包双方约定的其他调整事项;二、合同价款调整程序(1)出现合同价款调增事项,(不含工程量偏差、计日工、现场签证、施工索赔)后的14天内,承包人应向发包人交合同价款调增报告并附上相关资料,承包人在14天内未提交合同价款调增报告的,视为承包人对该事项不存在调整价款请求
(2)出现合同价款调减事项,(不含工程量偏差、施工索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附相关资料,若发包人在14天内未提交合同价款调减报告的,视为发包人对该事项不存在调整价款请求
(3)发(承)包人应在收到承(发)包人合同价款调增(减)报告及相关资料之日趣14天内对其核实,予以确认的应书面通知承(发)包人,如有凝问,应向承(发)包人提出协商意见
发(承)包人在收到合同调价款调增(减)报告之日起14天内未确认也未提出协商意见的
视为承(发)包人提交的合同价款调增(减)报告已被发(承)包人认可
发(承)包人提出协商意见的,承(发)包人在收到发(承)包人的协商意见后14内即不确认也未提出不同意见的,视为发(承)包人提出的意见已被承(了)包人认可
(4)如发包人与承包人对合同价款调整的不内意见不能达成一致的,只要不实质影响发承包双方履约的,双方继续履行合同义务,直到其按照合同约定的争议解决方式得到处理

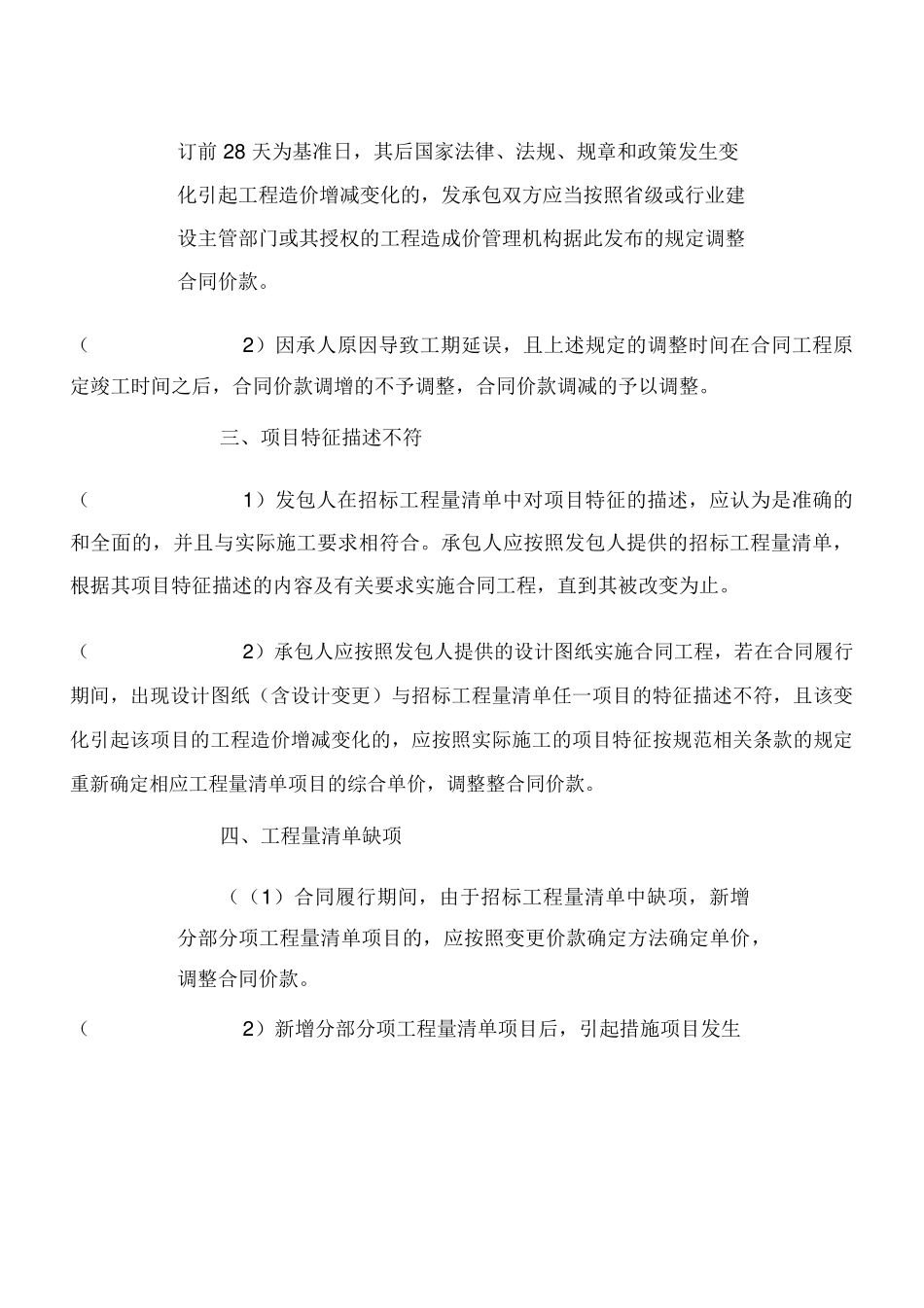

(5)经发承包双方确认调整的合同价款,作为追加(减)合同价款,应与工程进度款或结算款同期支付
