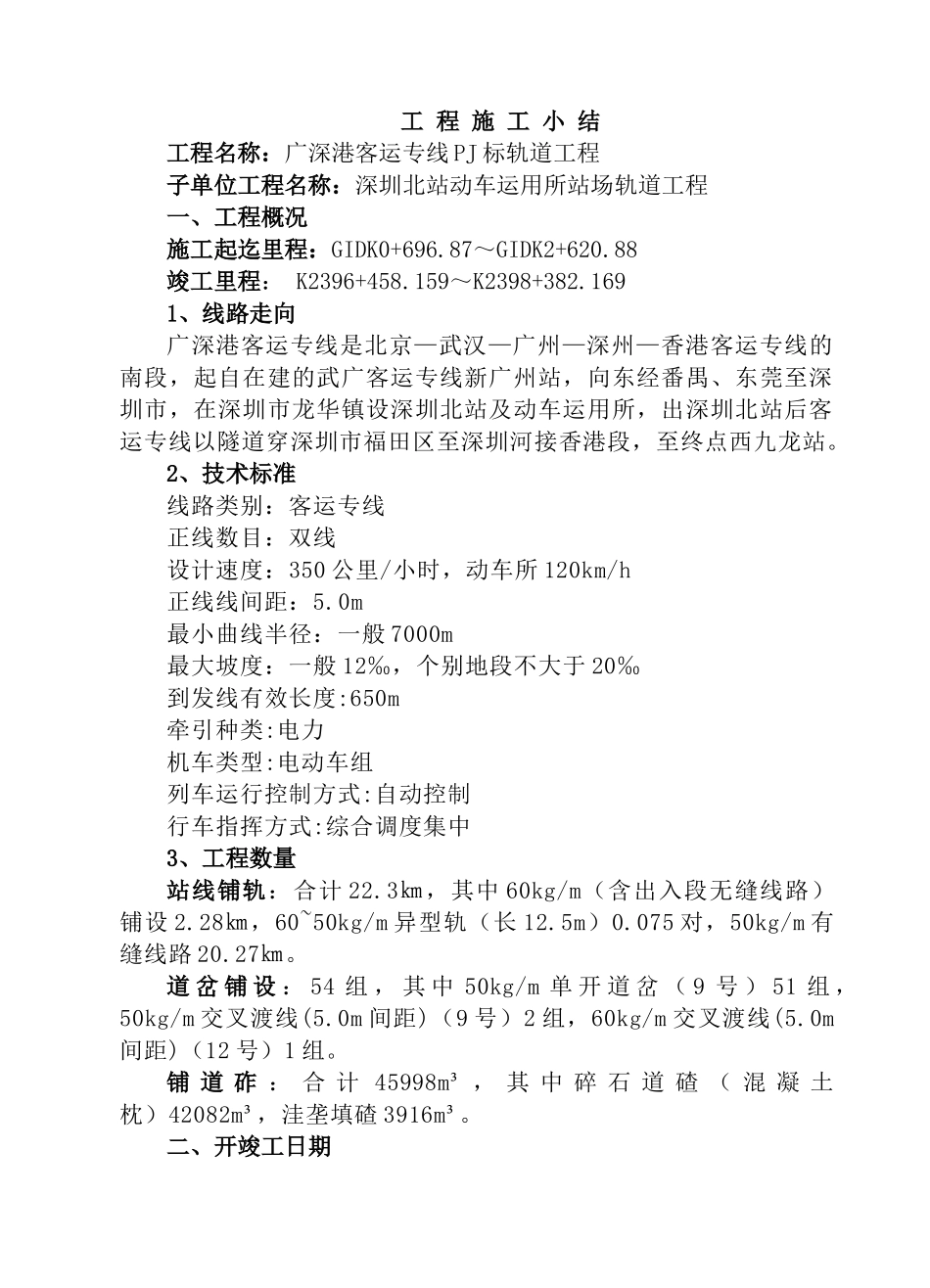

工 程 施 工 小 结工程名称:广深港客运专线 PJ 标轨道工程子单位工程名称:深圳北站动车运用所站场轨道工程一、工程概况施工起迄里程:GIDK0+696
87~GIDK2+620
88竣工里程: K2396+458
159~K2398+382
1691、线路走向广深港客运专线是北京—武汉—广州—深州—香港客运专线的南段,起自在建的武广客运专线新广州站,向东经番禺、东莞至深圳市,在深圳市龙华镇设深圳北站及动车运用所,出深圳北站后客运专线以隧道穿深圳市福田区至深圳河接香港段,至终点西九龙站
2、技术标准线路类别:客运专线正线数目:双线设计速度:350 公里/小时,动车所 120km/h正线线间距:5
0m最小曲线半径:一般 7000m最大坡度:一般 12‰,个别地段不大于 20‰到发线有效长度:650m牵引种类:电力机车类型:电动车组列车运行控制方式:自动控制行车指挥方式:综合调度集中3、工程数量站线铺轨:合计 22
3㎞,其中 60kg/m(含出入段无缝线路)铺设 2
28㎞,60~50kg/m 异型轨(长 12
075 对,50kg/m 有缝线路 20
道 岔 铺 设 : 54 组 , 其 中 50kg/m 单 开 道 岔 ( 9 号 ) 51 组 ,50kg/m 交叉渡线(5
0m 间距)(9 号)2 组,60kg/m 交叉渡线(5
0m间距)(12 号)1 组
铺 道 砟 : 合 计 45998m³ , 其 中 碎 石 道 碴 ( 混 凝 土枕)42082m³,洼垄填碴 3916m³

二、开竣工日期施 工 准 备卸 轨 料拖 散 钢 轨散布轨枕及扣件螺旋道钉锚固质 量 检 查连 接 钢 轨方枕及散扣件上扣件线 路 维 修2010 年 6 月~2011 年 6 月三、变更设计情况本工程施工与设计相符,无变更情况

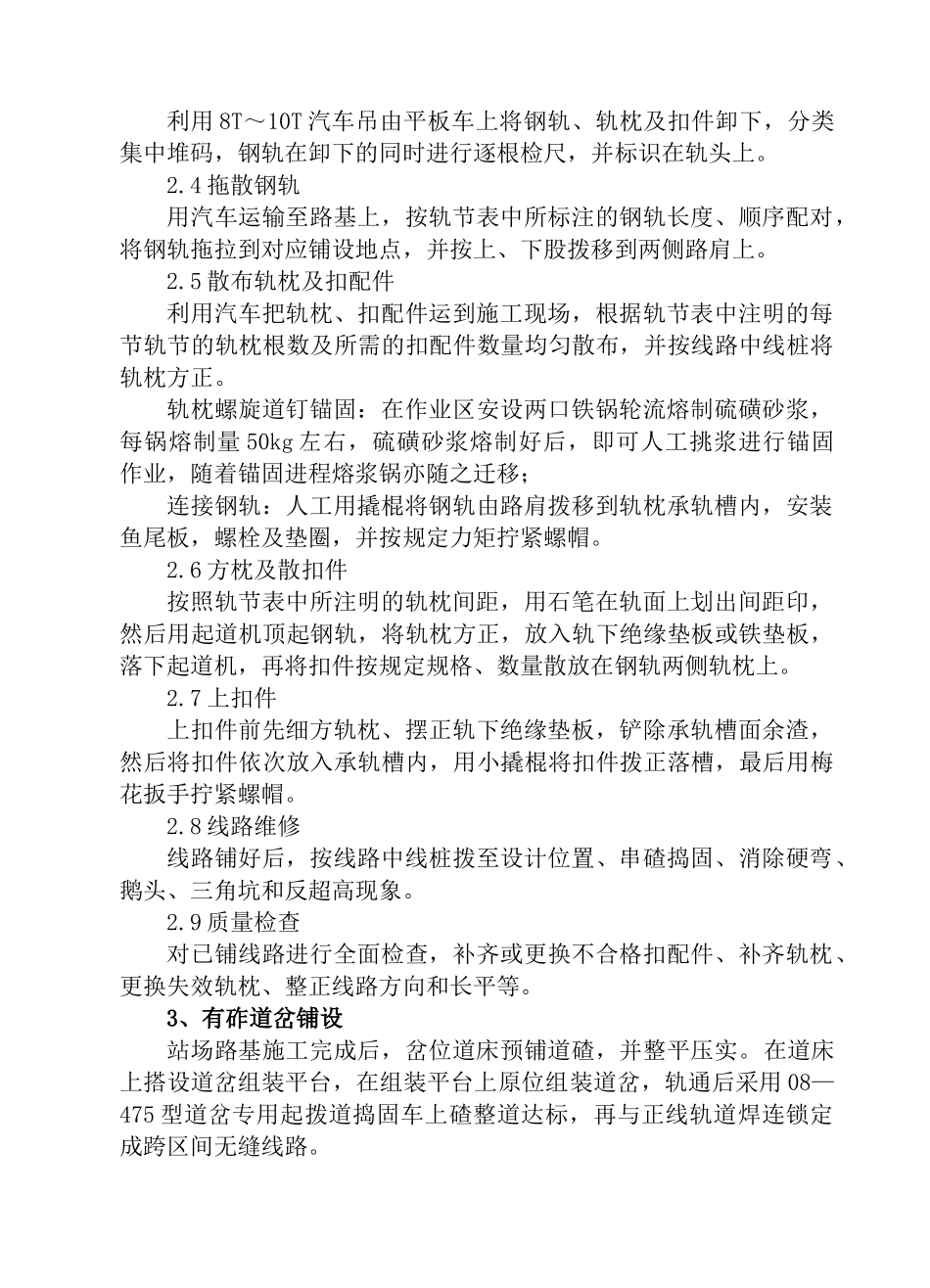

四、施工方法动车所有砟轨道采用人工铺轨的
