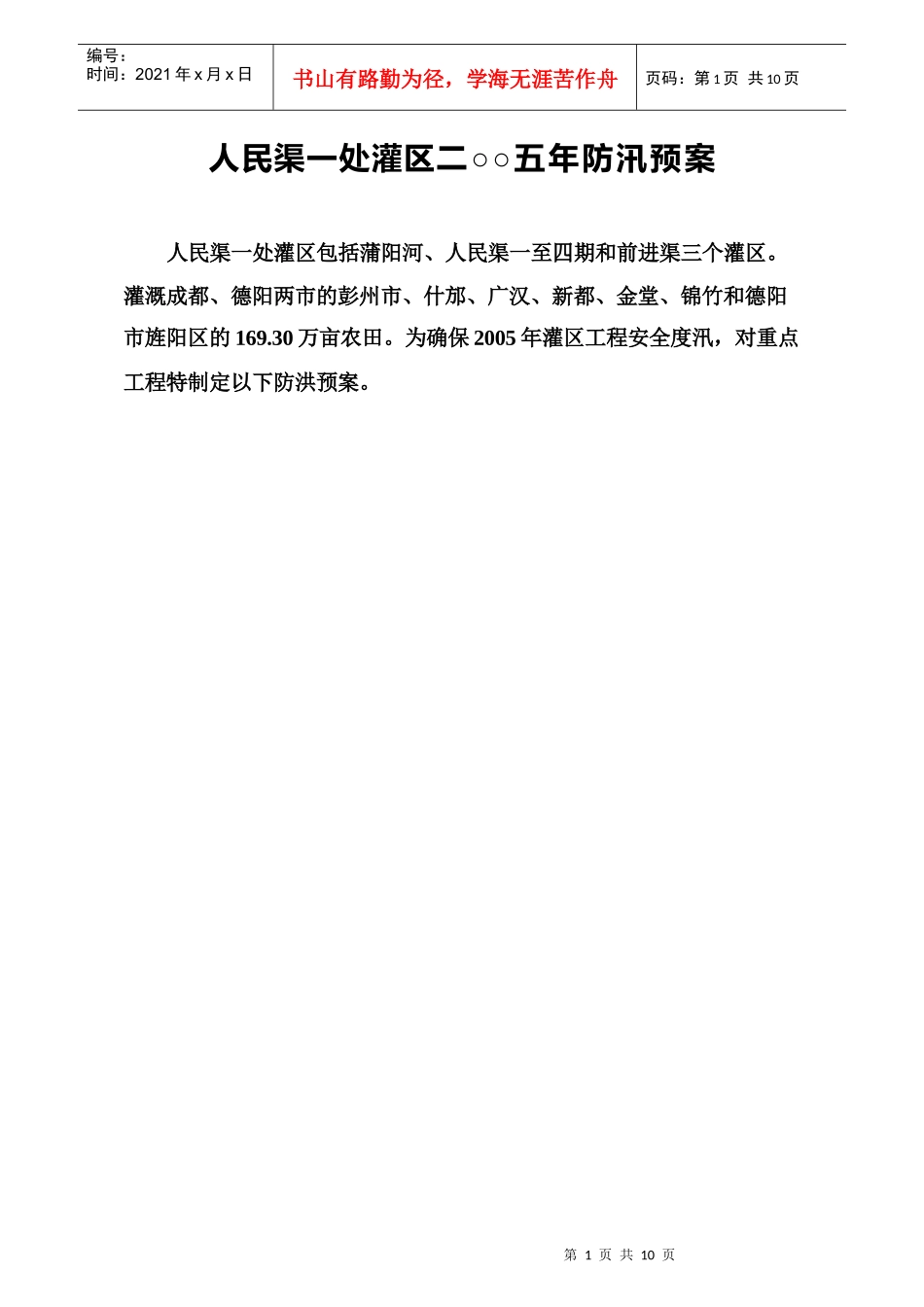

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页人民渠一处灌区二○○五年防汛预案人民渠一处灌区包括蒲阳河、人民渠一至四期和前进渠三个灌区
灌溉成都、德阳两市的彭州市、什邡、广汉、新都、金堂、锦竹和德阳市旌阳区的169
30万亩农田
为确保2005年灌区工程安全度汛,对重点工程特制定以下防洪预案

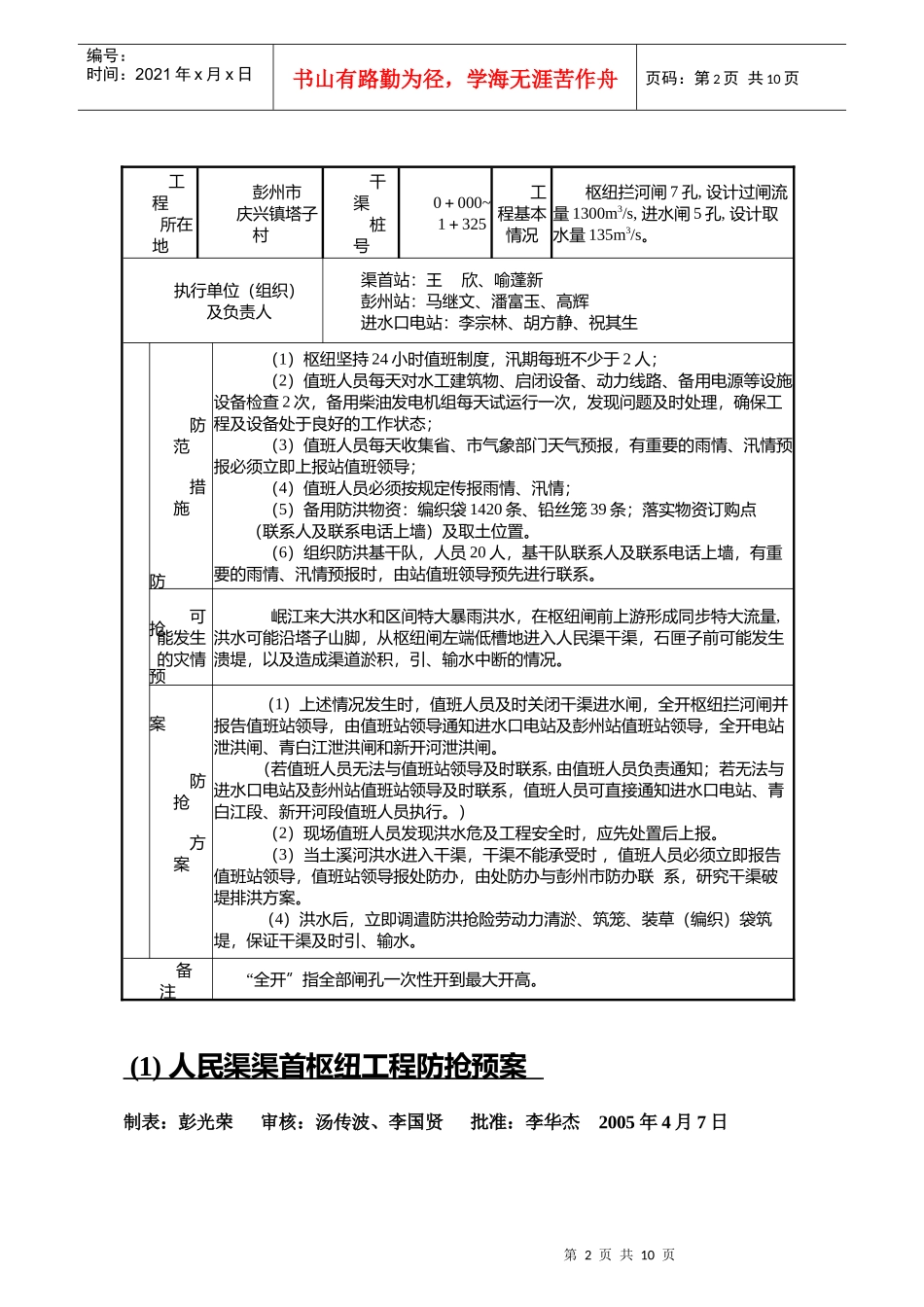

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页(1)人民渠渠首枢纽工程防抢预案制表:彭光荣审核:汤传波、李国贤批准:李华杰2005年4月7日工程所在地彭州市庆兴镇塔子村干渠桩号0+000~1+325工程基本情况枢纽拦河闸7孔,设计过闸流量1300m3/s,进水闸5孔,设计取水量135m3/s
执行单位(组织)及负责人渠首站:王欣、喻蓬新彭州站:马继文、潘富玉、高辉进水口电站:李宗林、胡方静、祝其生防抢预案防范措施(1)枢纽坚持24小时值班制度,汛期每班不少于2人;(2)值班人员每天对水工建筑物、启闭设备、动力线路、备用电源等设施设备检查2次,备用柴油发电机组每天试运行一次,发现问题及时处理,确保工程及设备处于良好的工作状态;(3)值班人员每天收集省、市气象部门天气预报,有重要的雨情、汛情预报必须立即上报站值班领导;(4)值班人员必须按规定传报雨情、汛情;(5)备用防洪物资:编织袋1420条、铅丝笼39条;落实物资订购点(联系人及联系电话上墙)及取土位置
(6)组织防洪基干队,人员20人,基干队联系人及联系电话上墙,有重要的雨情、汛情预报时,由站值班领导预先进行联系
可能发生的灾情岷江来大洪水和区间特大暴雨洪水,在枢纽闸前上游形成同步特大流量,洪水可能沿塔子山脚,从枢纽闸左端低槽地进入人民渠干渠,石匣子前可能发生溃堤,以及造成渠道淤积,引、输水中断的情况

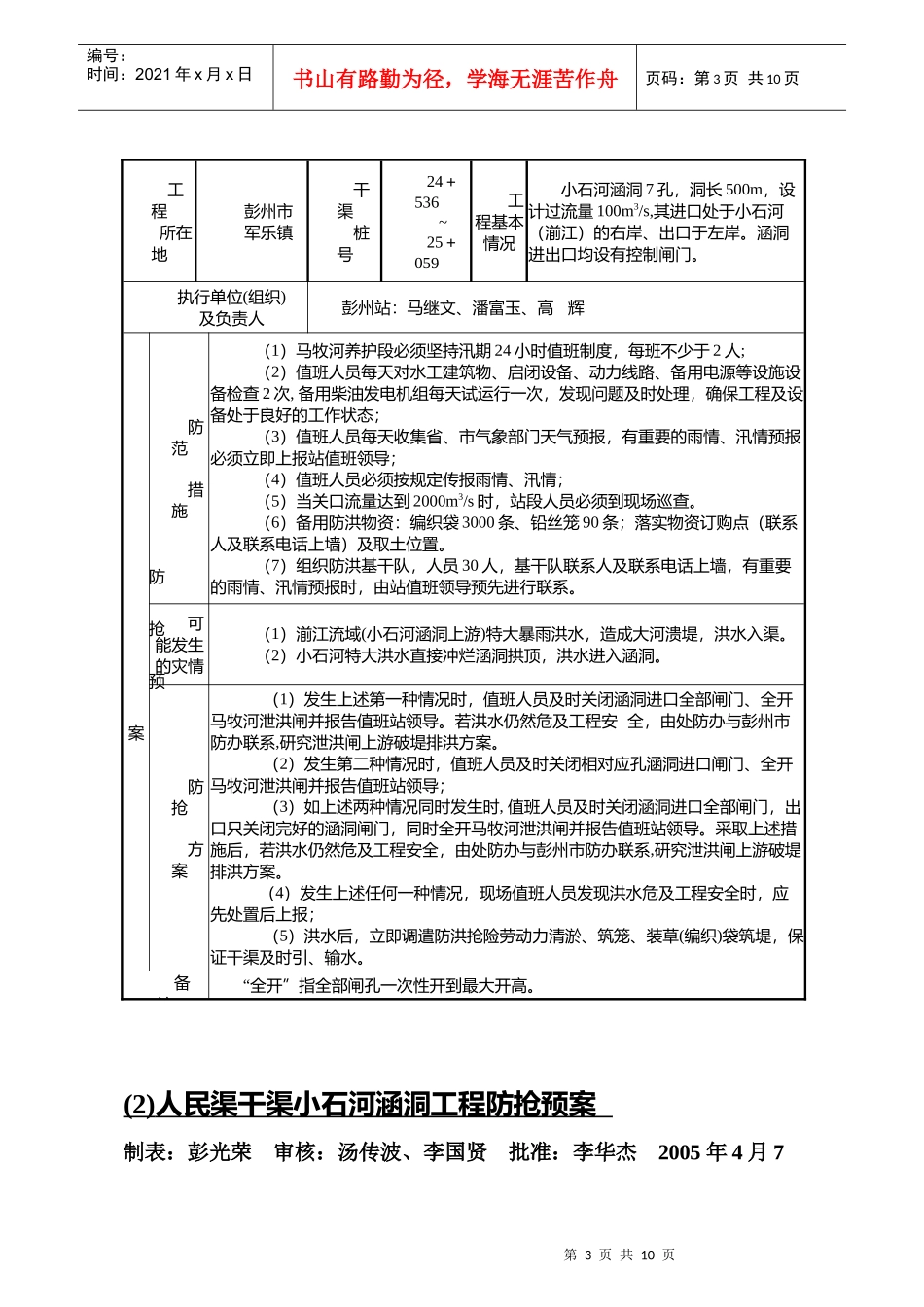

防抢方案(1)上述情况发
