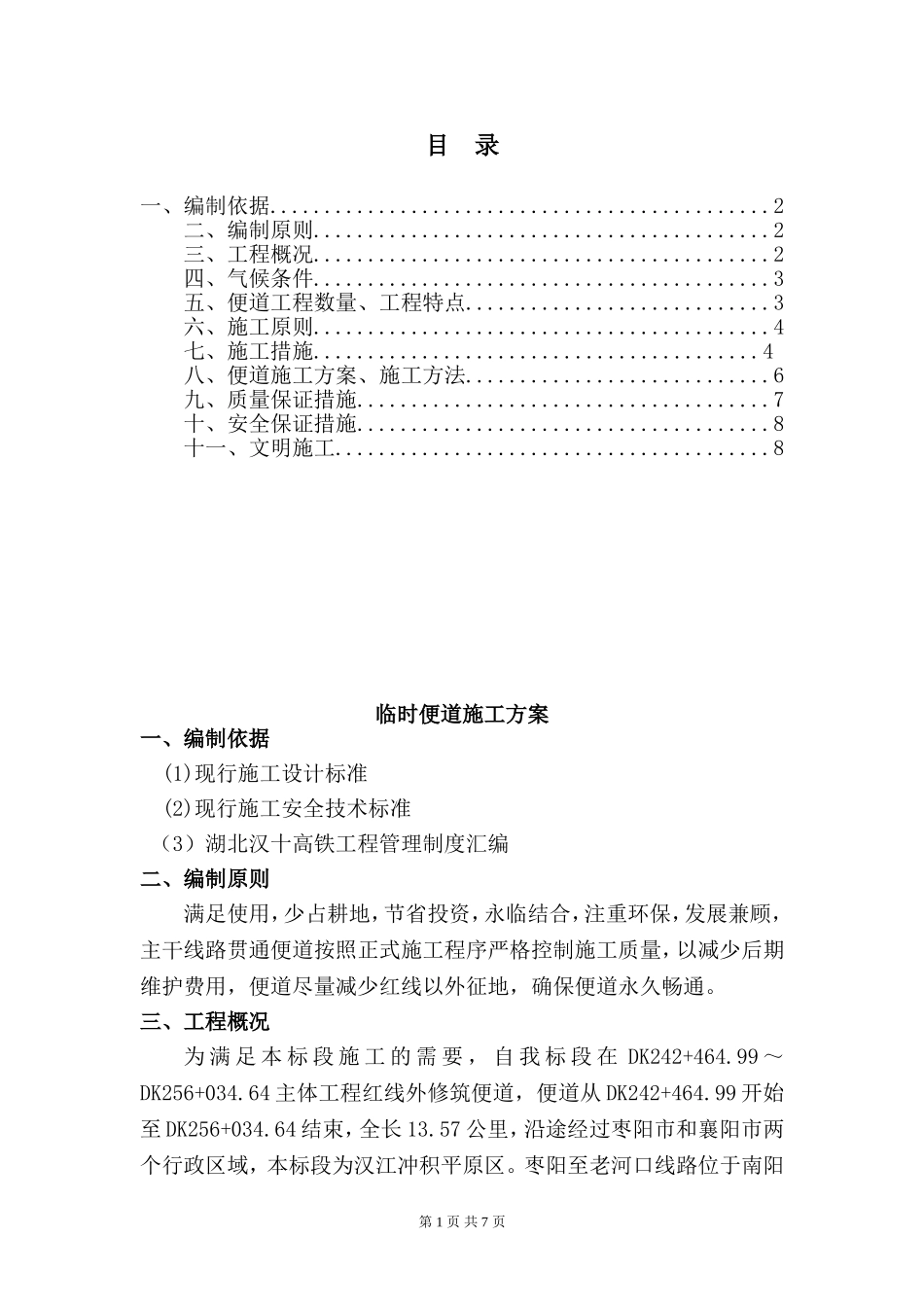

第 1 页 共 7 页目 录 一、编制依据
2 二、编制原则
2 三、工程概况
2 四、气候条件
3 五、便道工程数量、工程特点
3 六、施工原则
4 七、施工措施
4 八、便道施工方案、施工方法
6 九、质量保证措施
7 十、安全保证措施
8 十一、文明施工
8 临时便道施工方案一、编制依据(1)现行施工设计标准 (2)现行施工安全技术标准 (3)湖北汉十高铁工程管理制度汇编二、编制原则 满足使用,少占耕地,节省投资,永临结合,注重环保,发展兼顾,主干线路贯通便道按照正式施工程序严格控制施工质量,以减少后期维护费用,便道尽量减少红线以外征地,确保便道永久畅通

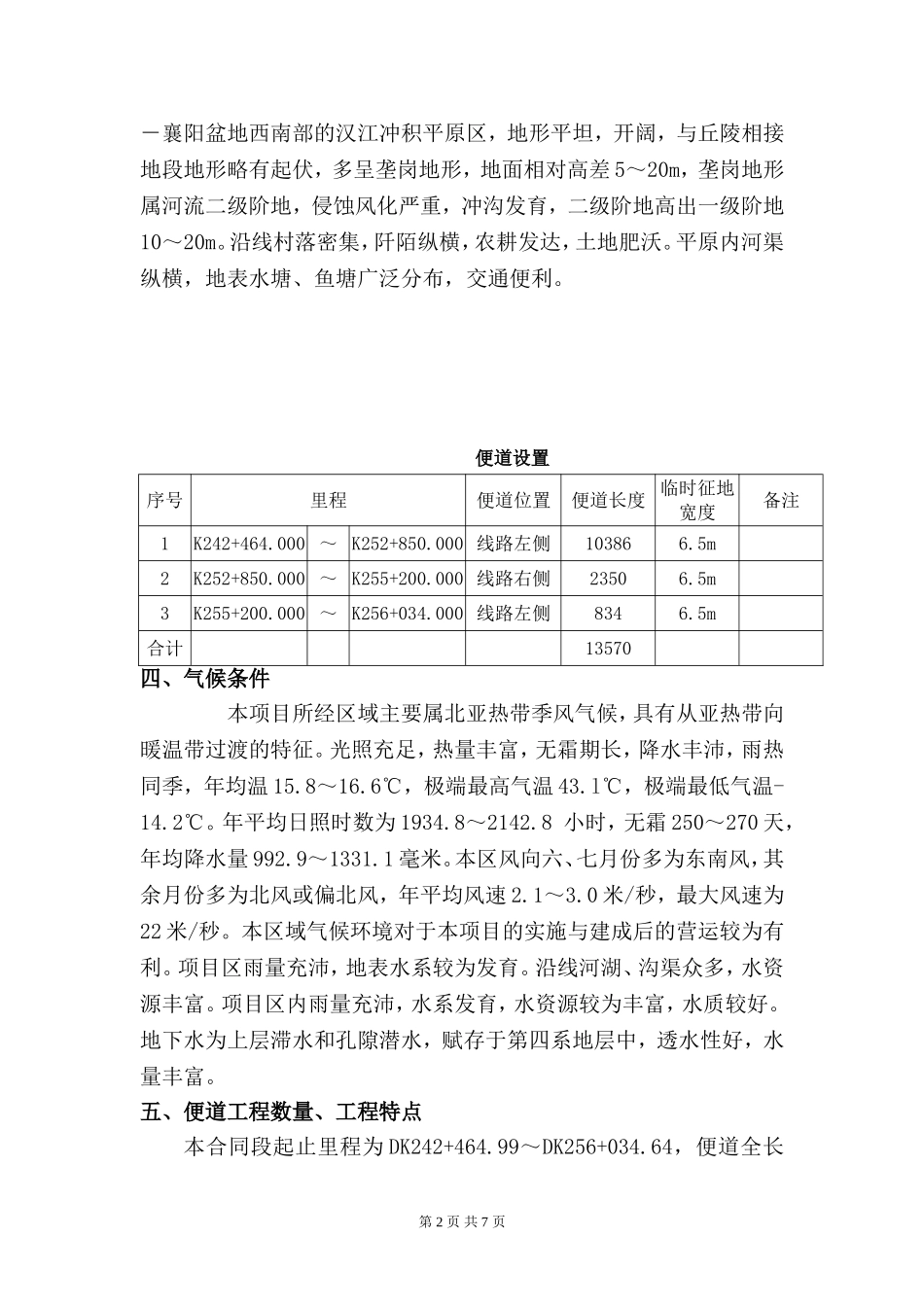

三、工程概况为 满 足 本 标 段 施 工 的 需 要 , 自 我 标 段 在 DK242+464
99 ~DK256+034
64 主体工程红线外修筑便道,便道从 DK242+464
99 开始至
