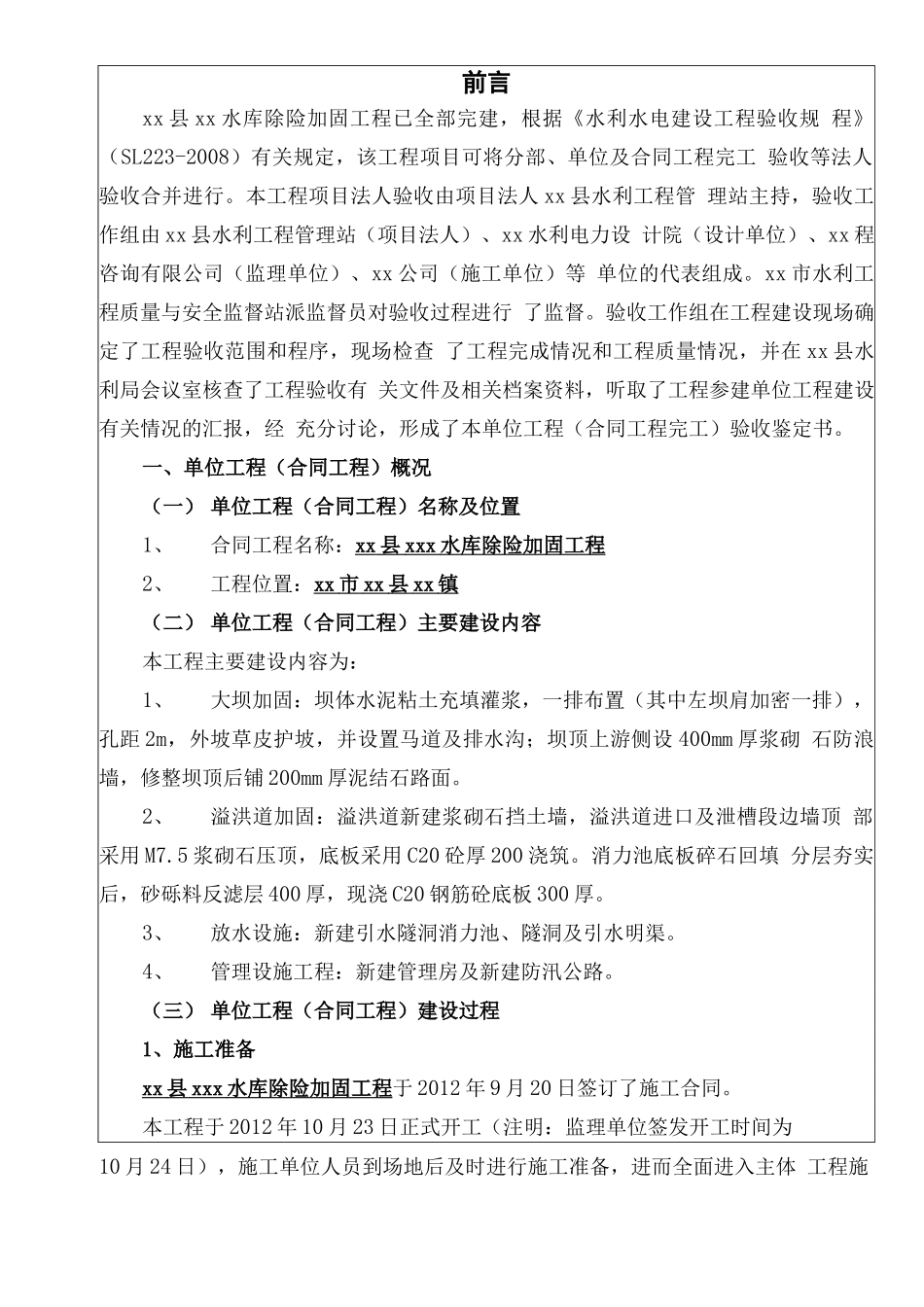

前言xx县xx水库除险加固工程已全部完建,根据《水利水电建设工程验收规程》(SL223-2008)有关规定,该工程项目可将分部、单位及合同工程完工验收等法人验收合并进行
本工程项目法人验收由项目法人xx县水利工程管理站主持,验收工作组由xx县水利工程管理站(项目法人)、xx水利电力设计院(设计单位)、xx程咨询有限公司(监理单位)、xx公司(施工单位)等单位的代表组成
xx市水利工程质量与安全监督站派监督员对验收过程进行了监督
验收工作组在工程建设现场确定了工程验收范围和程序,现场检查了工程完成情况和工程质量情况,并在xx县水利局会议室核查了工程验收有关文件及相关档案资料,听取了工程参建单位工程建设有关情况的汇报,经充分讨论,形成了本单位工程(合同工程完工)验收鉴定书
一、单位工程(合同工程)概况(一)单位工程(合同工程)名称及位置1、合同工程名称:xx县xxx水库除险加固工程2、工程位置:xx市xx县xx镇(二)单位工程(合同工程)主要建设内容本工程主要建设内容为:1、大坝加固:坝体水泥粘土充填灌浆,一排布置(其中左坝肩加密一排),孔距2m,外坡草皮护坡,并设置马道及排水沟;坝顶上游侧设400mm厚浆砌石防浪墙,修整坝顶后铺200mm厚泥结石路面
2、溢洪道加固:溢洪道新建浆砌石挡土墙,溢洪道进口及泄槽段边墙顶部采用M7
5浆砌石压顶,底板采用C20砼厚200浇筑
消力池底板碎石回填分层夯实后,砂砾料反滤层400厚,现浇C20钢筋砼底板300厚
3、放水设施:新建引水隧洞消力池、隧洞及引水明渠
4、管理设施工程:新建管理房及新建防汛公路
(三)单位工程(合同工程)建设过程1、施工准备xx县xxx水库除险加固工程于2012年9月20日签订了施工合同
本工程于2012年10月23日正式开工(注明:监理单位签发开工时间为10月24日),施工单位人员到场地后及时进行施工准备,进而
