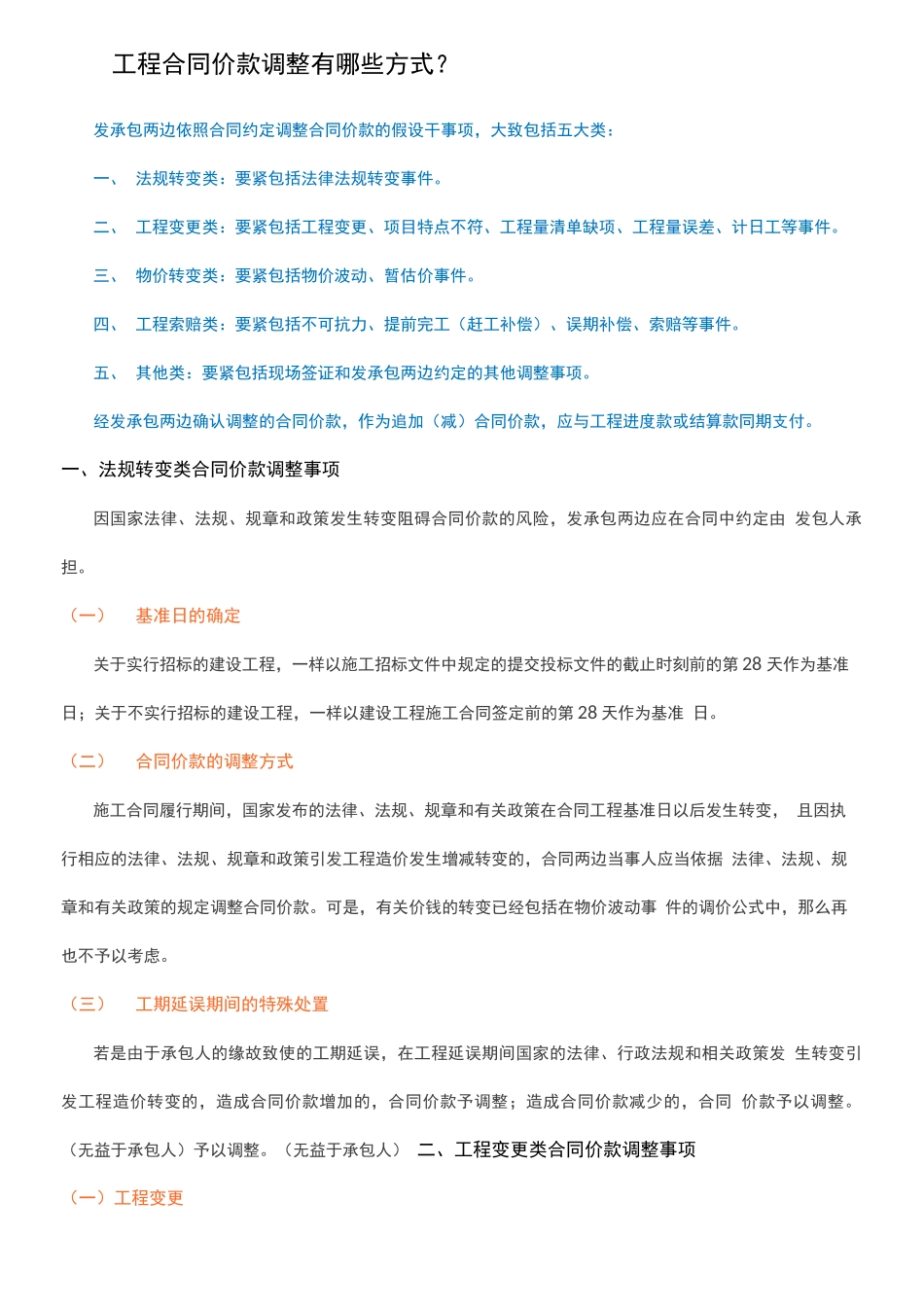

工程合同价款调整有哪些方式
发承包两边依照合同约定调整合同价款的假设干事项,大致包括五大类:一、法规转变类:要紧包括法律法规转变事件
二、工程变更类:要紧包括工程变更、项目特点不符、工程量清单缺项、工程量误差、计日工等事件
三、物价转变类:要紧包括物价波动、暂估价事件
四、工程索赔类:要紧包括不可抗力、提前完工(赶工补偿)、误期补偿、索赔等事件
五、其他类:要紧包括现场签证和发承包两边约定的其他调整事项
经发承包两边确认调整的合同价款,作为追加(减)合同价款,应与工程进度款或结算款同期支付
一、法规转变类合同价款调整事项因国家法律、法规、规章和政策发生转变阻碍合同价款的风险,发承包两边应在合同中约定由发包人承担
(一)基准日的确定关于实行招标的建设工程,一样以施工招标文件中规定的提交投标文件的截止时刻前的第28天作为基准日;关于不实行招标的建设工程,一样以建设工程施工合同签定前的第28天作为基准日
(二)合同价款的调整方式施工合同履行期间,国家发布的法律、法规、规章和有关政策在合同工程基准日以后发生转变,且因执行相应的法律、法规、规章和政策引发工程造价发生增减转变的,合同两边当事人应当依据法律、法规、规章和有关政策的规定调整合同价款
可是,有关价钱的转变已经包括在物价波动事件的调价公式中,那么再也不予以考虑
(三)工期延误期间的特殊处置若是由于承包人的缘故致使的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生转变引发工程造价转变的,造成合同价款增加的,合同价款予调整;造成合同价款减少的,合同价款予以调整
(无益于承包人)予以调整
(无益于承包人)二、工程变更类合同价款调整事项(一)工程变更一、工程变更的范围工程变更的范围和内容包括:(1)增加或减少合同中任何工作,或追加额外的工作;(2)取消合同中任何工作,但转由他人实施的工作除外;(3)改变合同中任何工作的质量标
