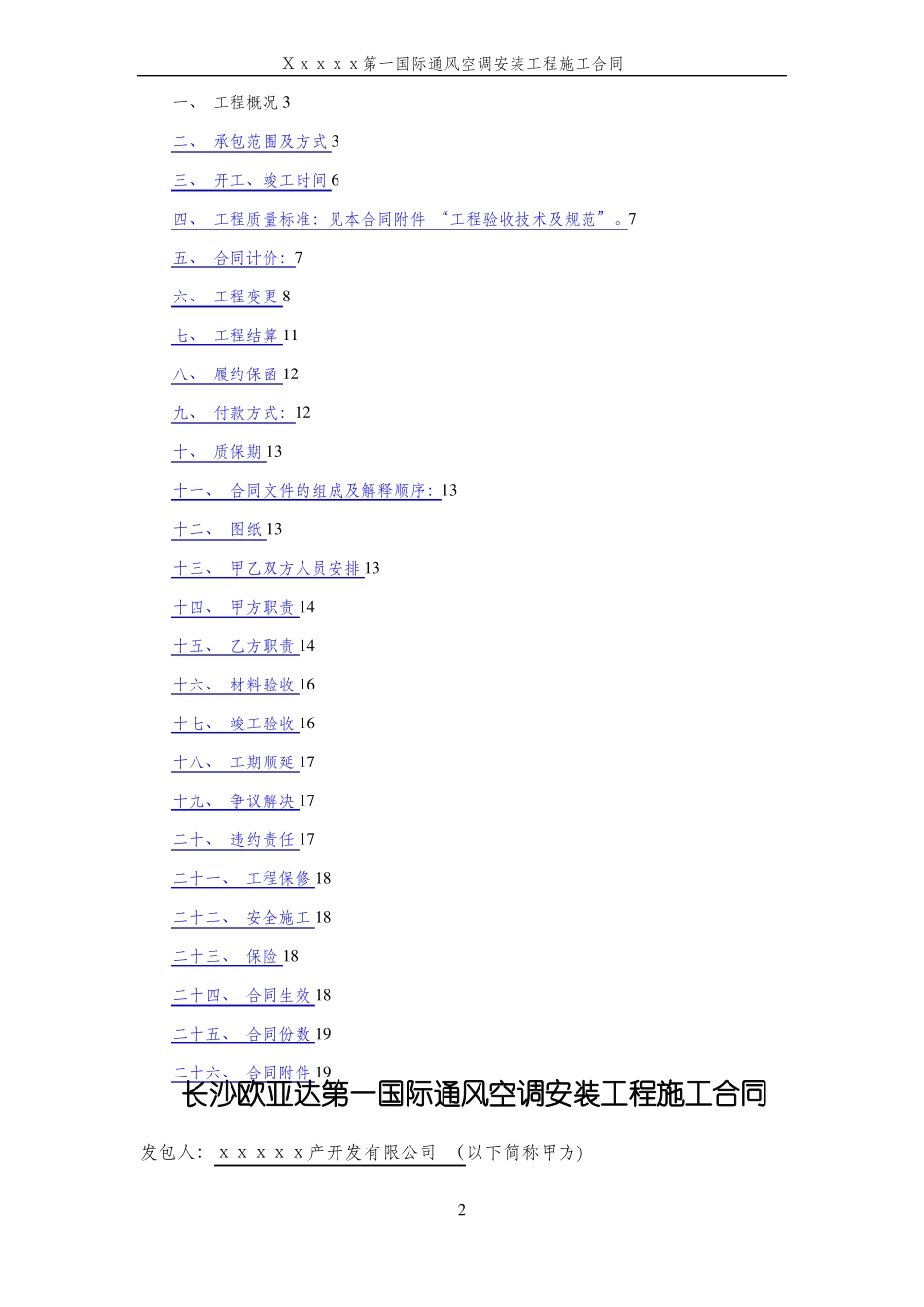

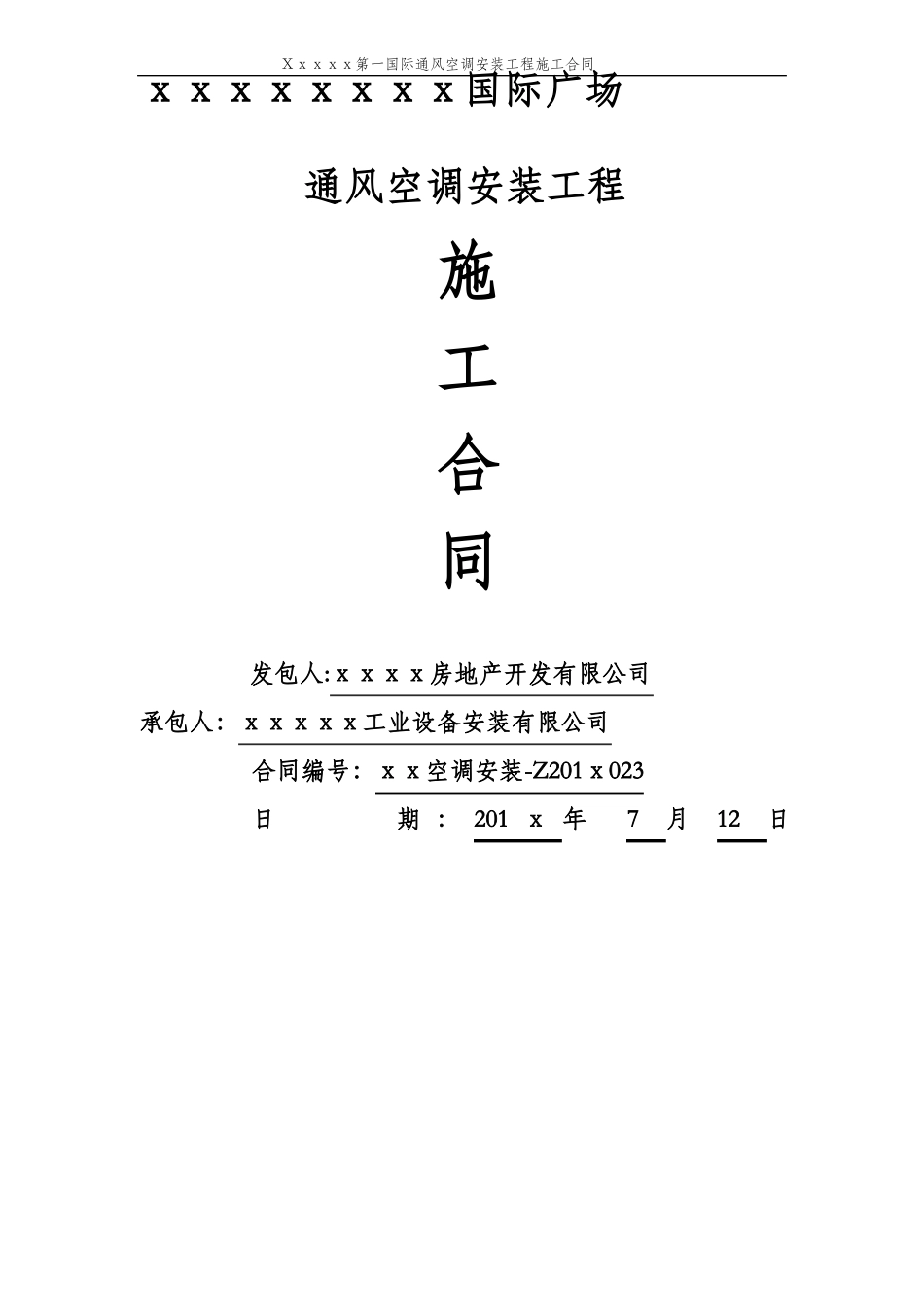

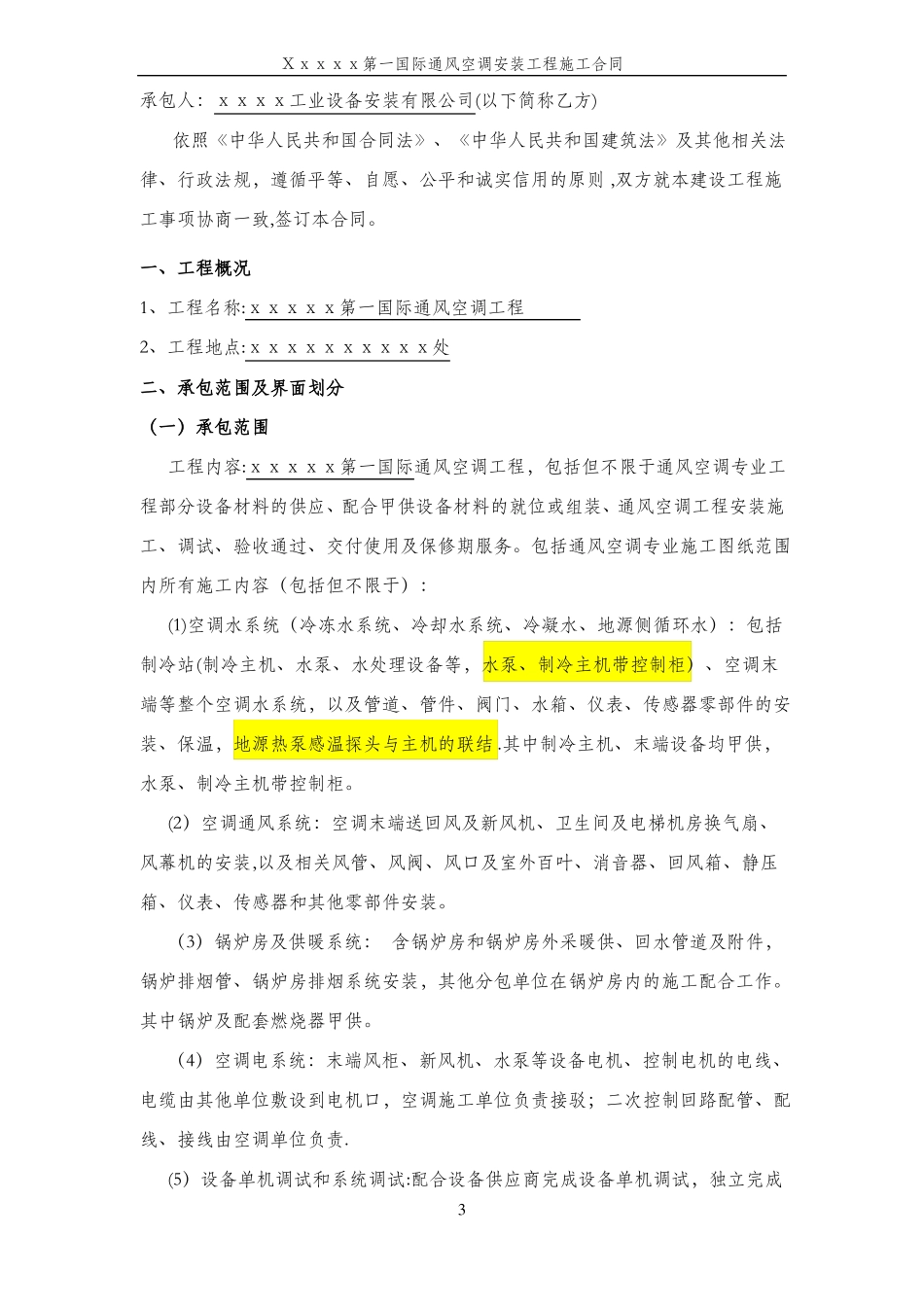

Xxxxx第一国际通风空调安装工程施工合同xxxxxxxx国际广场承包人:xxxxx工业设备安装有限公司通风空调安装工程施工合同发包人:xxxx房地产开发有限公司合同编号:xx空调安装-Z201x023日期:201x年7月12日Xxxxx第一国际通风空调安装工程施工合同一、工程概况3二、承包范围及方式3三、开工、竣工时间6四、工程质量标准:见本合同附件“工程验收技术及规范”。7五、合同计价:7六、工程变更8七、工程结算11八、履约保函12九、付款方式:12十、质保期13十一、合同文件的组成及解释顺序:13十二、图纸13十三、甲乙双方人员安排13十四、甲方职责14十五、乙方职责14十六、材料验收16十七、竣工验收16十八、工期顺延17十九、争议解决17二十、违约责任17二十一、工程保修18二十二、安全施工18二十三、保险18二十四、合同生效18二十五、合同份数19二十六、合同附件19长沙欧亚达第一国际通风空调安装工程施工合同发包人:xxxxx产开发有限公司(以下简称甲方)2Xxxxx第一国际通风空调安装工程施工合同承包人:xxxx工业设备安装有限公司(以下简称乙方)依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他相关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,签订本合同。一、工程概况1、工程名称:xxxxx第一国际通风空调工程2、工程地点:xxxxxxxxxx处二、承包范围及界面划分(一)承包范围工程内容:xxxxx第一国际通风空调工程,包括但不限于通风空调专业工程部分设备材料的供应、配合甲供设备材料的就位或组装、通风空调工程安装施工、调试、验收通过、交付使用及保修期服务。包括通风空调专业施工图纸范围内所有施工内容(包括但不限于):(1)空调水系统(冷冻水系统、冷却水系统、冷凝水、地源侧循环水):包括制冷站(制冷主机、水泵、水处理设备等,水泵、制冷主机带控制柜)、空调末端等整个空调水系统,以及管道、管件、阀门、水箱、仪表、传感器零部件的安装、保温,地源热泵感温探头与主机的联结.其中制冷主机、末端设备均甲供,水泵、制冷主机带控制柜。(2)空调通风系统:空调末端送回风及新风机、卫生间及电梯机房换气扇、风幕机的安装,以及相关风管、风阀、风口及室外百叶、消音器、回风箱、静压箱、仪表、传感器和其他零部件安装。(3)锅炉房及供暖系统:含锅炉房和锅炉房外采暖供、回水管道及附件,锅炉排烟管、锅炉房排烟系统安装,其他分包单位在锅炉房内的施工配合工作。其中锅炉及配套燃烧器甲供。(4)空调电系统:末端风柜、新风机、水泵等设备电机、控制电机的电线、电缆由其他单位敷设到电机口,空调施工单位负责接驳;二次控制回路配管、配线、接线由空调单位负责.(5)设备单机调试和系统调试:配合设备供应商完成设备单机调试,独立完成3Xxxxx第一国际通风空调安装工程施工合同风平衡、水平衡调试,并提供调试报告。(6)本合同范围内的相关政府部门或其他部门的送检、报检、报验工作,取得合格证书并承担所有费用。(7)配合消防调试及消防验收:包括设备单机调试、联动调试,确保通风空调系统对消防信号的响应正确无误.(8)所有检测:包括按规范需要送检的材料、设备检测、各种压力试验以及质量监督部门在竣工前要求的系统检测等。(9)本合同范围内的相关政府部门或其他部门的送检、报检、报验工作,取得合格证书并承担所有费用。(10)消防调试及消防验收:包括设备单机调试、联动调试,确保通风空调系统对消防信号的响应正确无误。(11)所有检测:包括按规范需要送检的材料、设备检测、各种压力试验以及质量监督部门在竣工前要求的系统检测等。包括节能验收、消防验收要求的材料、设备检测费用,由此验收没有通过造成的责任和损失由承包单位负责。(12)具有管线综合深化设计及组织能力,并应服从总包协调管理,配合综合管线深化设计工作。(13)通风空调分包范围不包含防排烟系统、加压通风系统以及防排烟与通风空调共用的系统.(14)所有设备的混凝土基础由土建施工,型钢基础和支架由通风空调分包施工。(15)在总包的组织协调下,通风空调分包...
