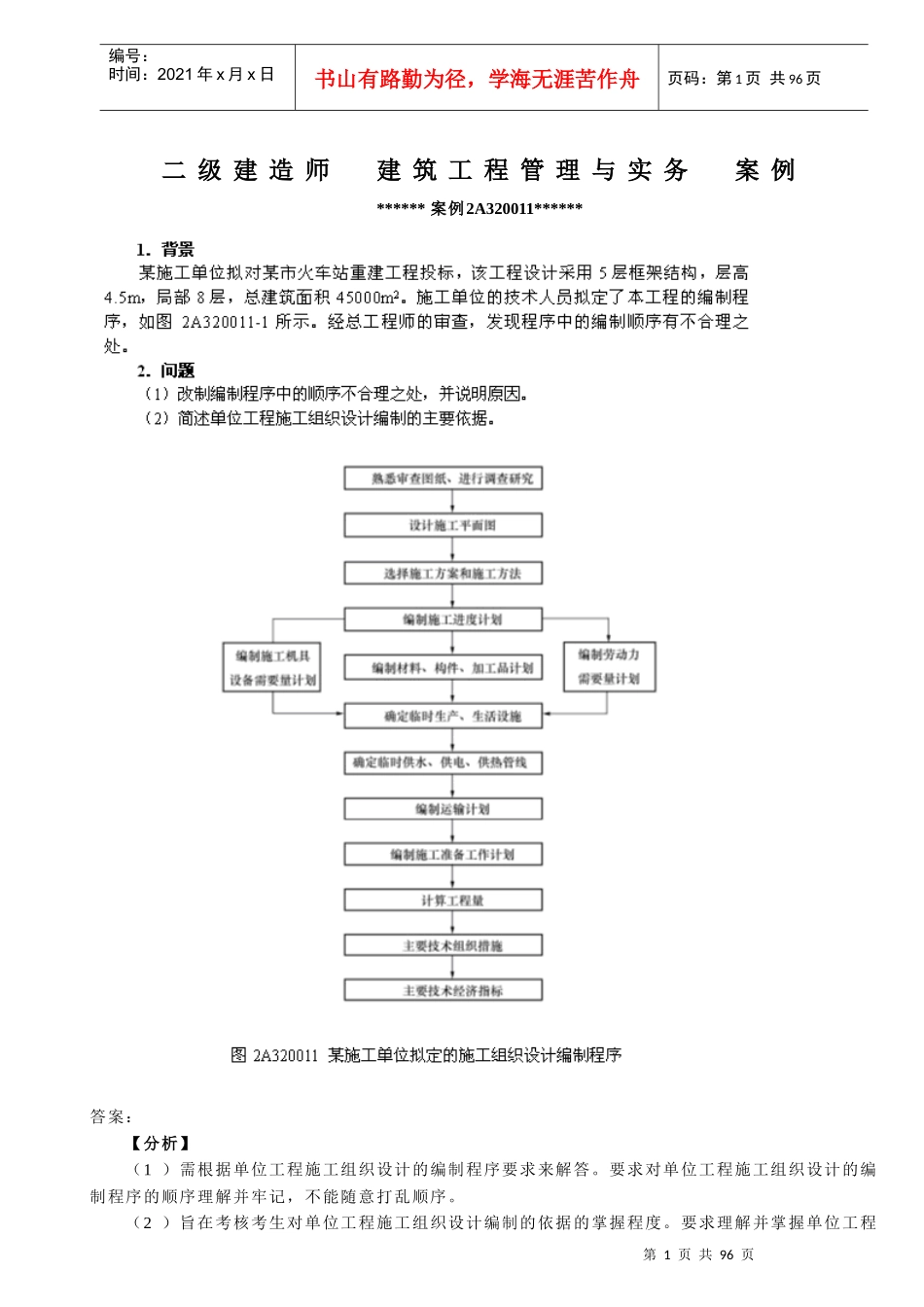

第1页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共96页二级建造师建筑工程管理与实务案例******案例2A320011******答案:【分析】(1)需根据单位工程施工组织设计的编制程序要求来解答
要求对单位工程施工组织设计的编制程序的顺序理解并牢记,不能随意打乱顺序
(2)旨在考核考生对单位工程施工组织设计编制的依据的掌握程度
要求理解并掌握单位工程第2页共96页第1页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共96页施工组织设计的依据

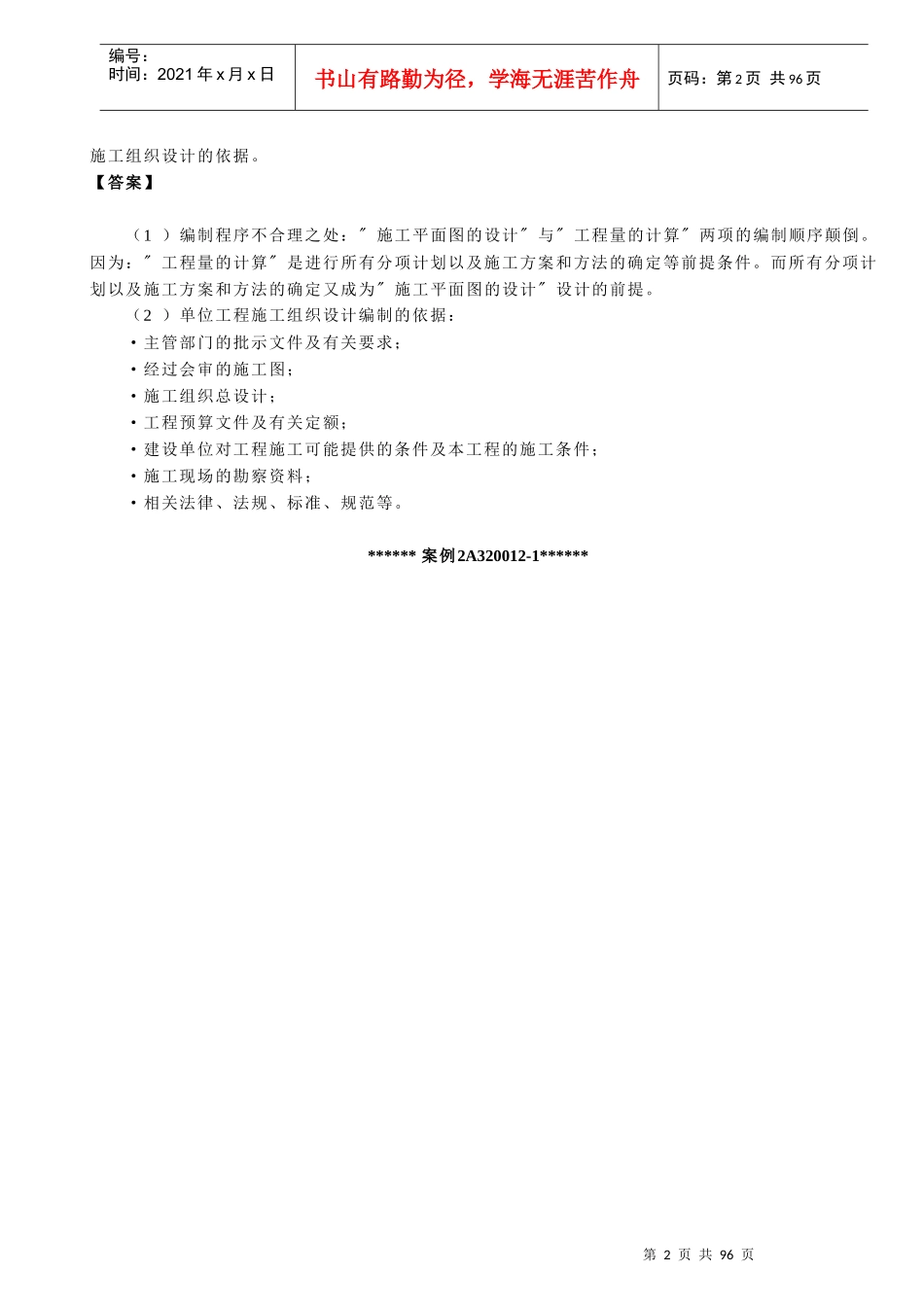

【答案】(1)编制程序不合理之处:"施工平面图的设计"与"工程量的计算"两项的编制顺序颠倒
因为:"工程量的计算"是进行所有分项计划以及施工方案和方法的确定等前提条件
而所有分项计划以及施工方案和方法的确定又成为"施工平面图的设计"设计的前提
(2)单位工程施工组织设计编制的依据:·主管部门的批示文件及有关要求;·经过会审的施工图;·施工组织总设计;·工程预算文件及有关定额;·建设单位对工程施工可能提供的条件及本工程的施工条件;·施工现场的勘察资料;·相关法律、法规、标准、规范等

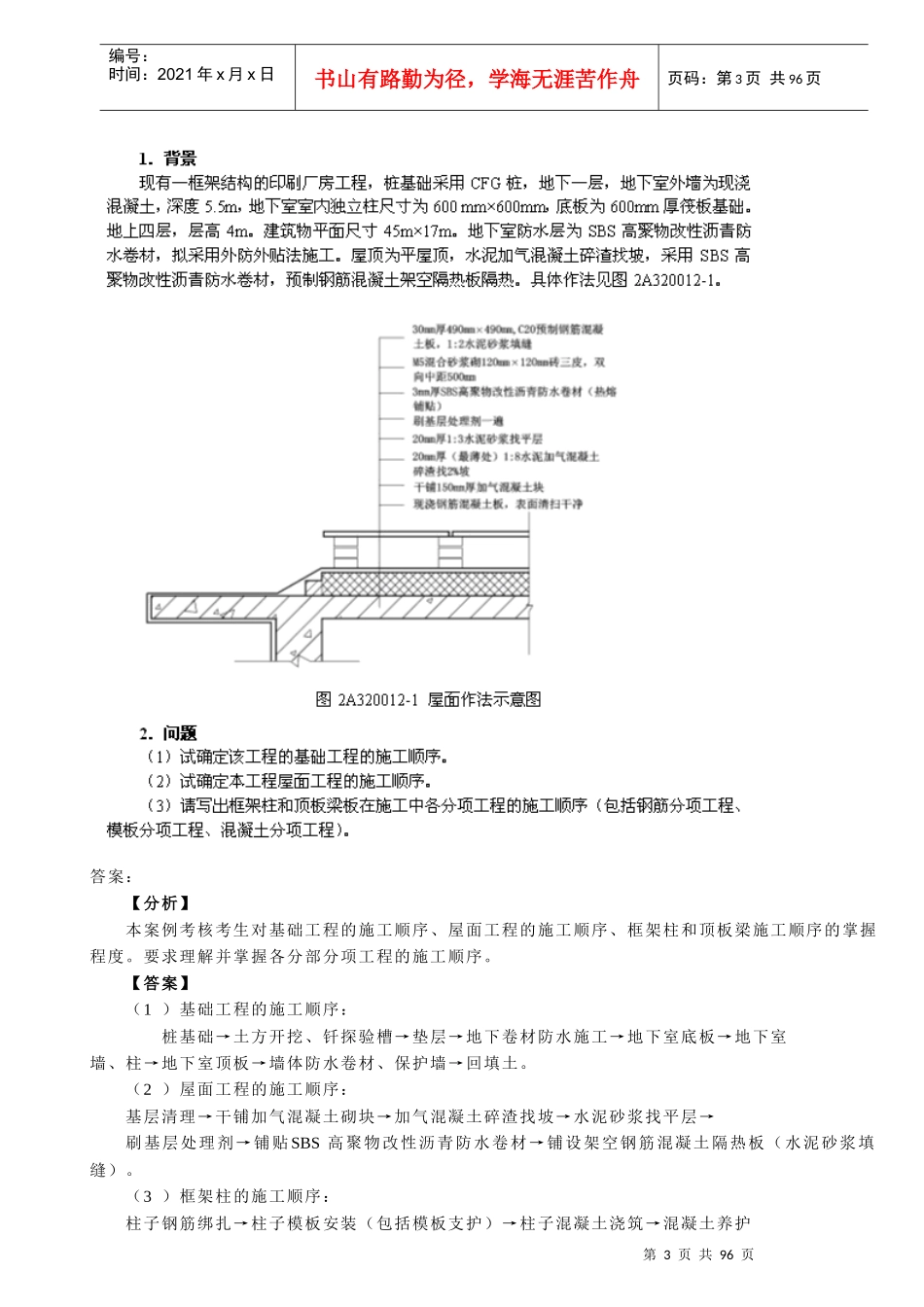

******案例2A320012-1******第3页共96页第2页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共96页答案:【分析】本案例考核考生对基础工程的施工顺序、屋面工程的施工顺序、框架柱和顶板梁施工顺序的掌握程度
要求理解并掌握各分部分项工程的施工顺序
【答案】(1)基础工程的施工顺序:桩基础→土方开挖、钎探验槽→垫层→地下卷材防水施工→地下室底板→地下室墙、柱→地下室顶板→墙体防水卷材、保护墙→回填土
(2)屋面工程的施工顺序:基层清理→干铺加气混凝土砌块→加气混凝土碎渣找坡→水泥砂浆找平层→刷基层处理剂→铺贴SBS高聚物改性沥青防水卷材
