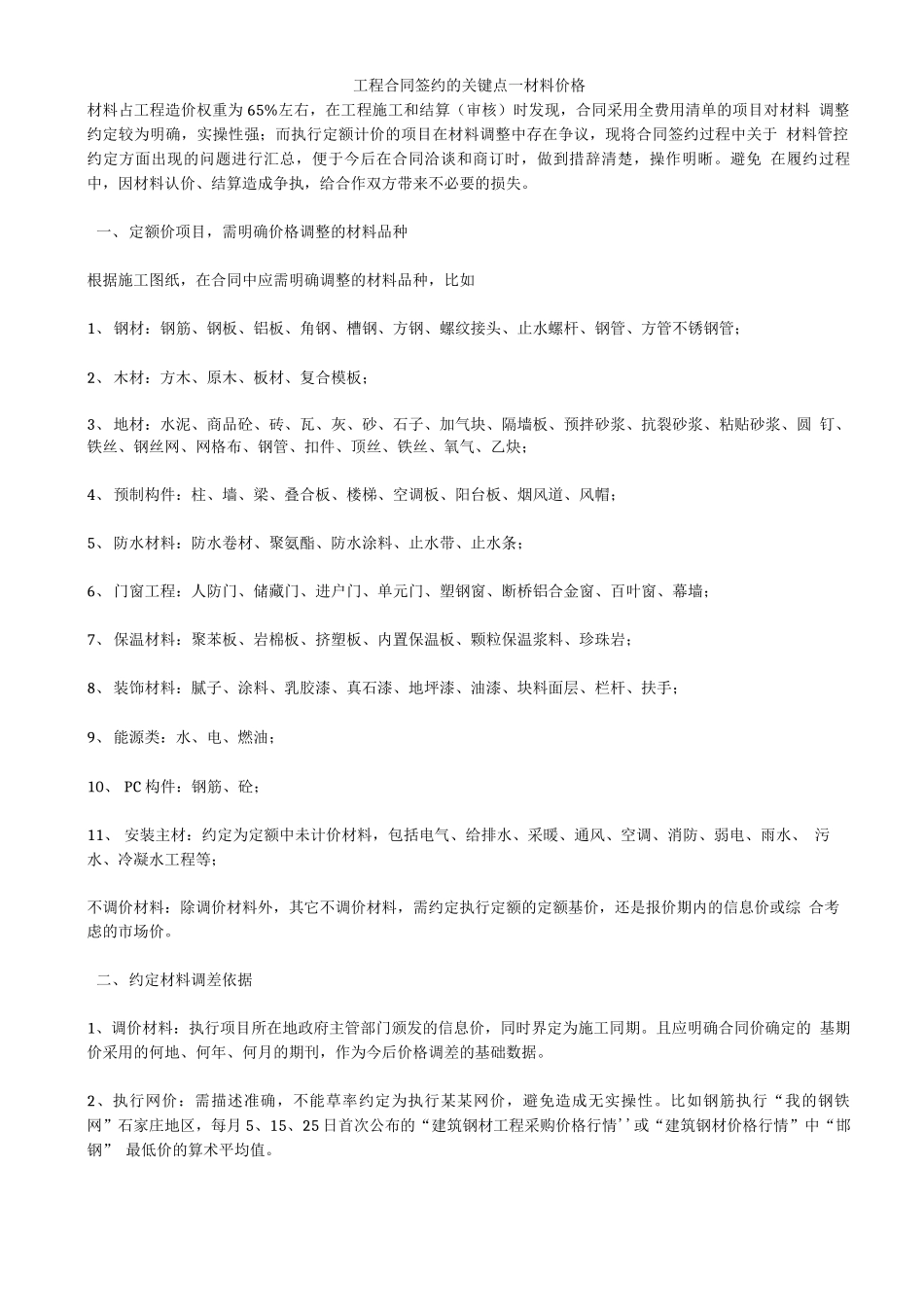

工程合同签约的关键点一材料价格材料占工程造价权重为65%左右,在工程施工和结算(审核)时发现,合同采用全费用清单的项目对材料调整约定较为明确,实操性强;而执行定额计价的项目在材料调整中存在争议,现将合同签约过程中关于材料管控约定方面出现的问题进行汇总,便于今后在合同洽谈和商订时,做到措辞清楚,操作明晰
避免在履约过程中,因材料认价、结算造成争执,给合作双方带来不必要的损失

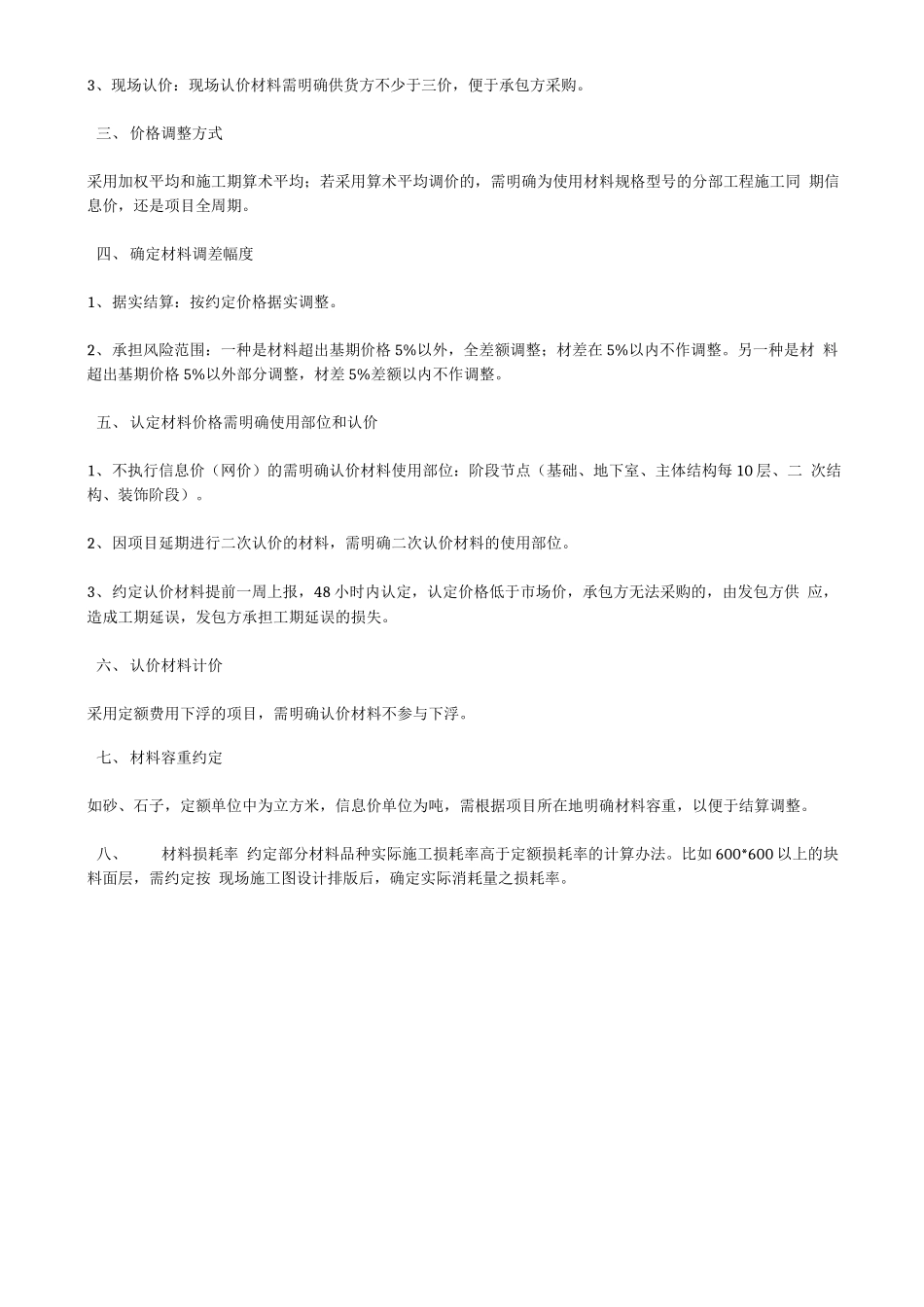

一、定额价项目,需明确价格调整的材料品种根据施工图纸,在合同中应需明确调整的材料品种,比如1、钢材:钢筋、钢板、铝板、角钢、槽钢、方钢、螺纹接头、止水螺杆、钢管、方管不锈钢管;2、木材:方木、原木、板材、复合模板;3、地材:水泥、商品砼、砖、瓦、灰、砂、石子、加气块、隔墙板、预拌砂浆、抗裂砂浆、粘贴砂浆、圆钉、铁丝、钢丝网、网格布、钢管、扣件、顶丝、铁丝、氧气、乙炔;4、预制构件:柱、墙、梁、叠合板、楼梯、空调板、阳台板、烟风道、风帽;5、防水材料:防水卷材、聚氨酯、防水涂料、止水带、止水条;6、门窗工程:人防门、储藏门、进户门、单元门、塑钢窗、断桥铝合金窗、百叶窗、幕墙;7、保温材料:聚苯板、岩棉板、挤塑板、内置保温板、颗粒保温浆料、珍珠岩;8、装饰材料:腻子、涂料、乳胶漆、真石漆、地坪漆、油漆、块料面层、栏杆、扶手;9、能源类:水、电、燃油;10、PC构件:钢筋、砼;11、安装主材:约定为定额中未计价材料,包括电气、给排水、采暖、通风、空调、消防、弱电、雨水、污水、冷凝水工程等;不调价材料:除调价材料外,其它不调价材料,需约定执行定额的定额基价,还是报价期内的信息价或综合考虑的市场价
二、约定材料调差依据1、调价材料:执行项目所在地政府主管部门颁发的信息价,同时界定为施工同期
且应明确合同价确定的基期价采用的何地、何年、何月的期刊,作为今后价格调差的基础数据
2、执行网价:需描述准确,不能草率约定为执
