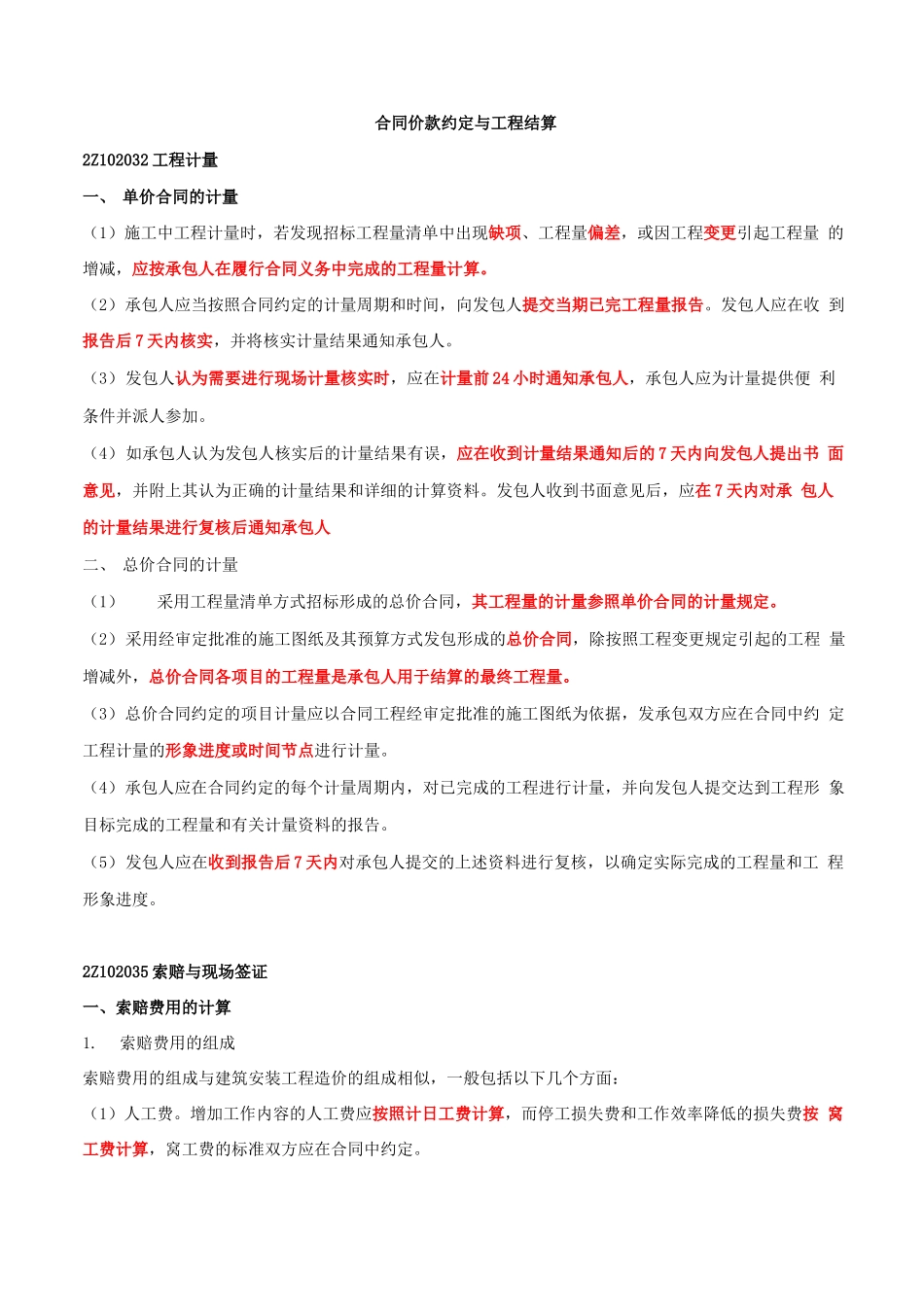

合同价款约定与工程结算2Z102032工程计量一、单价合同的计量(1)施工中工程计量时,若发现招标工程量清单中出现缺项、工程量偏差,或因工程变更引起工程量的增减,应按承包人在履行合同义务中完成的工程量计算
(2)承包人应当按照合同约定的计量周期和时间,向发包人提交当期已完工程量报告
发包人应在收到报告后7天内核实,并将核实计量结果通知承包人
(3)发包人认为需要进行现场计量核实时,应在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加
(4)如承包人认为发包人核实后的计量结果有误,应在收到计量结果通知后的7天内向发包人提出书面意见,并附上其认为正确的计量结果和详细的计算资料
发包人收到书面意见后,应在7天内对承包人的计量结果进行复核后通知承包人二、总价合同的计量(1)采用工程量清单方式招标形成的总价合同,其工程量的计量参照单价合同的计量规定
(2)采用经审定批准的施工图纸及其预算方式发包形成的总价合同,除按照工程变更规定引起的工程量增减外,总价合同各项目的工程量是承包人用于结算的最终工程量
(3)总价合同约定的项目计量应以合同工程经审定批准的施工图纸为依据,发承包双方应在合同中约定工程计量的形象进度或时间节点进行计量
(4)承包人应在合同约定的每个计量周期内,对已完成的工程进行计量,并向发包人提交达到工程形象目标完成的工程量和有关计量资料的报告
(5)发包人应在收到报告后7天内对承包人提交的上述资料进行复核,以确定实际完成的工程量和工程形象进度

2Z102035索赔与现场签证一、索赔费用的计算1
索赔费用的组成索赔费用的组成与建筑安装工程造价的组成相似,一般包括以下几个方面:(1)人工费
增加工作内容的人工费应按照计日工费计算,而停工损失费和工作效率降低的损失费按窝工费计算,窝工费的标准双方应在合同中约定
(2)设备费
当工作内容增加引起的设备费索赔时,设备费的
