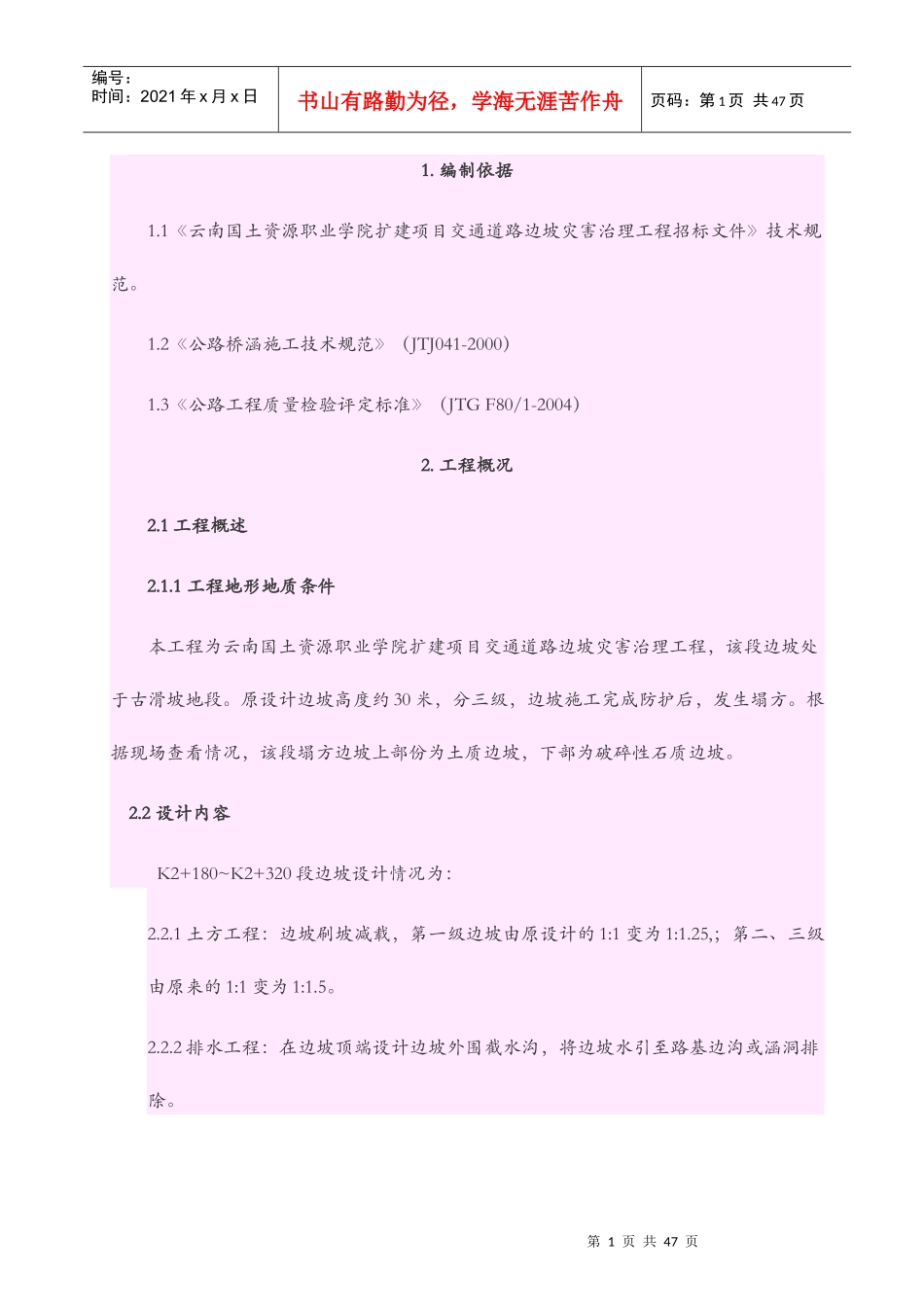

云南国土资源职业学院扩建项目交通道路边坡灾害治理工程施工组织设计编制单位:编制日期:第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页1
1《云南国土资源职业学院扩建项目交通道路边坡灾害治理工程招标文件》技术规范
2《公路桥涵施工技术规范》(JTJ041-2000)1
3《公路工程质量检验评定标准》(JTGF80/1-2004)2
1工程概述2
1工程地形地质条件本工程为云南国土资源职业学院扩建项目交通道路边坡灾害治理工程,该段边坡处于古滑坡地段
原设计边坡高度约30米,分三级,边坡施工完成防护后,发生塌方
根据现场查看情况,该段塌方边坡上部份为土质边坡,下部为破碎性石质边坡
2设计内容K2+180~K2+320段边坡设计情况为:2
1土方工程:边坡刷坡减载,第一级边坡由原设计的1:1变为1:1
25,;第二、三级由原来的1:1变为1:1
2排水工程:在边坡顶端设计边坡外围截水沟,将边坡水引至路基边沟或涵洞排除
第1页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页2

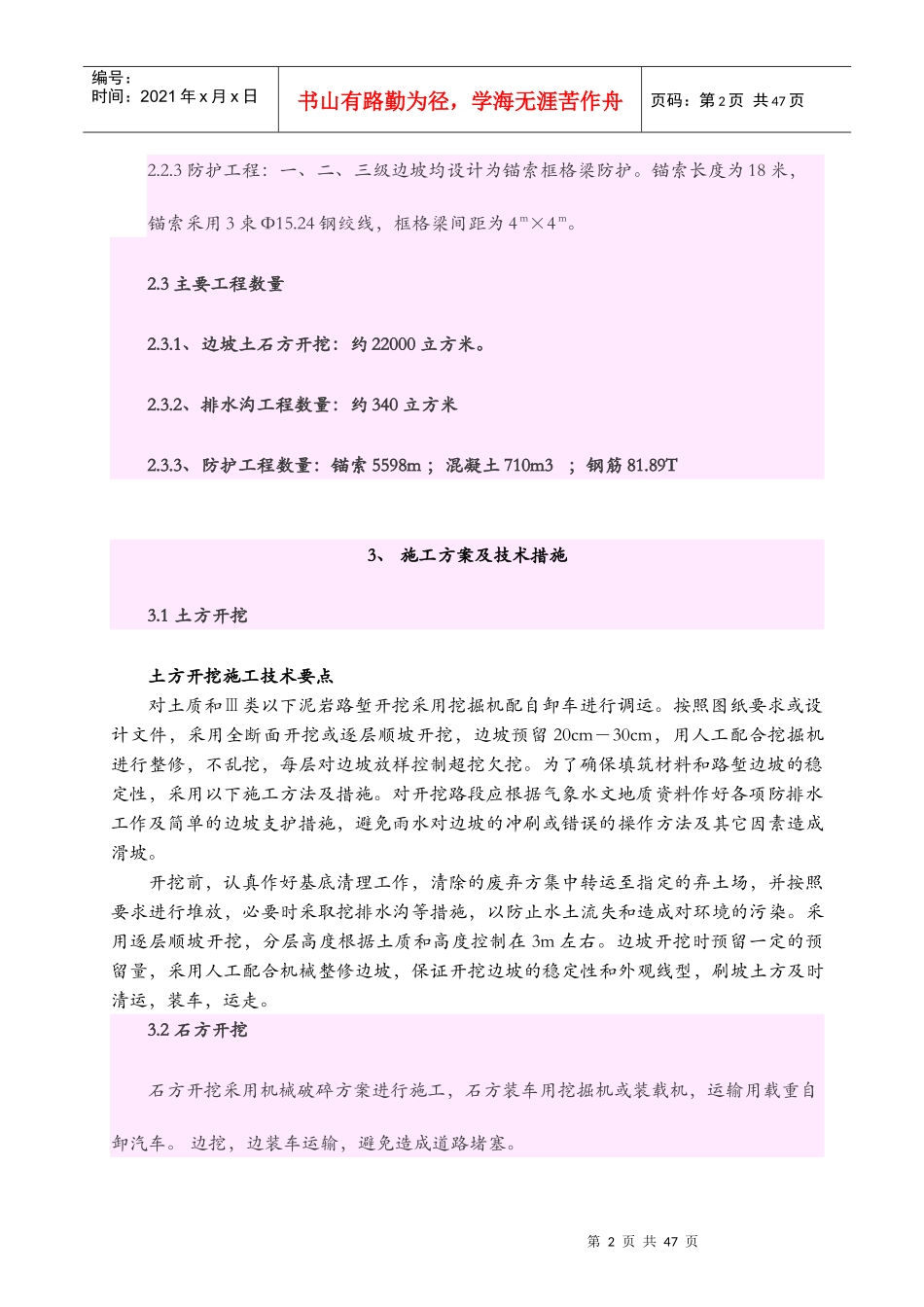

3防护工程:一、二、三级边坡均设计为锚索框格梁防护
锚索长度为18米,锚索采用3束Φ15
24钢绞线,框格梁间距为4m×4m
3主要工程数量2
1、边坡土石方开挖:约22000立方米
2、排水沟工程数量:约340立方米2
3、防护工程数量:锚索5598m;混凝土710m3;钢筋81
89T3、施工方案及技术措施3
1土方开挖土方开挖施工技术要点对土质和Ⅲ类以下泥岩路堑开挖采用挖掘机配自卸车进行调运
按照图纸要求或设计文件,采用全断面开挖或逐层顺坡开挖,边坡预留20cm-30cm,用人工配合挖掘机进行整修,不乱挖,每层对边坡放样控制超挖欠挖
