变形监测合同国家测绘局制订国家工商行政管理局委托方(甲方):_______________________承揽方(乙方):根据《中华人民共和国经济合同法》、《中华人民共和国测绘法》和有关法律法规,经甲、乙双方协商一致签订本合同

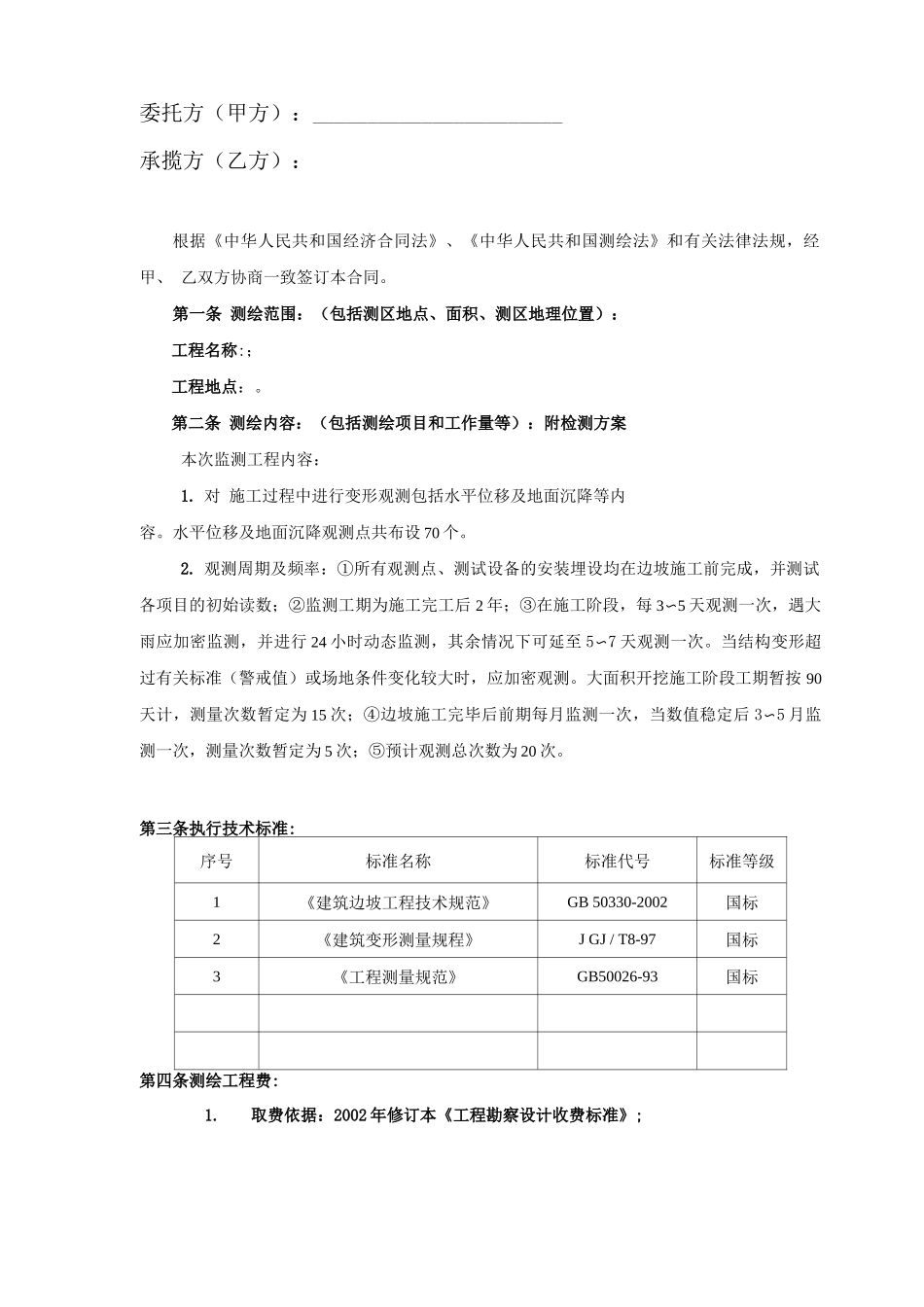

第一条测绘范围:(包括测区地点、面积、测区地理位置):工程名称:;工程地点:
第二条测绘内容:(包括测绘项目和工作量等):附检测方案本次监测工程内容:1
对施工过程中进行变形观测包括水平位移及地面沉降等内容
水平位移及地面沉降观测点共布设70个
观测周期及频率:①所有观测点、测试设备的安装埋设均在边坡施工前完成,并测试各项目的初始读数;②监测工期为施工完工后2年;③在施工阶段,每3〜5天观测一次,遇大雨应加密监测,并进行24小时动态监测,其余情况下可延至5〜7天观测一次
当结构变形超过有关标准(警戒值)或场地条件变化较大时,应加密观测
大面积开挖施工阶段工期暂按90天计,测量次数暂定为15次;④边坡施工完毕后前期每月监测一次,当数值稳定后3〜5月监测一次,测量次数暂定为5次;⑤预计观测总次数为20次
第三条执行技术标准:序号标准名称标准代号标准等级1《建筑边坡工程技术规范》GB50330-2002国标2《建筑变形测量规程》JGJ/T8-97国标3《工程测量规范》GB50026-93国标第四条测绘工程费:1
取费依据:2002年修订本《工程勘察设计收费标准》;2

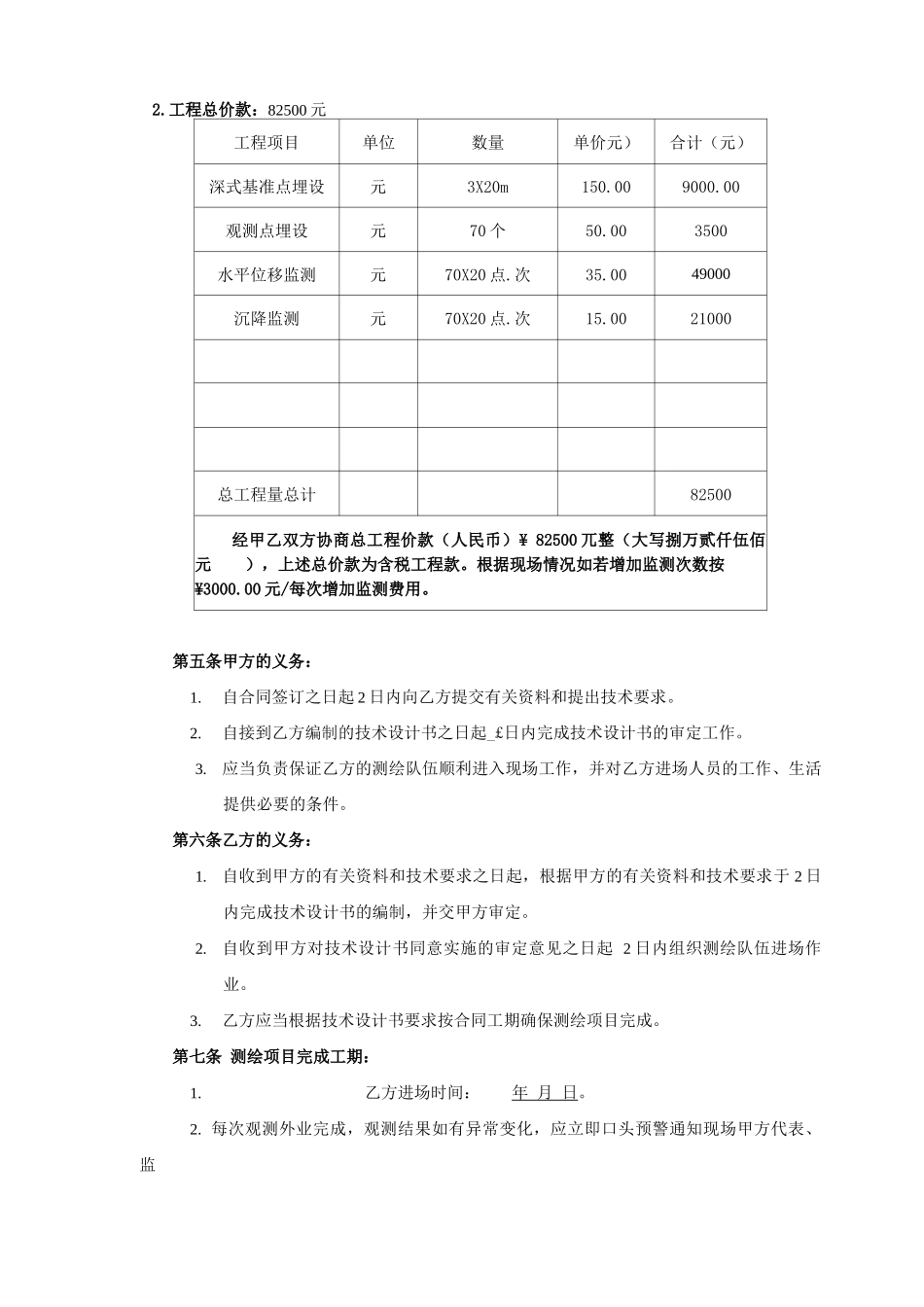

工程总价款:82500元工程项目单位数量单价元)合计(元)深式基准点埋设元3X20m150
009000
00观测点埋设元70个50
003500水平位移监测元70X20点
0049000沉降监测元70X20点
0021000总工程量总计82500经甲乙双方协商总工程价款(人民币)¥82500兀整(大写捌万贰仟伍佰元),上述总价款为含税工程款
根据现场情况如若增加监测次数按
