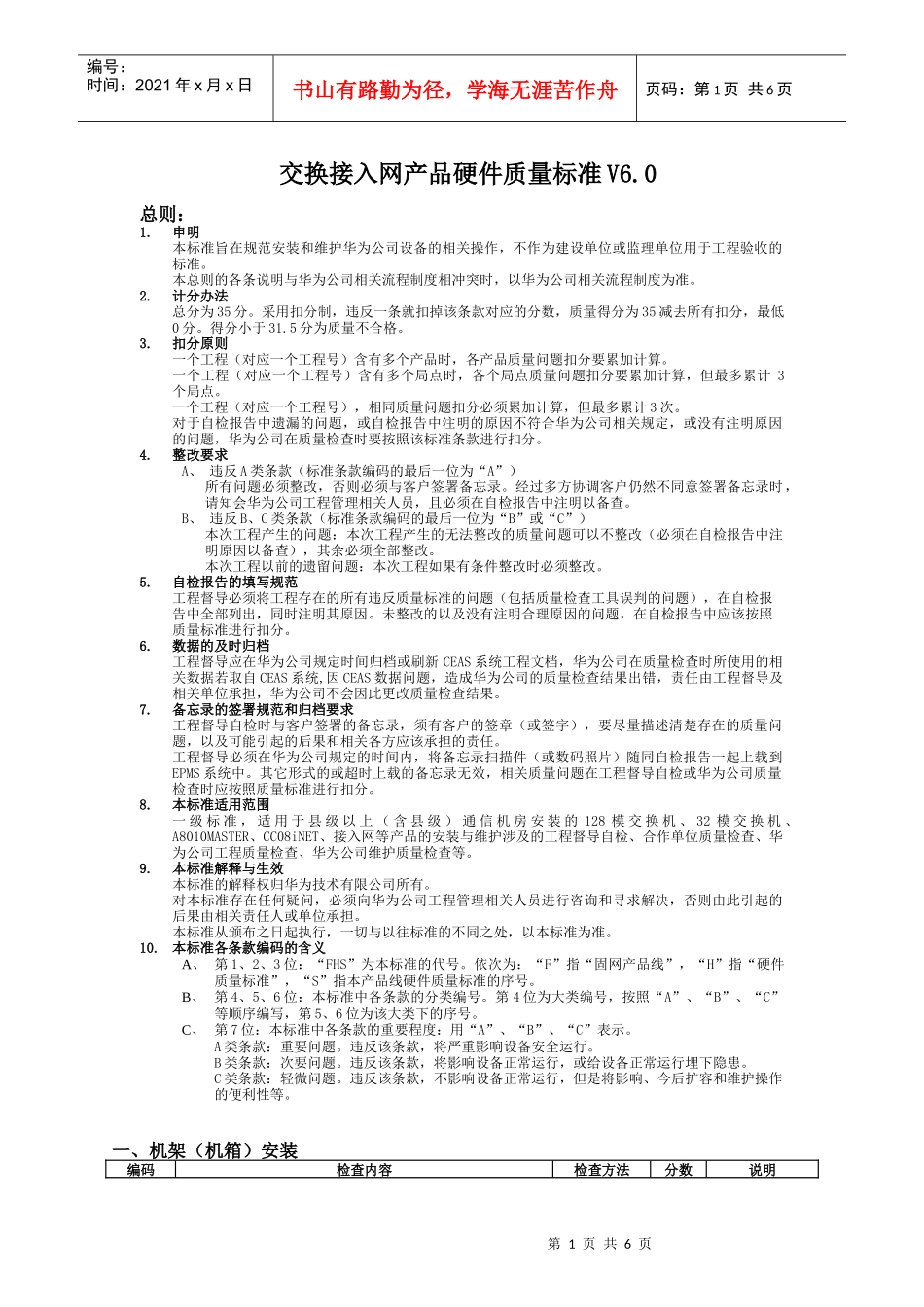

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页交换接入网产品硬件质量标准V6
申明本标准旨在规范安装和维护华为公司设备的相关操作,不作为建设单位或监理单位用于工程验收的标准
本总则的各条说明与华为公司相关流程制度相冲突时,以华为公司相关流程制度为准
计分办法总分为35分
采用扣分制,违反一条就扣掉该条款对应的分数,质量得分为35减去所有扣分,最低0分
得分小于31
5分为质量不合格
扣分原则一个工程(对应一个工程号)含有多个产品时,各产品质量问题扣分要累加计算
一个工程(对应一个工程号)含有多个局点时,各个局点质量问题扣分要累加计算,但最多累计3个局点
一个工程(对应一个工程号),相同质量问题扣分必须累加计算,但最多累计3次
对于自检报告中遗漏的问题,或自检报告中注明的原因不符合华为公司相关规定,或没有注明原因的问题,华为公司在质量检查时要按照该标准条款进行扣分
整改要求A、违反A类条款(标准条款编码的最后一位为“A”)所有问题必须整改,否则必须与客户签署备忘录
经过多方协调客户仍然不同意签署备忘录时,请知会华为公司工程管理相关人员,且必须在自检报告中注明以备查
B、违反B、C类条款(标准条款编码的最后一位为“B”或“C”)本次工程产生的问题:本次工程产生的无法整改的质量问题可以不整改(必须在自检报告中注明原因以备查),其余必须全部整改
本次工程以前的遗留问题:本次工程如果有条件整改时必须整改
自检报告的填写规范工程督导必须将工程存在的所有违反质量标准的问题(包括质量检查工具误判的问题),在自检报告中全部列出,同时注明其原因
未整改的以及没有注明合理原因的问题,在自检报告中应该按照质量标准进行扣分
数据的及时归档工程督导应在华为公司规定时间归档或刷新CEAS系统工程文档,华为公司在质量检查时所使用的
